第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共122页更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料第2页共122页第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共122页《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料K96+800-K106+000路基单位工程施工组织设计一、编制依据1
《两阶段施工图设计》
《大黄山至奇台高速公路精品工程实施办法》
第3页共122页第2页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共122页3
《施工合同》
《总体施工组织设计》、《总体计划》
《新疆盐渍土地区公路路基路面设计与施工规范》(XJTJ01-2001)
《公路冲击碾压应用技术指南》
《公路路基施工技术规范》(JTGF10-2006)8
《公路桥涵施工技术规范》(JTJ041-2000)
《公路工程质量检验评定标准》第一册土建工程(JTGF80/1-2004)

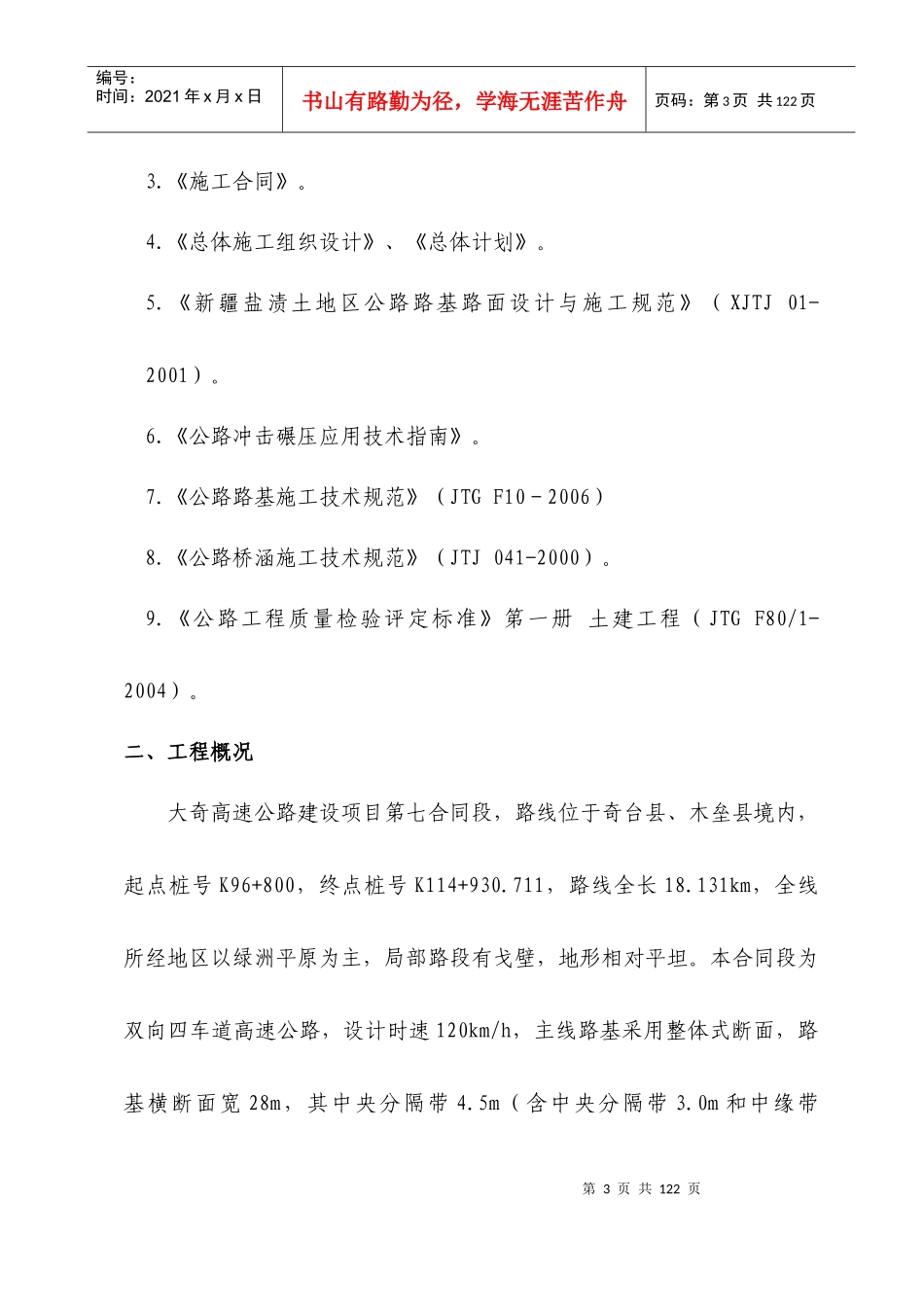

二、工程概况大奇高速公路建设项目第七合同段,路线位于奇台县、木垒县境内,起点桩号K96+800,终点桩号K114+930
711,路线全长18
131km,全线所经地区以绿洲平原为主,局部路段有戈壁,地形相对平坦
本合同段为双向四车道高速公路,设计时速120km/h,主线路
