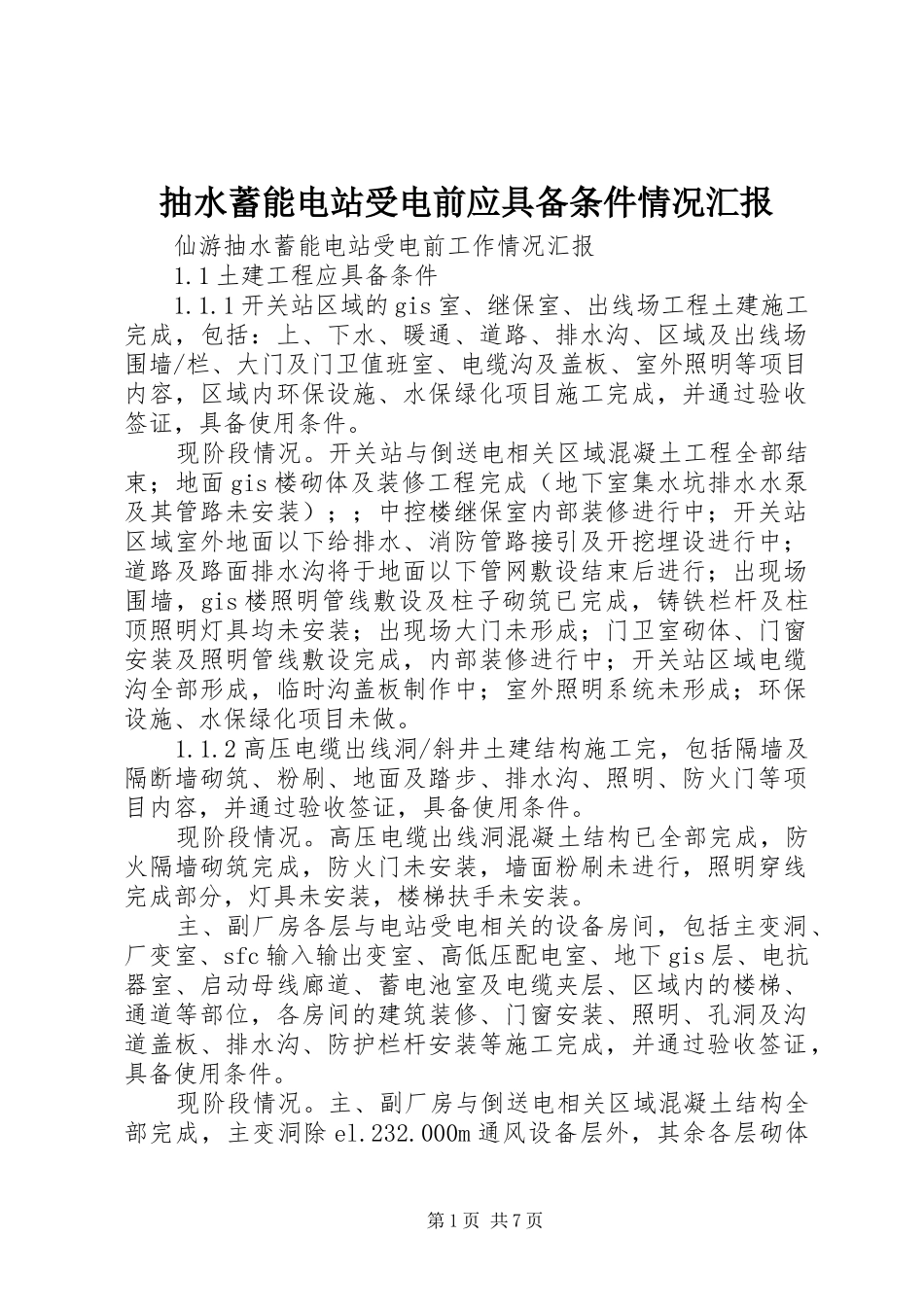

抽水蓄能电站受电前应具备条件情况汇报仙游抽水蓄能电站受电前工作情况汇报1
1土建工程应具备条件1
1开关站区域的gis室、继保室、出线场工程土建施工完成,包括:上、下水、暖通、道路、排水沟、区域及出线场围墙/栏、大门及门卫值班室、电缆沟及盖板、室外照明等项目内容,区域内环保设施、水保绿化项目施工完成,并通过验收签证,具备使用条件
开关站与倒送电相关区域混凝土工程全部结束;地面gis楼砌体及装修工程完成(地下室集水坑排水水泵及其管路未安装);;中控楼继保室内部装修进行中;开关站区域室外地面以下给排水、消防管路接引及开挖埋设进行中;道路及路面排水沟将于地面以下管网敷设结束后进行;出现场围墙,gis楼照明管线敷设及柱子砌筑已完成,铸铁栏杆及柱顶照明灯具均未安装;出现场大门未形成;门卫室砌体、门窗安装及照明管线敷设完成,内部装修进行中;开关站区域电缆沟全部形成,临时沟盖板制作中;室外照明系统未形成;环保设施、水保绿化项目未做
2高压电缆出线洞/斜井土建结构施工完,包括隔墙及隔断墙砌筑、粉刷、地面及踏步、排水沟、照明、防火门等项目内容,并通过验收签证,具备使用条件
高压电缆出线洞混凝土结构已全部完成,防火隔墙砌筑完成,防火门未安装,墙面粉刷未进行,照明穿线完成部分,灯具未安装,楼梯扶手未安装
主、副厂房各层与电站受电相关的设备房间,包括主变洞、厂变室、sfc输入输出变室、高低压配电室、地下gis层、电抗器室、启动母线廊道、蓄电池室及电缆夹层、区域内的楼梯、通道等部位,各房间的建筑装修、门窗安装、照明、孔洞及沟道盖板、排水沟、防护栏杆安装等施工完成,并通过验收签证,具备使用条件

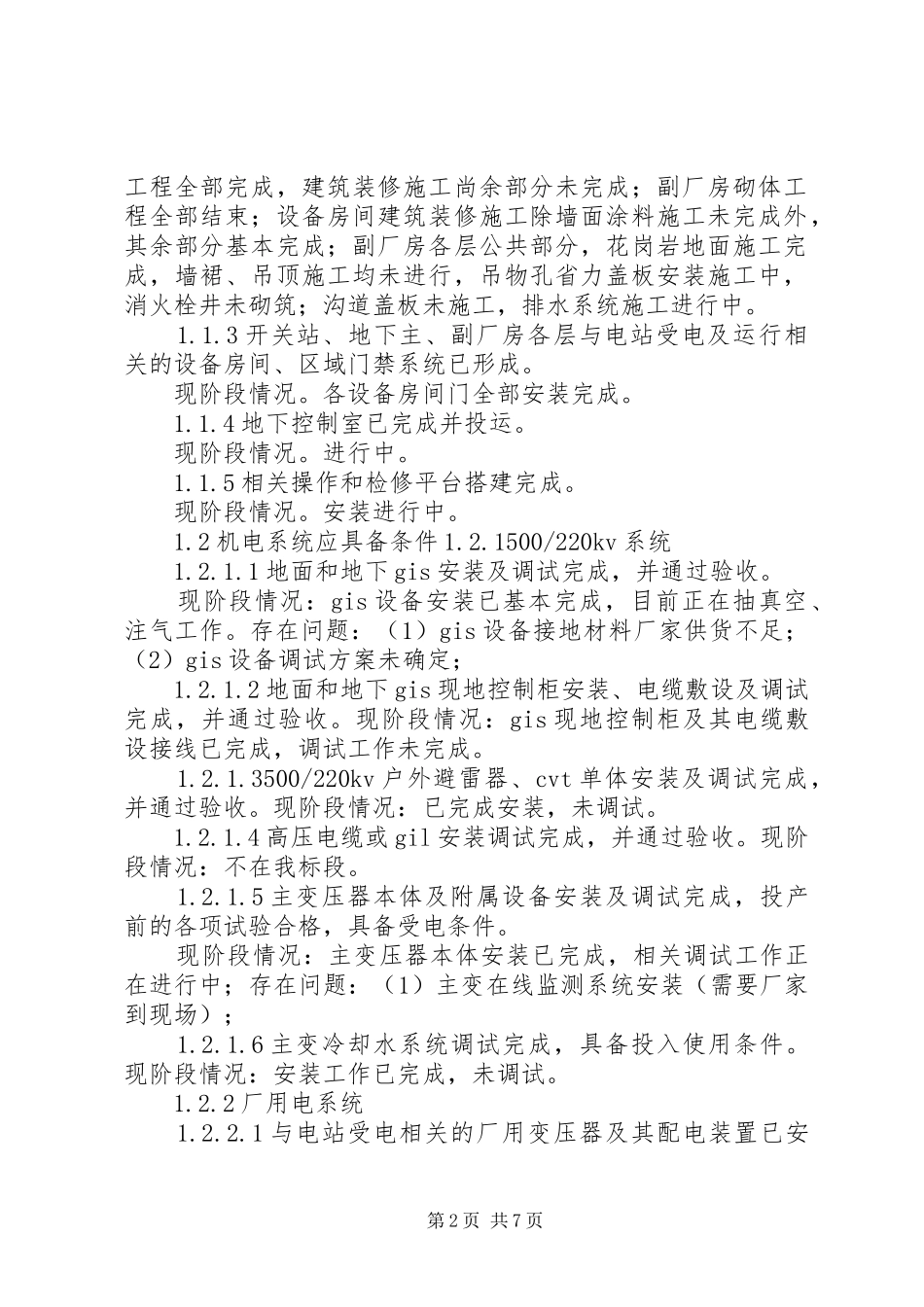

主、副厂房与倒送电相关区域混凝土结构全部完成,主变洞除el
000m通风设备层外,其余各层砌体第1页共7页工程全部完成,建筑装修施工尚余部分未完成;副厂房
