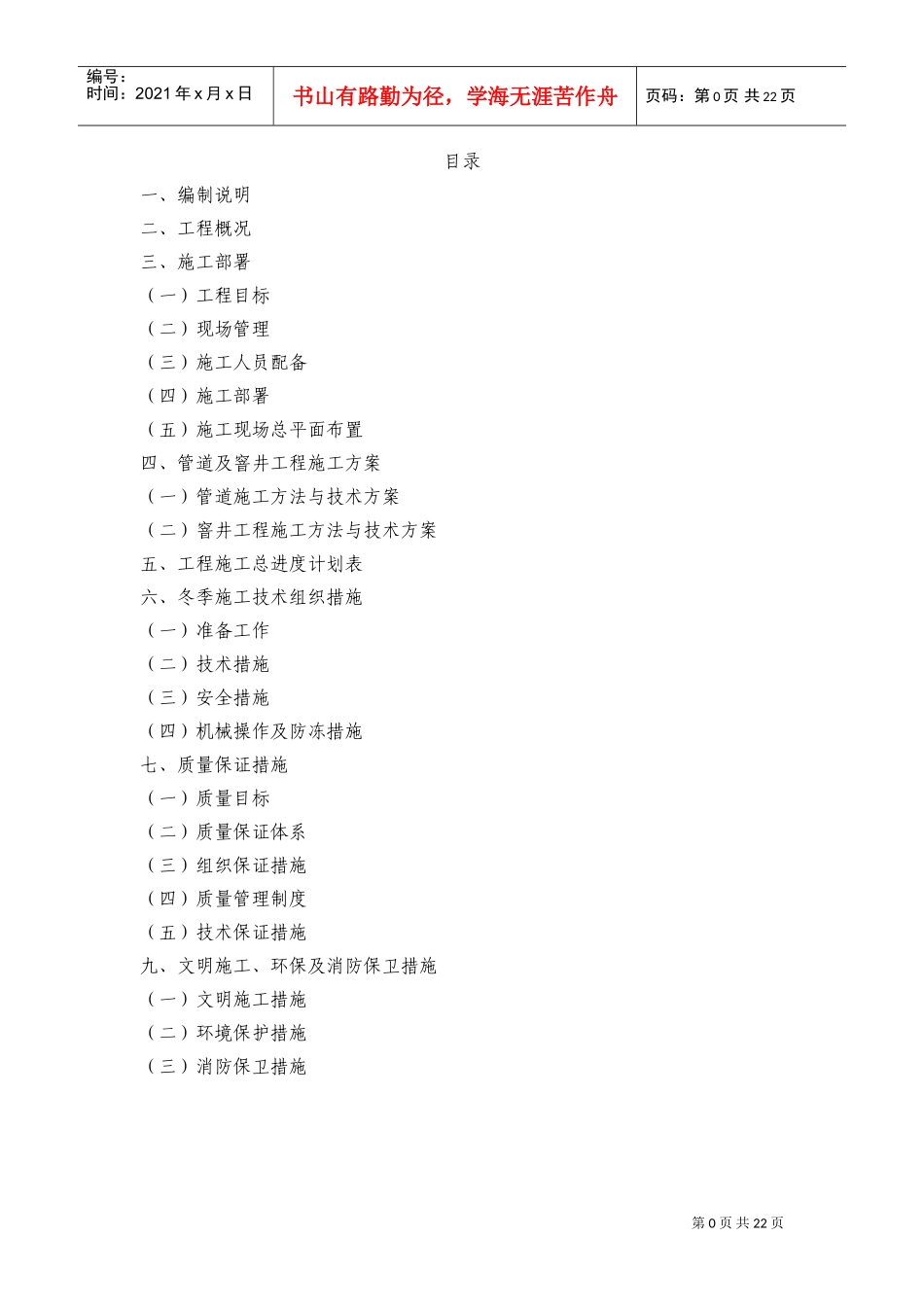

第0页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共22页目录一、编制说明二、工程概况三、施工部署(一)工程目标(二)现场管理(三)施工人员配备(四)施工部署(五)施工现场总平面布置四、管道及窨井工程施工方案(一)管道施工方法与技术方案(二)窨井工程施工方法与技术方案五、工程施工总进度计划表六、冬季施工技术组织措施(一)准备工作(二)技术措施(三)安全措施(四)机械操作及防冻措施七、质量保证措施(一)质量目标(二)质量保证体系(三)组织保证措施(四)质量管理制度(五)技术保证措施九、文明施工、环保及消防保卫措施(一)文明施工措施(二)环境保护措施(三)消防保卫措施第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页一、编制说明为了更好的为业主服务,保证工程达标、高效完成,为企业、为项目创良好的社会效益和经济效益,特编制本施工组织设计

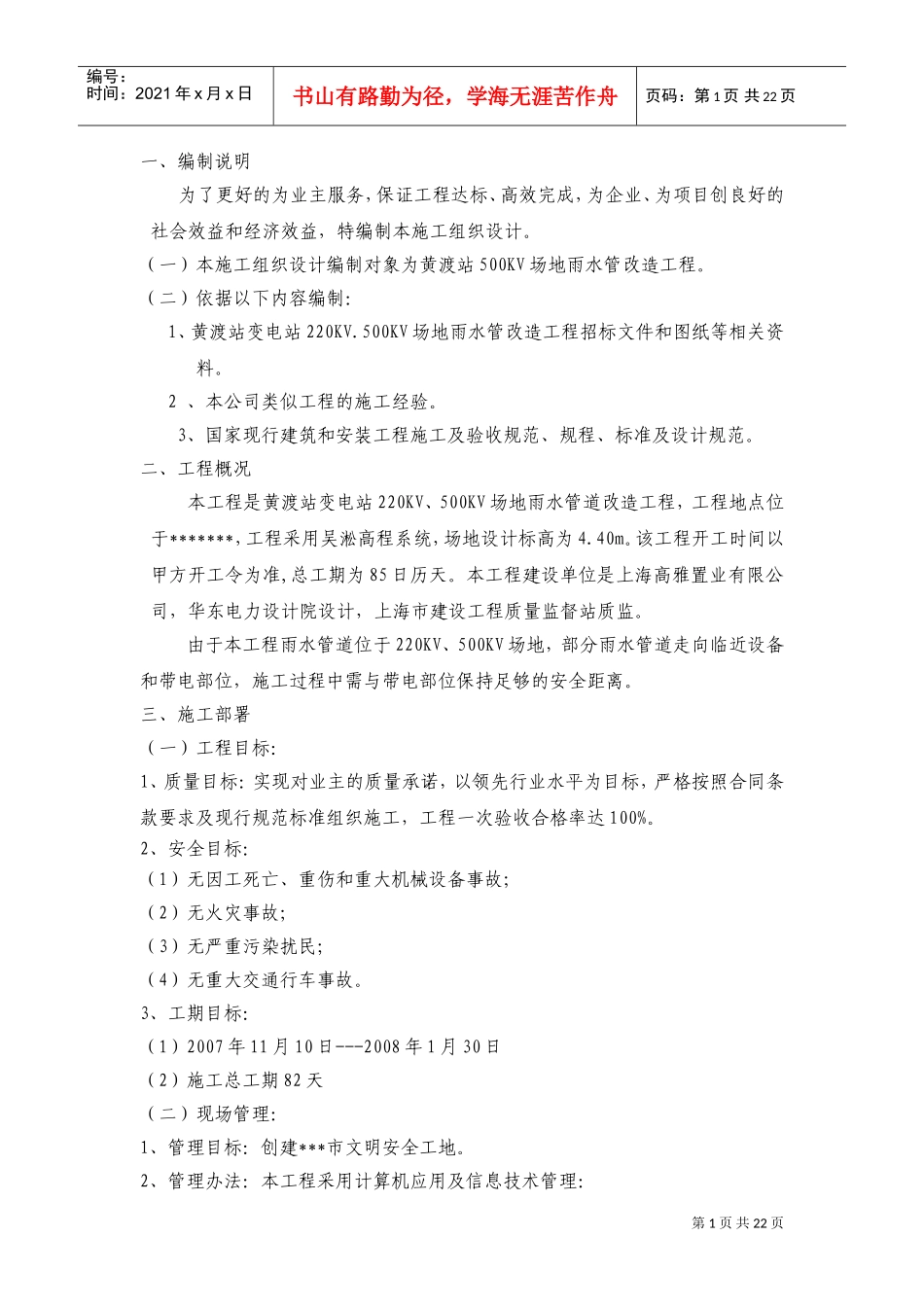

(一)本施工组织设计编制对象为黄渡站500KV场地雨水管改造工程
(二)依据以下内容编制:1、黄渡站变电站220KV
500KV场地雨水管改造工程招标文件和图纸等相关资料
2、本公司类似工程的施工经验
3、国家现行建筑和安装工程施工及验收规范、规程、标准及设计规范
二、工程概况本工程是黄渡站变电站220KV、500KV场地雨水管道改造工程,工程地点位于*******,工程采用吴淞高程系统,场地设计标高为4
该工程开工时间以甲方开工令为准,总工期为85日历天
本工程建设单位是上海高雅置业有限公司,华东电力设计院设计,上海市建设工程质量监督站质监
由于本工程雨水管道位于220KV、500KV场地,部分雨水管道走向临近设备和带电部位,施工过程中需与带电部位保持足够的安全距离
三、施工部署(一)工程目标:1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按
