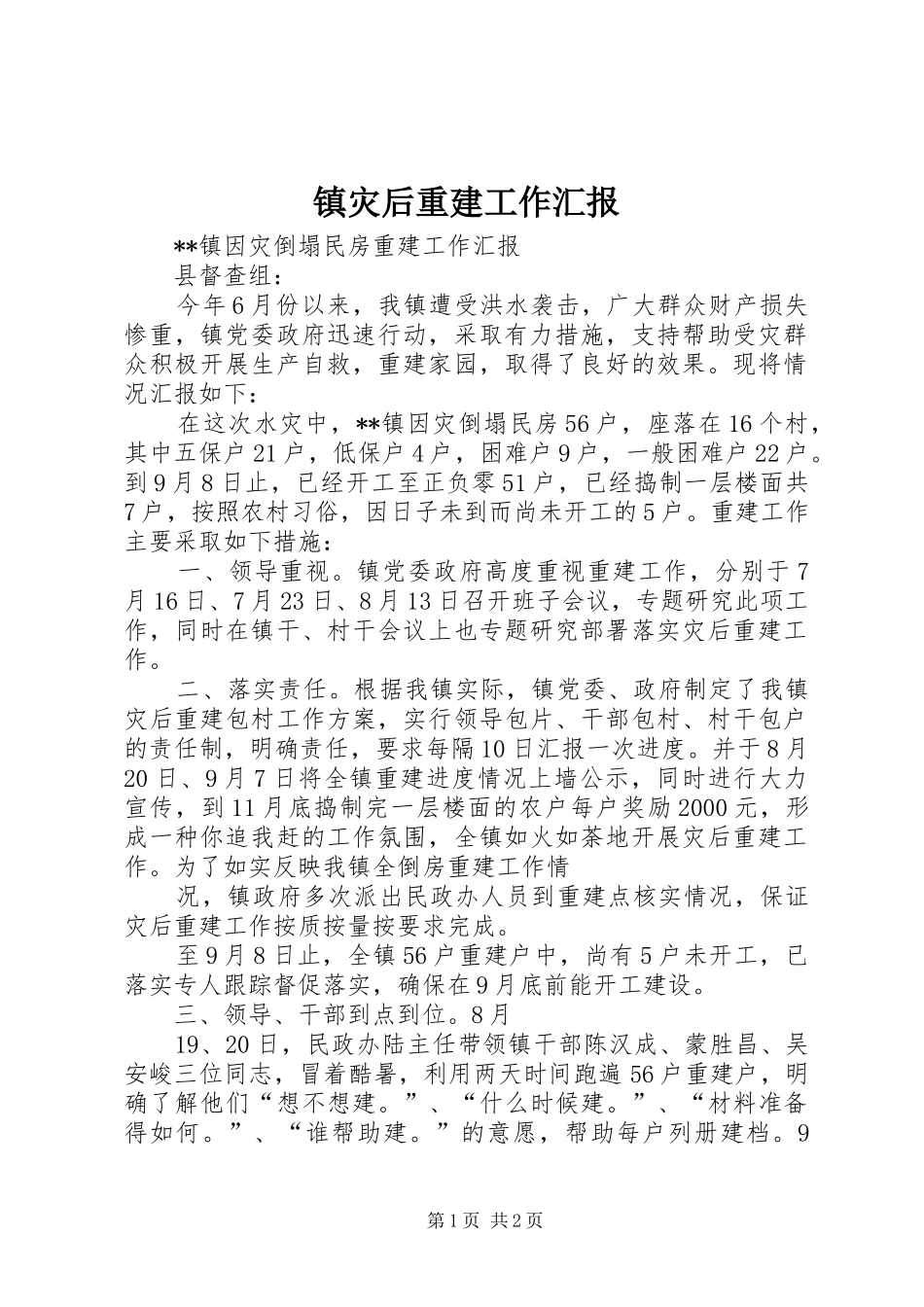

镇灾后重建工作汇报**镇因灾倒塌民房重建工作汇报县督查组:今年6月份以来,我镇遭受洪水袭击,广大群众财产损失惨重,镇党委政府迅速行动,采取有力措施,支持帮助受灾群众积极开展生产自救,重建家园,取得了良好的效果
现将情况汇报如下:在这次水灾中,**镇因灾倒塌民房56户,座落在16个村,其中五保户21户,低保户4户,困难户9户,一般困难户22户
到9月8日止,已经开工至正负零51户,已经捣制一层楼面共7户,按照农村习俗,因日子未到而尚未开工的5户
重建工作主要采取如下措施:一、领导重视
镇党委政府高度重视重建工作,分别于7月16日、7月23日、8月13日召开班子会议,专题研究此项工作,同时在镇干、村干会议上也专题研究部署落实灾后重建工作
二、落实责任
根据我镇实际,镇党委、政府制定了我镇灾后重建包村工作方案,实行领导包片、干部包村、村干包户的责任制,明确责任,要求每隔10日汇报一次进度
并于8月20日、9月7日将全镇重建进度情况上墙公示,同时进行大力宣传,到11月底捣制完一层楼面的农户每户奖励2000元,形成一种你追我赶的工作氛围,全镇如火如荼地开展灾后重建工作
为了如实反映我镇全倒房重建工作情况,镇政府多次派出民政办人员到重建点核实情况,保证灾后重建工作按质按量按要求完成
至9月8日止,全镇56户重建户中,尚有5户未开工,已落实专人跟踪督促落实,确保在9月底前能开工建设
三、领导、干部到点到位
8月19、20日,民政办陆主任带领镇干部陈汉成、蒙胜昌、吴安峻三位同志,冒着酷暑,利用两天时间跑遍56户重建户,明确了解他们“想不想建
”、“什么时候建
”、“材料准备得如何
”、“谁帮助建
”的意愿,帮助每户列册建档
9第1页共2页月3日至6日,民政办陆主任再次到沿路村核查重建进度情况
9月7日,镇长、陆主任利用中午休息时间,陪同民政局领导落村抽查重建情况

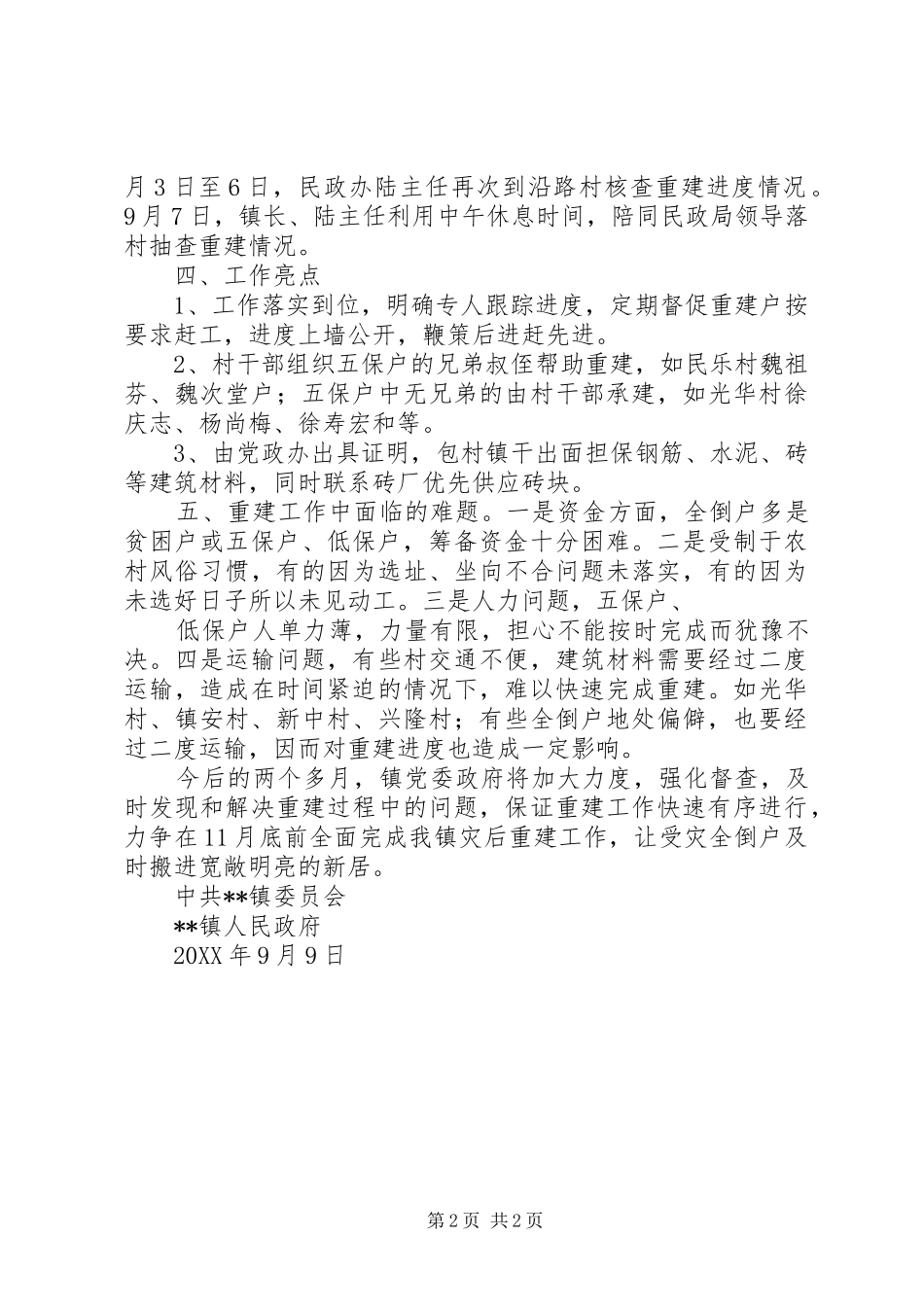

四、工作亮点1、工作落实到
