第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页红星美凯龙建设事业中心工程项目大临设施标准一、目的和范围1、目的为加强对工程项目大临设施的管理,规范工程项目施工现场标准化工地管理工作,确保工程项目有序开展,满足公司、业主及地方政府要求,有效树立公司品牌形象,特制定本规定
2、范围适用于公司所有建筑(安装)工程大临设施的管理
二、管理职责1、调研部负责工程项目大临方案的审批及监督管理工作
2、项目部负责工程项目大临方案的编制、送审、实施日常管理,必须按本标准确定的做法进行此项工作
三、大临设施管理1、大临方案编制(1)大临方案编制应遵循以下基本原则:a)执行国家、行业有关规范和技术标准,符合工程项目当地政府规定;b)依据工程项目工程合同以及相关的工程设计文件,大临办公场所、临时道路的设置应与工程设计图纸结合;c)在满足基本使用要求及安全性能的前提下,遵循节约成本的原则;d)生活大临与施工现场的距离应尽量控制在1公里以内;(2)大临方案内容应涵盖施工现场所有办公、生活、生产性临时设施,其中:a)办公大临:主要包括项目部管理人员的办公室、会议室,及按合同条款约定为业主或监理等相关方提供的办公场所等;b)生活大临:主要包括项目部管理人员及施工劳务人员宿舍(含一定比例第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页的夫妻房)、食堂及其附属设施、道路;c)生产大临:主要包括塔吊、人货梯、围墙、大门、仓库、堆场、工地围栏、工程标识牌、广告牌、临时道路、水电设施及管线、家文化等
(3)大临方案提供的图纸应明确标明:a)大临设施平面布置和走向;b)建、构筑物平、立面尺寸及选材;c)设备及管线规格、型号和选材等参数

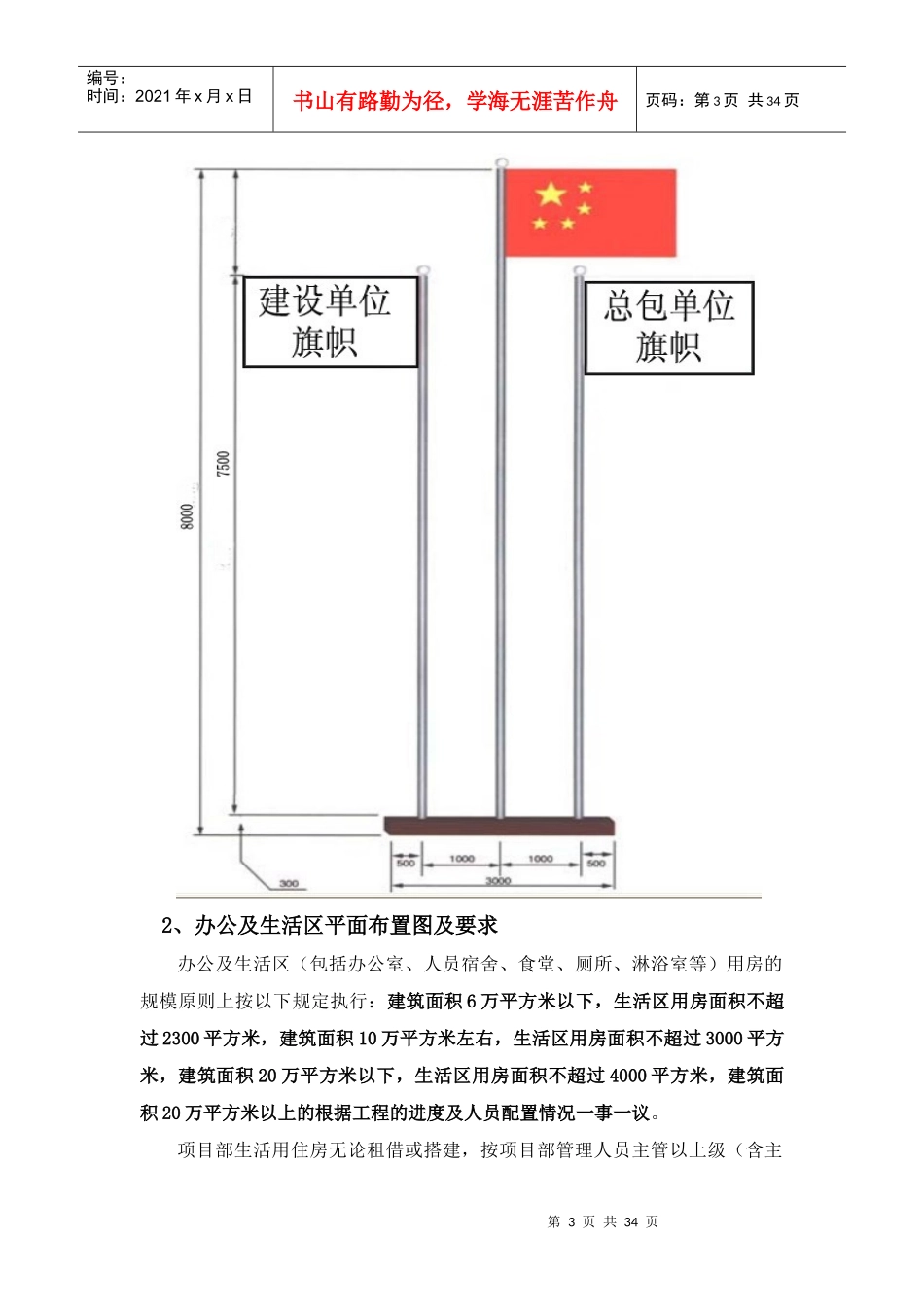

2、大临方案实施大临设施建设必须按照已经确定的标准做法或审批的方案实施,不
