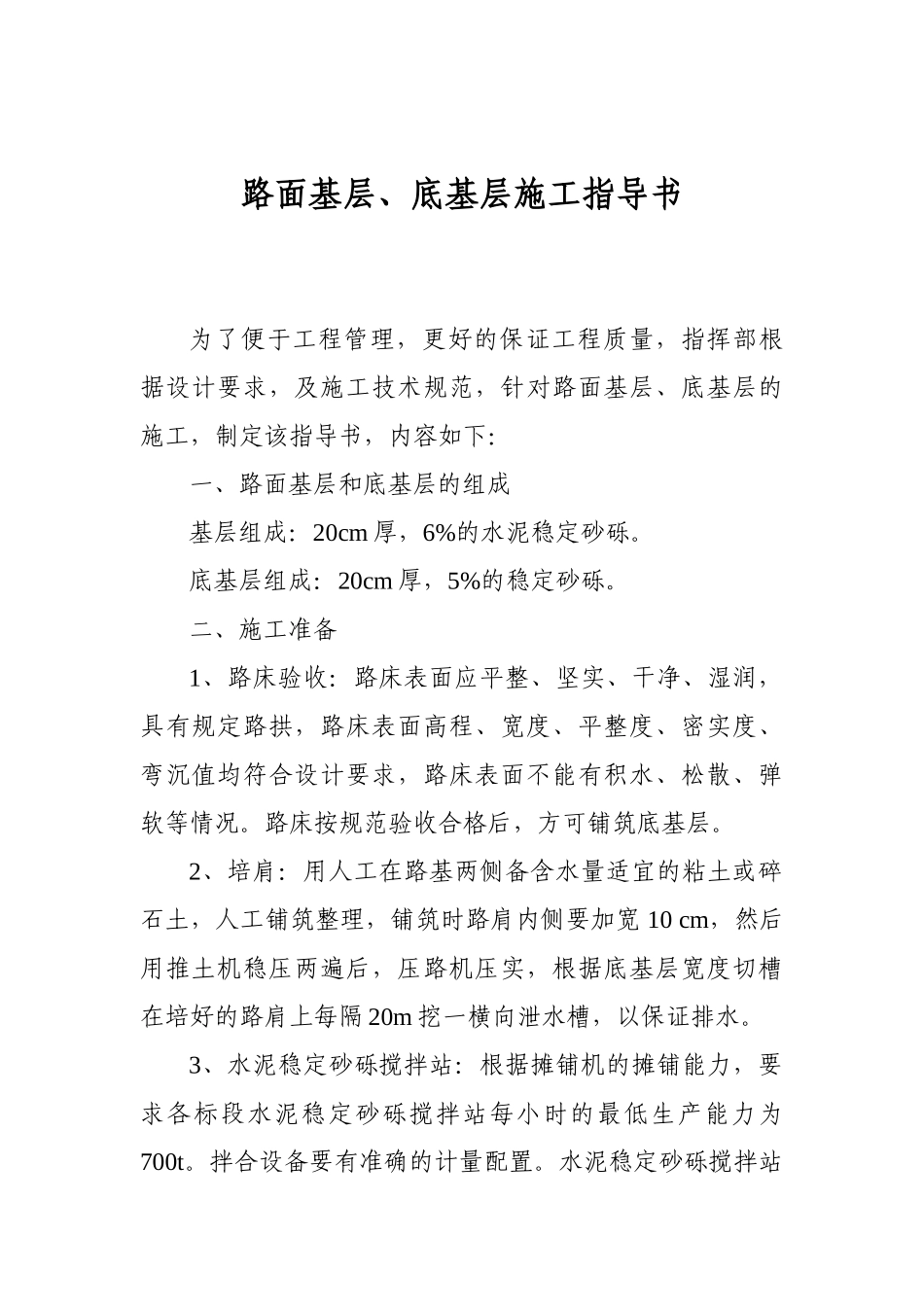

路面基层、底基层施工指导书为了便于工程管理,更好的保证工程质量,指挥部根据设计要求,及施工技术规范,针对路面基层、底基层的施工,制定该指导书,内容如下:一、路面基层和底基层的组成基层组成:20cm厚,6%的水泥稳定砂砾
底基层组成:20cm厚,5%的稳定砂砾
二、施工准备1、路床验收:路床表面应平整、坚实、干净、湿润,具有规定路拱,路床表面高程、宽度、平整度、密实度、弯沉值均符合设计要求,路床表面不能有积水、松散、弹软等情况
路床按规范验收合格后,方可铺筑底基层
2、培肩:用人工在路基两侧备含水量适宜的粘土或碎石土,人工铺筑整理,铺筑时路肩内侧要加宽10cm,然后用推土机稳压两遍后,压路机压实,根据底基层宽度切槽在培好的路肩上每隔20m挖一横向泄水槽,以保证排水

3、水泥稳定砂砾搅拌站:根据摊铺机的摊铺能力,要求各标段水泥稳定砂砾搅拌站每小时的最低生产能力为700t
拌合设备要有准确的计量配置
水泥稳定砂砾搅拌站应安装调试完毕,具备正常生产能力
拌合站人员、配套机械设备、原材料实验设备及人员都应齐备
经试拌、生产的水泥稳定砂砾符合要求
4、施工机械设备:水泥稳定砂砾施工现场应配置摊铺机、平地机、推土机、压路机等机械,在工作面上进行适当组合
5、试验路段:(1)在施工开始,首先要修筑200m长的试验段
(2)修筑试验段的任务是:检验拌和、运输、摊铺、碾压、养生等计划投入使用的可靠性;检验混合料的组成设计是否符合质量要求,及各道工序的质量控制措施;提高用于大面积施工的材料配合比及松铺系数,提出标准的施工方法
(3)标准的施工方法:混合料最佳含水量的控制;压实机械的组合、压实的顺序、速度和遍数,每一作业段的最小检查数量
(4)实验路段结束后,编制试验路段总结,最后组织工程人员技术交底,开工条件具备就可以进行施工

三、施工工艺流程图:路床验收路肩放样人工初平路肩土内边修直路肩静压一
