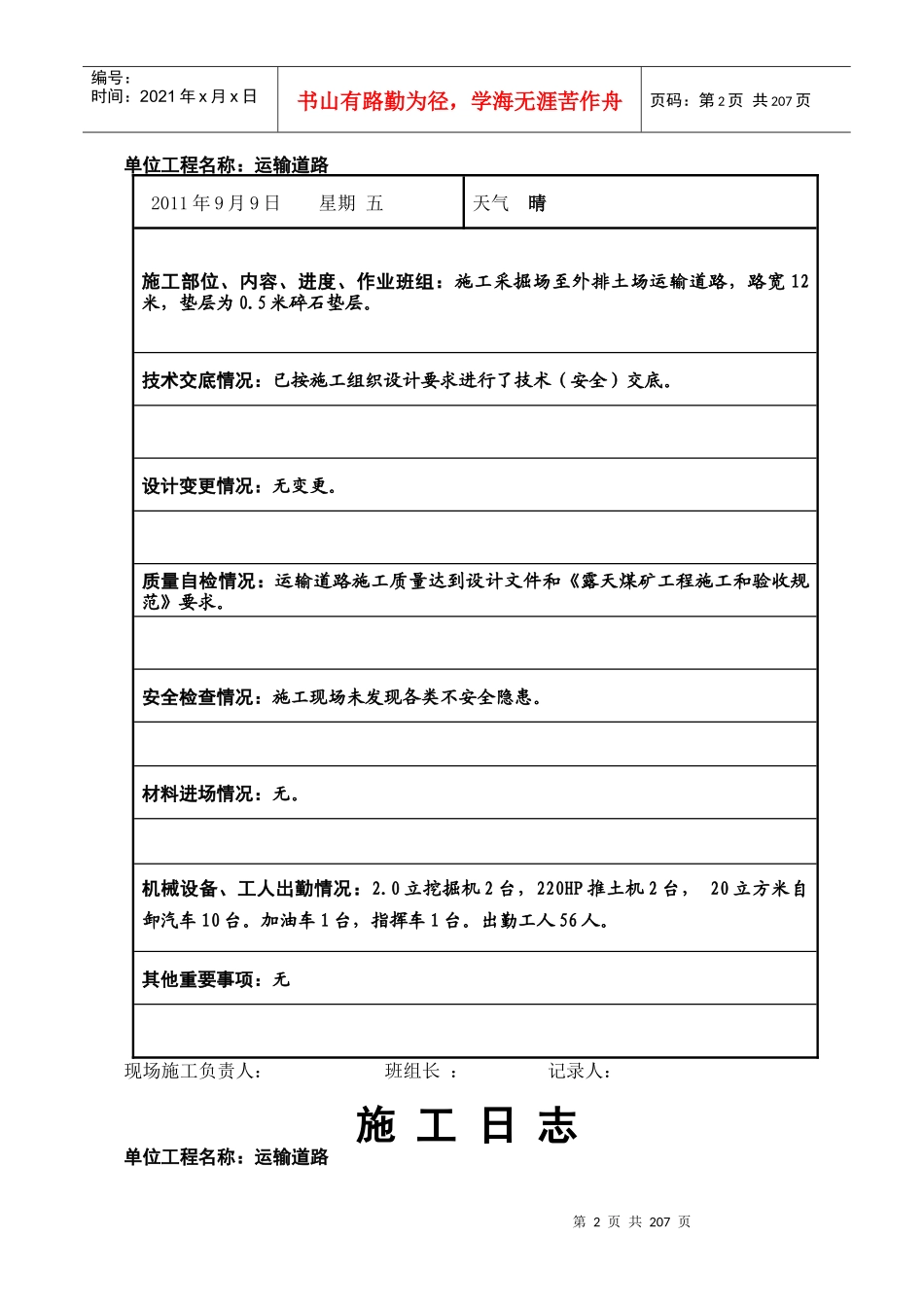

第1页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共207页施工日志单位工程名称:运输道路2011年9月8日星期四天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场运输道路,路宽12米,垫层为0.5米碎石垫层。技术交底情况:已按施工组织设计要求进行了技术(安全)交底。设计变更情况:无变更。质量自检情况:运输道路施工质量达到设计文件和《露天煤矿工程施工和验收规范》要求。安全检查情况:施工现场未发现各类不安全隐患。材料进场情况:无。机械设备、工人出勤情况:2.0立挖掘机2台,220HP推土机2台,20立方米自卸汽车10台。加油车1台,指挥车1台。出勤工人56人。其他重要事项:无现场施工负责人:班组长:记录人:施工日志第2页共207页第1页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共207页单位工程名称:运输道路2011年9月9日星期五天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场运输道路,路宽12米,垫层为0.5米碎石垫层。技术交底情况:已按施工组织设计要求进行了技术(安全)交底。设计变更情况:无变更。质量自检情况:运输道路施工质量达到设计文件和《露天煤矿工程施工和验收规范》要求。安全检查情况:施工现场未发现各类不安全隐患。材料进场情况:无。机械设备、工人出勤情况:2.0立挖掘机2台,220HP推土机2台,20立方米自卸汽车10台。加油车1台,指挥车1台。出勤工人56人。其他重要事项:无现场施工负责人:班组长:记录人:施工日志单位工程名称:运输道路第3页共207页第2页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共207页2011年9月10日星期六天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场运输道路,路宽12米,垫层为0.5米碎石垫层。技术交底情况:已按施工组织设计要求进行了技术(安全)交底。设计变更情况:无变更。质量自检情况:运输道路施工质量达到设计文件和《露天煤矿工程施工和验收规范》要求。安全检查情况:施工现场未发现各类不安全隐患。材料进场情况:无。机械设备、工人出勤情况:2.0立挖掘机2台,220HP推土机2台,20立方米自卸汽车10台。加油车1台,指挥车1台。出勤工人56人。其他重要事项:无现场施工负责人:班组长:记录人:施工日志单位工程名称:运输道路第4页共207页第3页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共207页2011年9月11日星期日天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场运输道路,路宽12米,垫层为0.5米碎石垫层。技术交底情况:已按施工组织设计要求进行了技术(安全)交底。设计变更情况:无变更。质量自检情况:运输道路施工质量达到设计文件和《露天煤矿工程施工和验收规范》要求。安全检查情况:施工现场未发现各类不安全隐患。材料进场情况:无。机械设备、工人出勤情况:2.0立挖掘机2台,220HP推土机2台,20立方米自卸汽车10台。加油车1台,指挥车1台。出勤工人56人。其他重要事项:无现场施工负责人:班组长:记录人:施工日志单位工程名称:运输道路第5页共207页第4页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共207页2011年9月12日星期一天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场运输道路,路宽12米,垫层为0.5米碎石垫层。技术交底情况:已按施工组织设计要求进行了技术(安全)交底。设计变更情况:无变更。质量自检情况:运输道路施工质量达到设计文件和《露天煤矿工程施工和验收规范》要求。安全检查情况:施工现场未发现各类不安全隐患。材料进场情况:无。机械设备、工人出勤情况:2.0立挖掘机2台,220HP推土机2台,20立方米自卸汽车10台。加油车1台,指挥车1台。出勤工人56人。其他重要事项:无现场施工负责人:班组长:记录人:施工日志单位工程名称:运输道路第6页共207页第5页共207页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共207页2011年9月13日星期二天气晴施工部位、内容、进度、作业班组:施工采掘场至外排土场...
