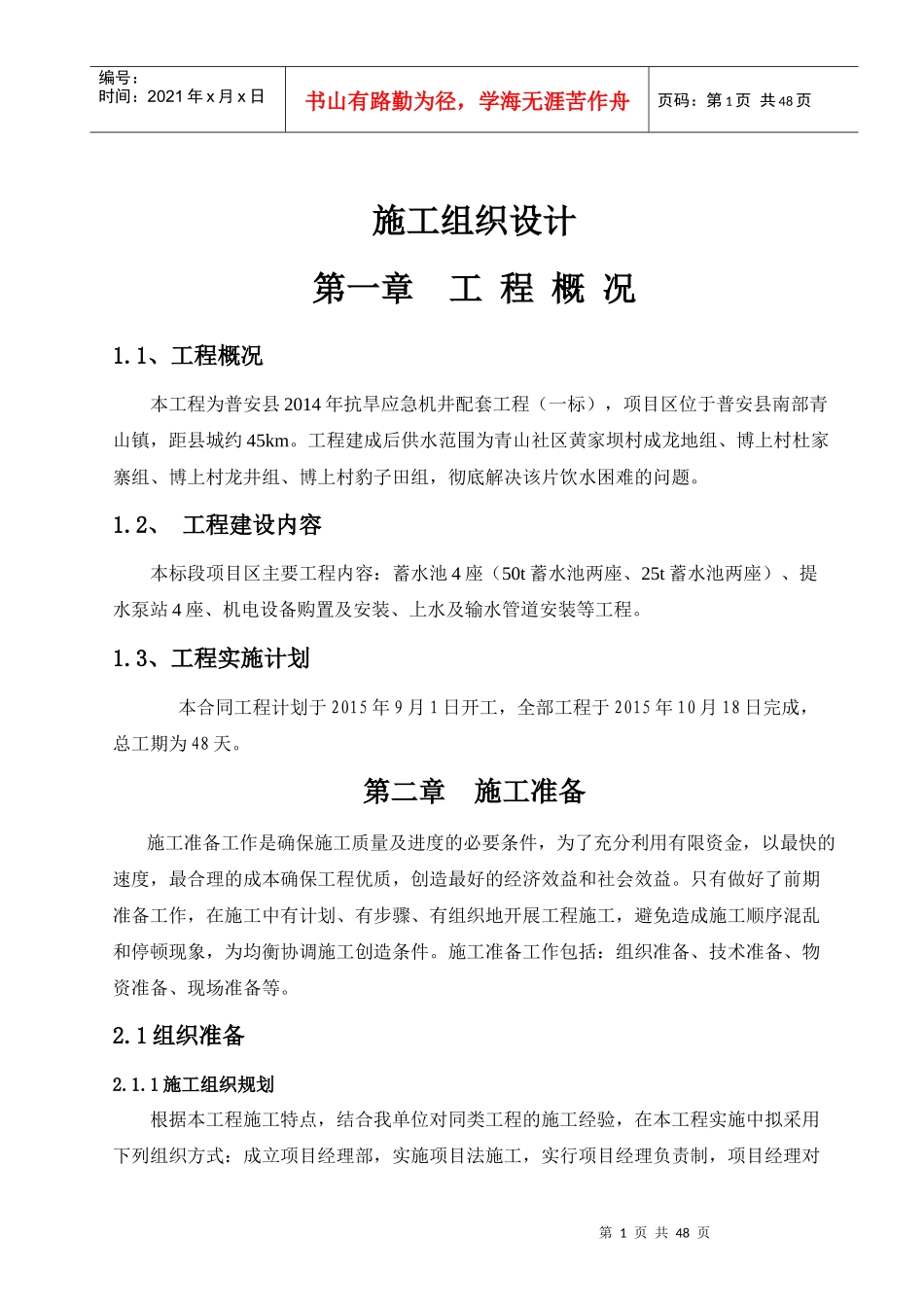

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页施工组织设计第一章工程概况1
1、工程概况本工程为普安县2014年抗旱应急机井配套工程(一标),项目区位于普安县南部青山镇,距县城约45km
工程建成后供水范围为青山社区黄家坝村成龙地组、博上村杜家寨组、博上村龙井组、博上村豹子田组,彻底解决该片饮水困难的问题
2、工程建设内容本标段项目区主要工程内容:蓄水池4座(50t蓄水池两座、25t蓄水池两座)、提水泵站4座、机电设备购置及安装、上水及输水管道安装等工程
3、工程实施计划本合同工程计划于2015年9月1日开工,全部工程于2015年10月18日完成,总工期为48天
第二章施工准备施工准备工作是确保施工质量及进度的必要条件,为了充分利用有限资金,以最快的速度,最合理的成本确保工程优质,创造最好的经济效益和社会效益
只有做好了前期准备工作,在施工中有计划、有步骤、有组织地开展工程施工,避免造成施工顺序混乱和停顿现象,为均衡协调施工创造条件
施工准备工作包括:组织准备、技术准备、物资准备、现场准备等

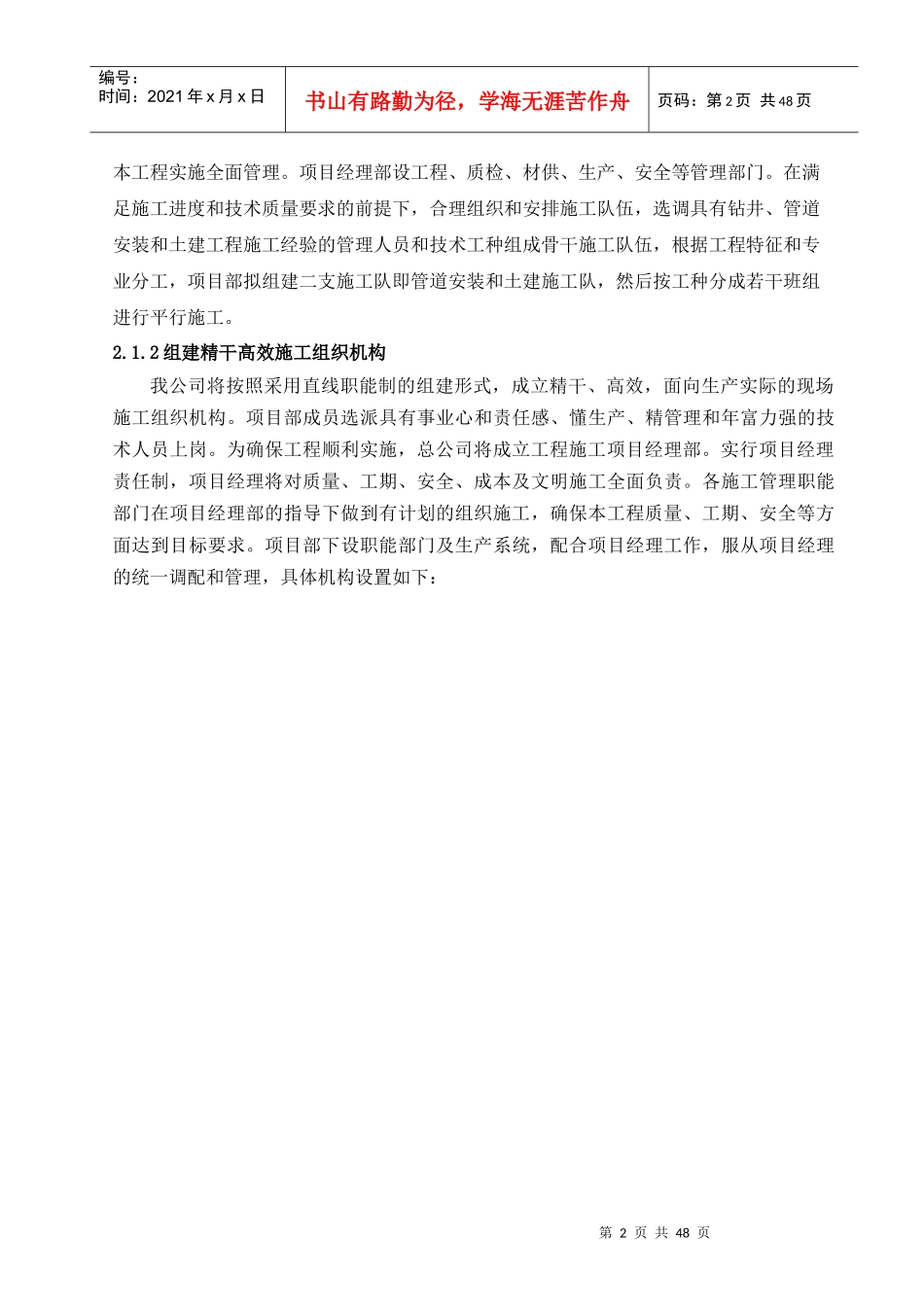

1组织准备2
1施工组织规划根据本工程施工特点,结合我单位对同类工程的施工经验,在本工程实施中拟采用下列组织方式:成立项目经理部,实施项目法施工,实行项目经理负责制,项目经理对第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页本工程实施全面管理
项目经理部设工程、质检、材供、生产、安全等管理部门
在满足施工进度和技术质量要求的前提下,合理组织和安排施工队伍,选调具有钻井、管道安装和土建工程施工经验的管理人员和技术工种组成骨干施工队伍,根据工程特征和专业分工,项目部拟组建二支施工队即管道安装和土建施工队,然后按工种分成若干班组进行平行施工
2组建精干高效施工组
