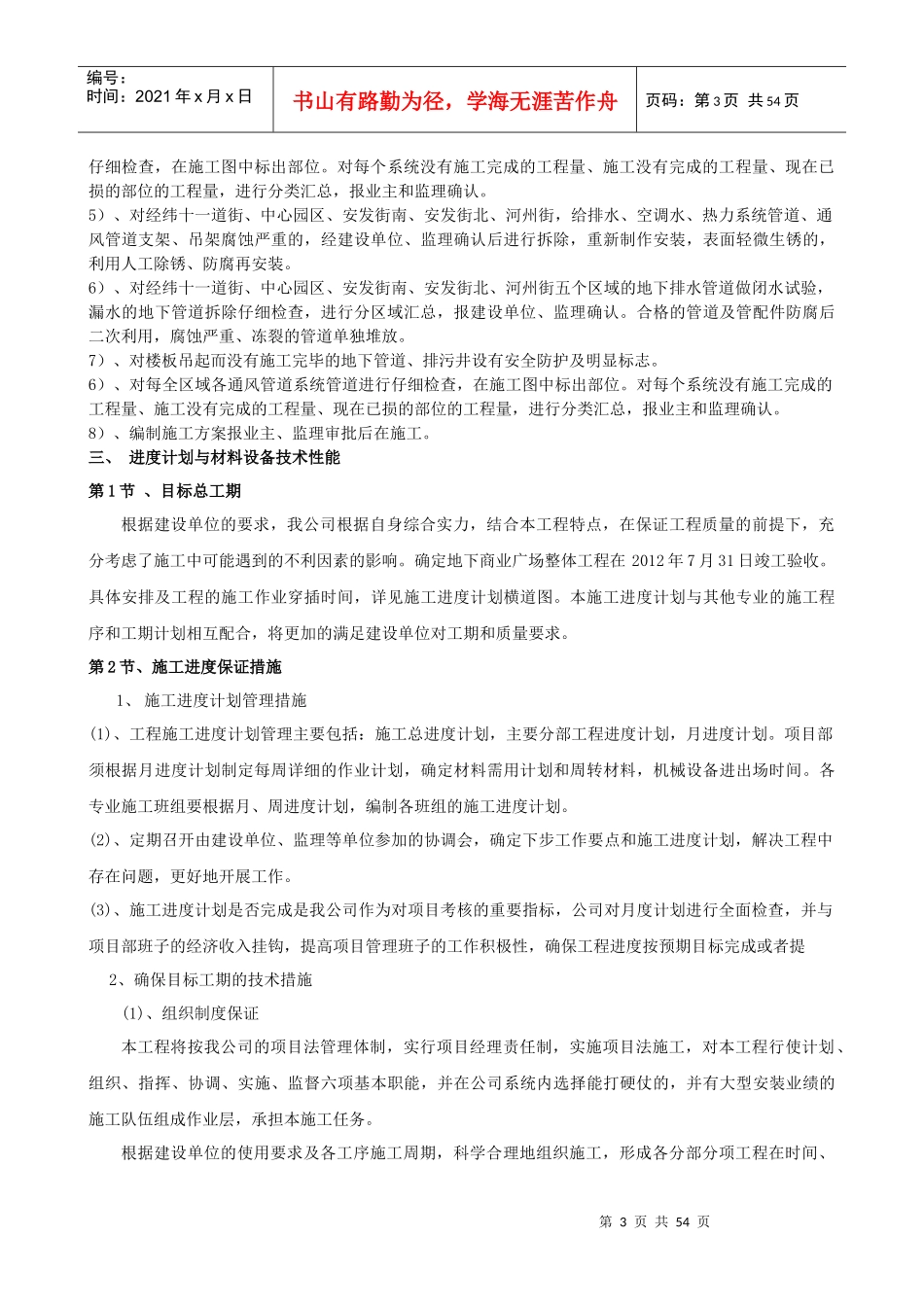

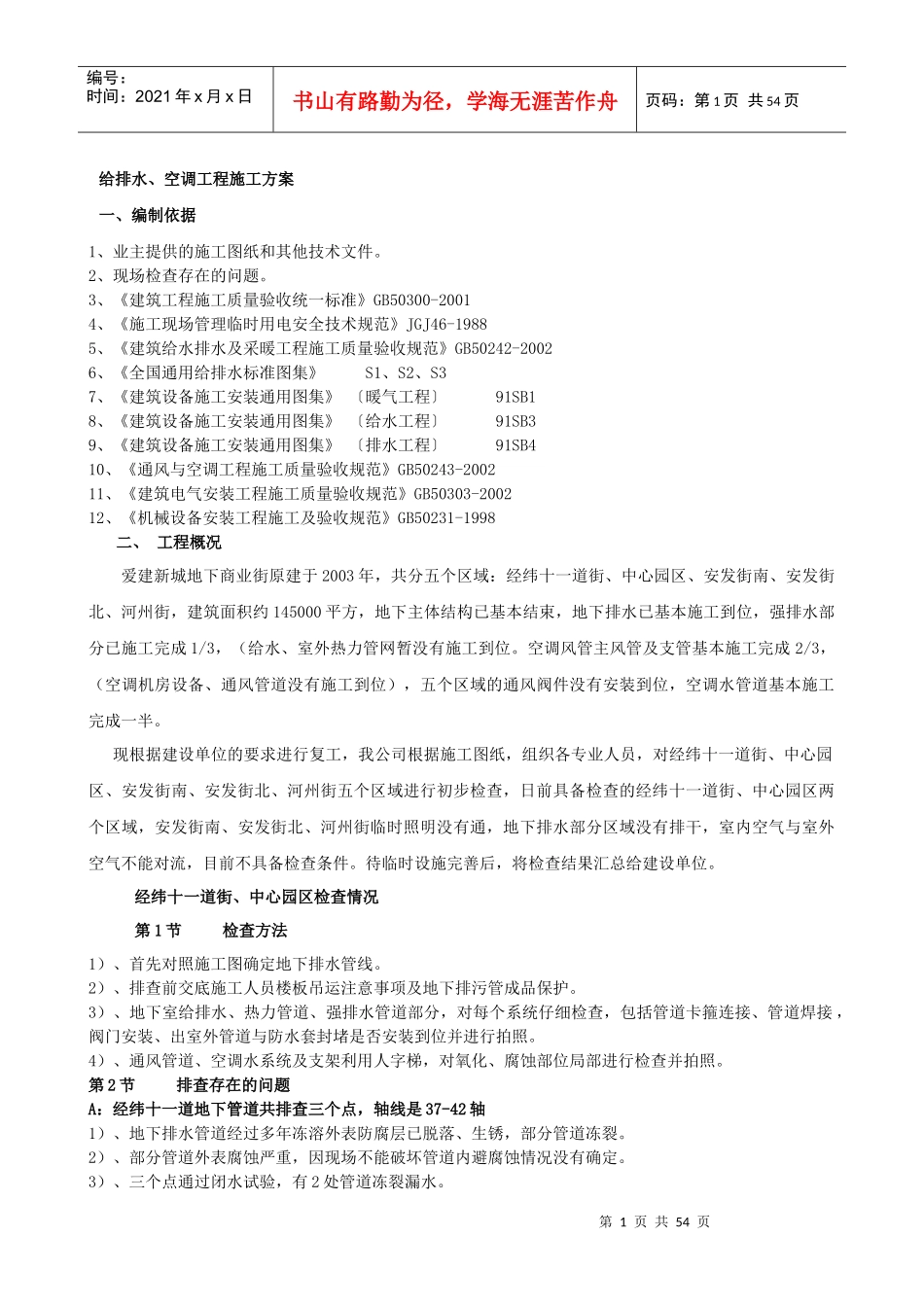

第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页给排水、空调工程施工方案一、编制依据1、业主提供的施工图纸和其他技术文件
2、现场检查存在的问题
3、《建筑工程施工质量验收统一标准》GB50300-20014、《施工现场管理临时用电安全技术规范》JGJ46-19885、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20026、《全国通用给排水标准图集》S1、S2、S37、《建筑设备施工安装通用图集》〔暖气工程〕91SB18、《建筑设备施工安装通用图集》〔给水工程〕91SB39、《建筑设备施工安装通用图集》〔排水工程〕91SB410、《通风与空调工程施工质量验收规范》GB50243-200211、《建筑电气安装工程施工质量验收规范》GB50303-200212、《机械设备安装工程施工及验收规范》GB50231-1998二、工程概况爱建新城地下商业街原建于2003年,共分五个区域:经纬十一道街、中心园区、安发街南、安发街北、河州街,建筑面积约145000平方,地下主体结构已基本结束,地下排水已基本施工到位,强排水部分已施工完成1/3,(给水、室外热力管网暂没有施工到位
空调风管主风管及支管基本施工完成2/3,(空调机房设备、通风管道没有施工到位),五个区域的通风阀件没有安装到位,空调水管道基本施工完成一半
现根据建设单位的要求进行复工,我公司根据施工图纸,组织各专业人员,对经纬十一道街、中心园区、安发街南、安发街北、河州街五个区域进行初步检查,日前具备检查的经纬十一道街、中心园区两个区域,安发街南、安发街北、河州街临时照明没有通,地下排水部分区域没有排干,室内空气与室外空气不能对流,目前不具备检查条件
待临时设施完善后,将检查结果汇总给建设单位
经纬十一道街、中心园区检查情况第1节检查方法1)、首先对照施工图确定地下排水
