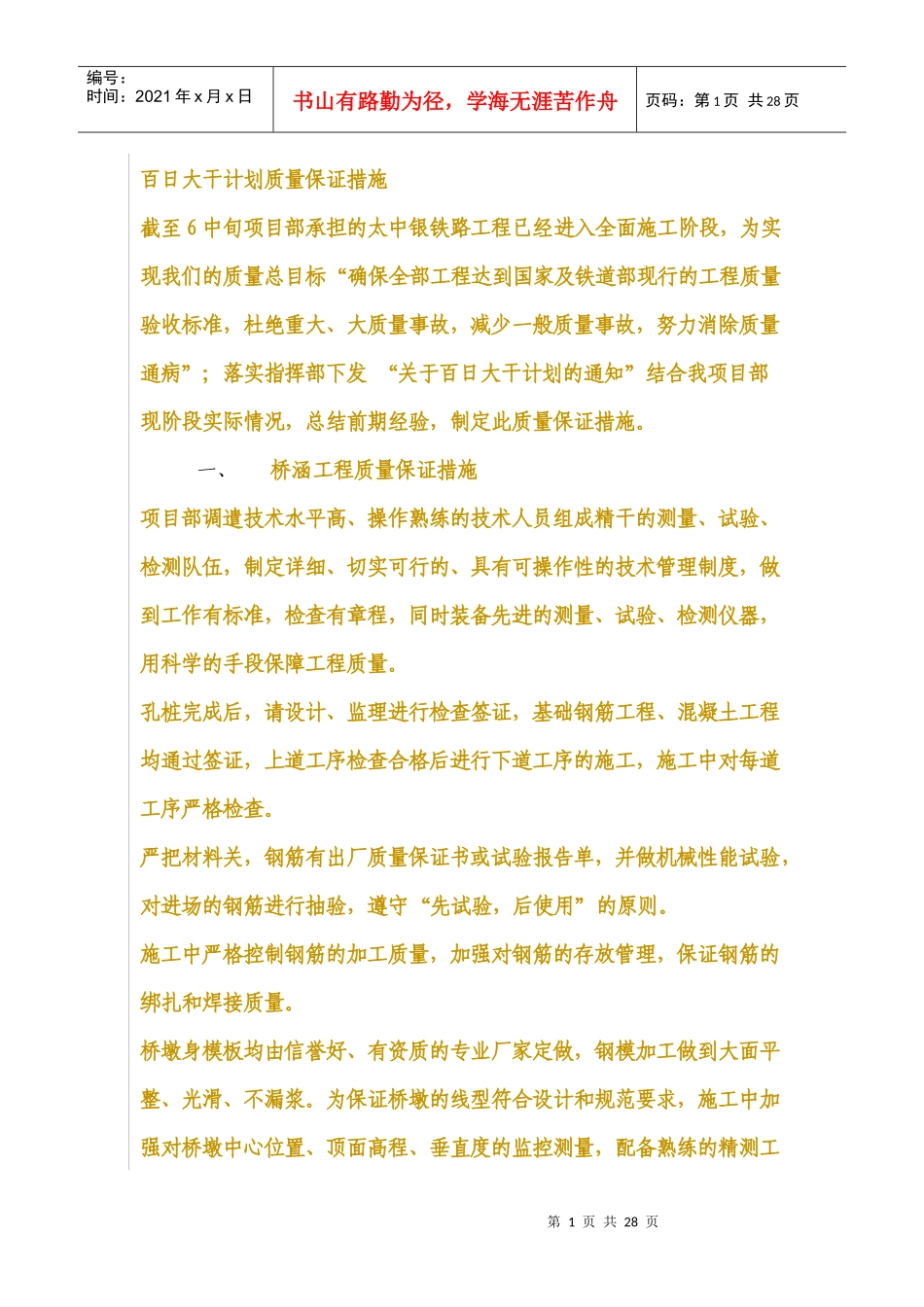

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页百日大干计划质量保证措施截至6中旬项目部承担的太中银铁路工程已经进入全面施工阶段,为实现我们的质量总目标“确保全部工程达到国家及铁道部现行的工程质量验收标准,杜绝重大、大质量事故,减少一般质量事故,努力消除质量通病”;落实指挥部下发“关于百日大干计划的通知”结合我项目部现阶段实际情况,总结前期经验,制定此质量保证措施
一、桥涵工程质量保证措施项目部调遣技术水平高、操作熟练的技术人员组成精干的测量、试验、检测队伍,制定详细、切实可行的、具有可操作性的技术管理制度,做到工作有标准,检查有章程,同时装备先进的测量、试验、检测仪器,用科学的手段保障工程质量
孔桩完成后,请设计、监理进行检查签证,基础钢筋工程、混凝土工程均通过签证,上道工序检查合格后进行下道工序的施工,施工中对每道工序严格检查
严把材料关,钢筋有出厂质量保证书或试验报告单,并做机械性能试验,对进场的钢筋进行抽验,遵守“先试验,后使用”的原则
施工中严格控制钢筋的加工质量,加强对钢筋的存放管理,保证钢筋的绑扎和焊接质量
桥墩身模板均由信誉好、有资质的专业厂家定做,钢模加工做到大面平整、光滑、不漏浆
为保证桥墩的线型符合设计和规范要求,施工中加强对桥墩中心位置、顶面高程、垂直度的监控测量,配备熟练的精测工第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页程师、性能先进的全站仪和水准仪

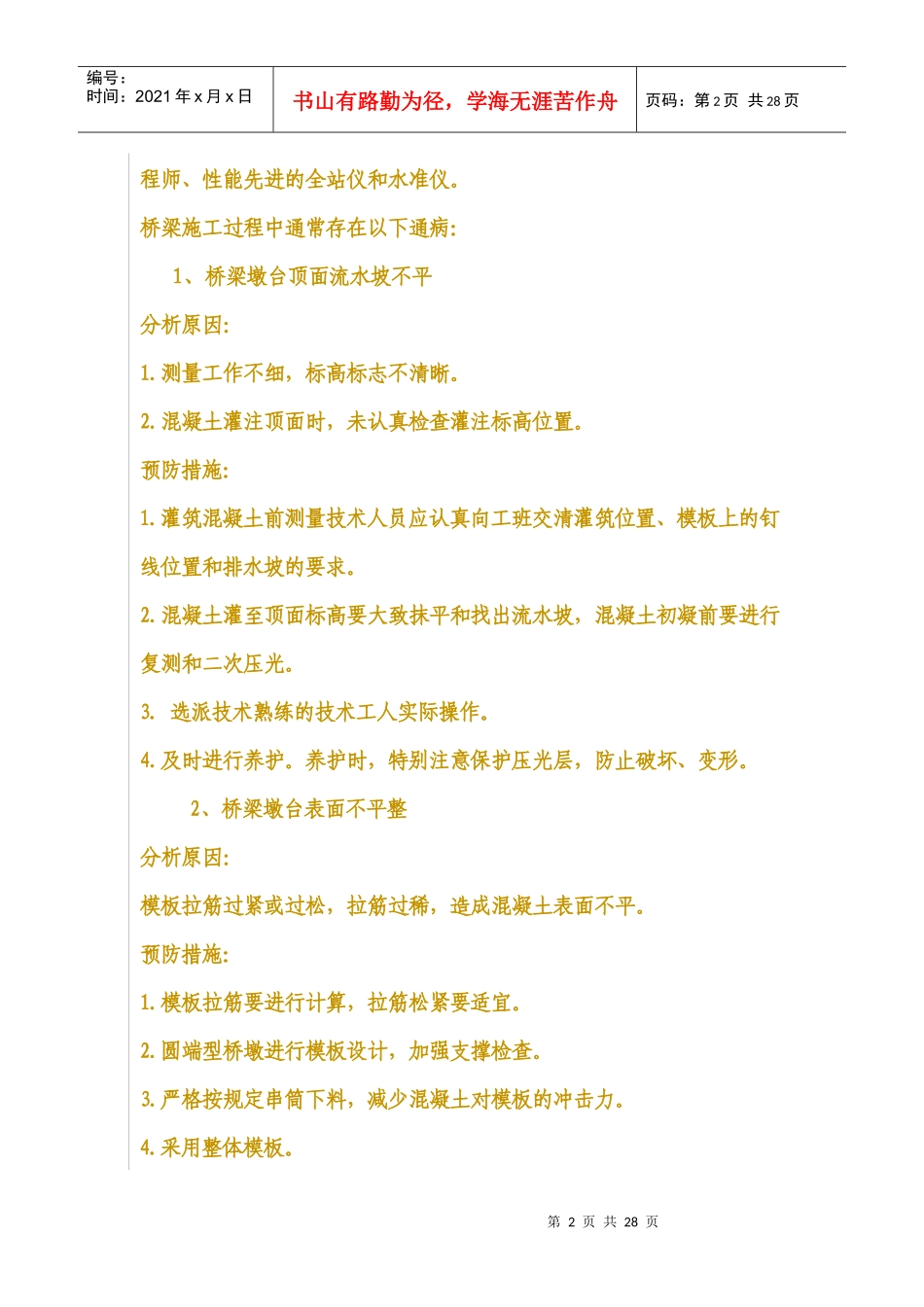

桥梁施工过程中通常存在以下通病:1、桥梁墩台顶面流水坡不平分析原因:1
测量工作不细,标高标志不清晰
混凝土灌注顶面时,未认真检查灌注标高位置
预防措施:1
灌筑混凝土前测量技术人员应认真向工班交清灌筑位置、模板上的钉线位置和排水坡的要求
混凝土灌至顶面标高要大致抹平和找出流水坡,混
