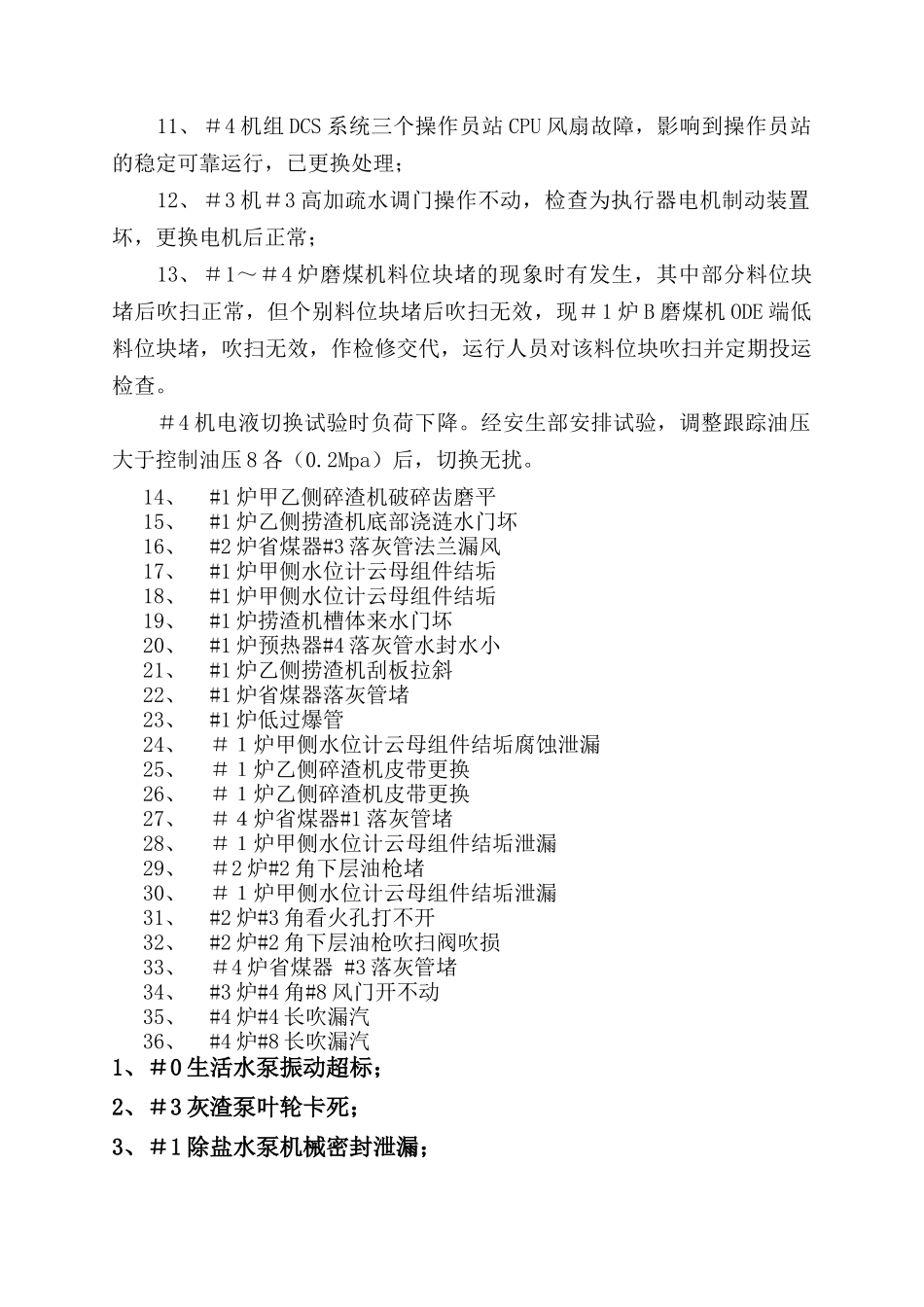

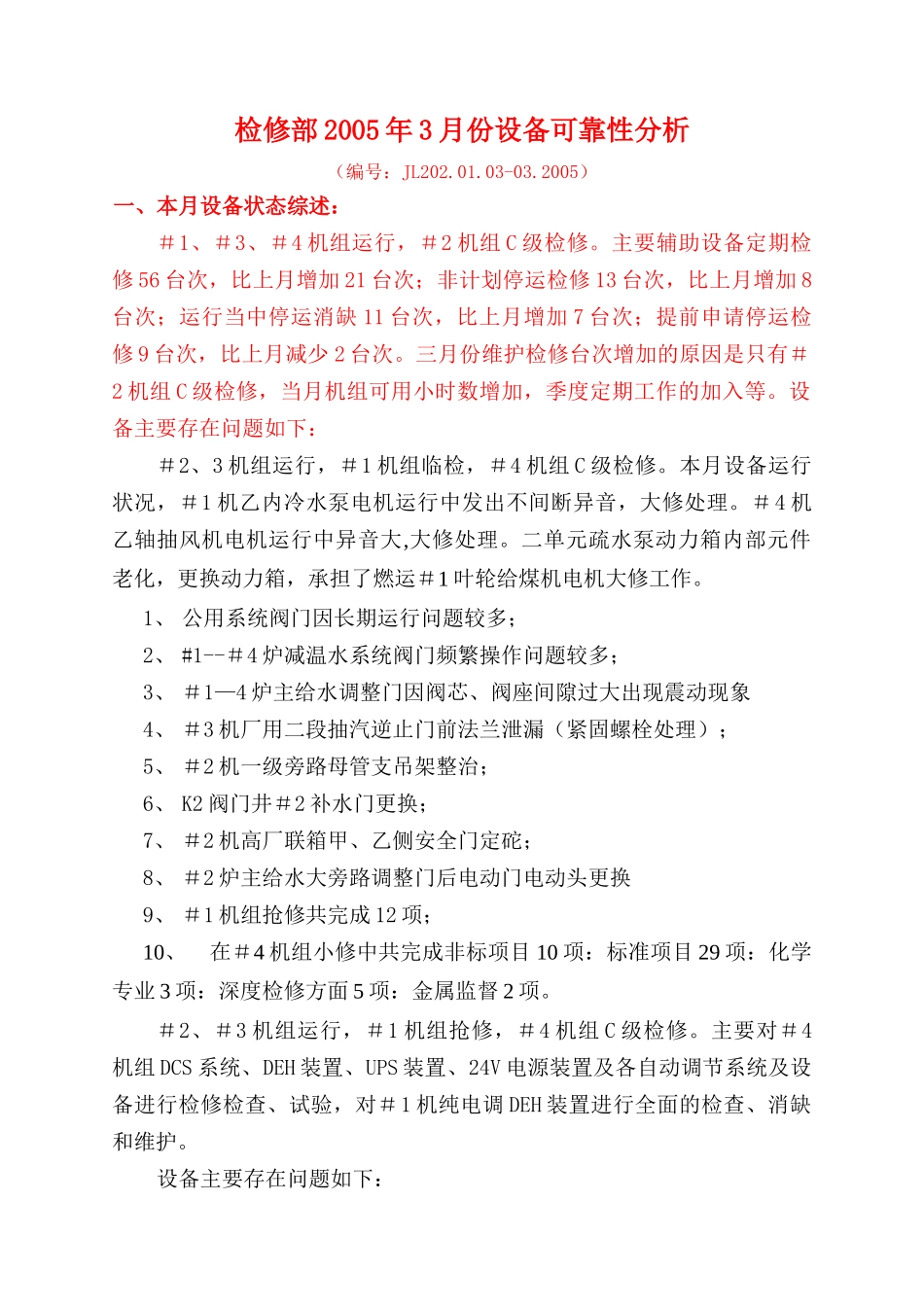

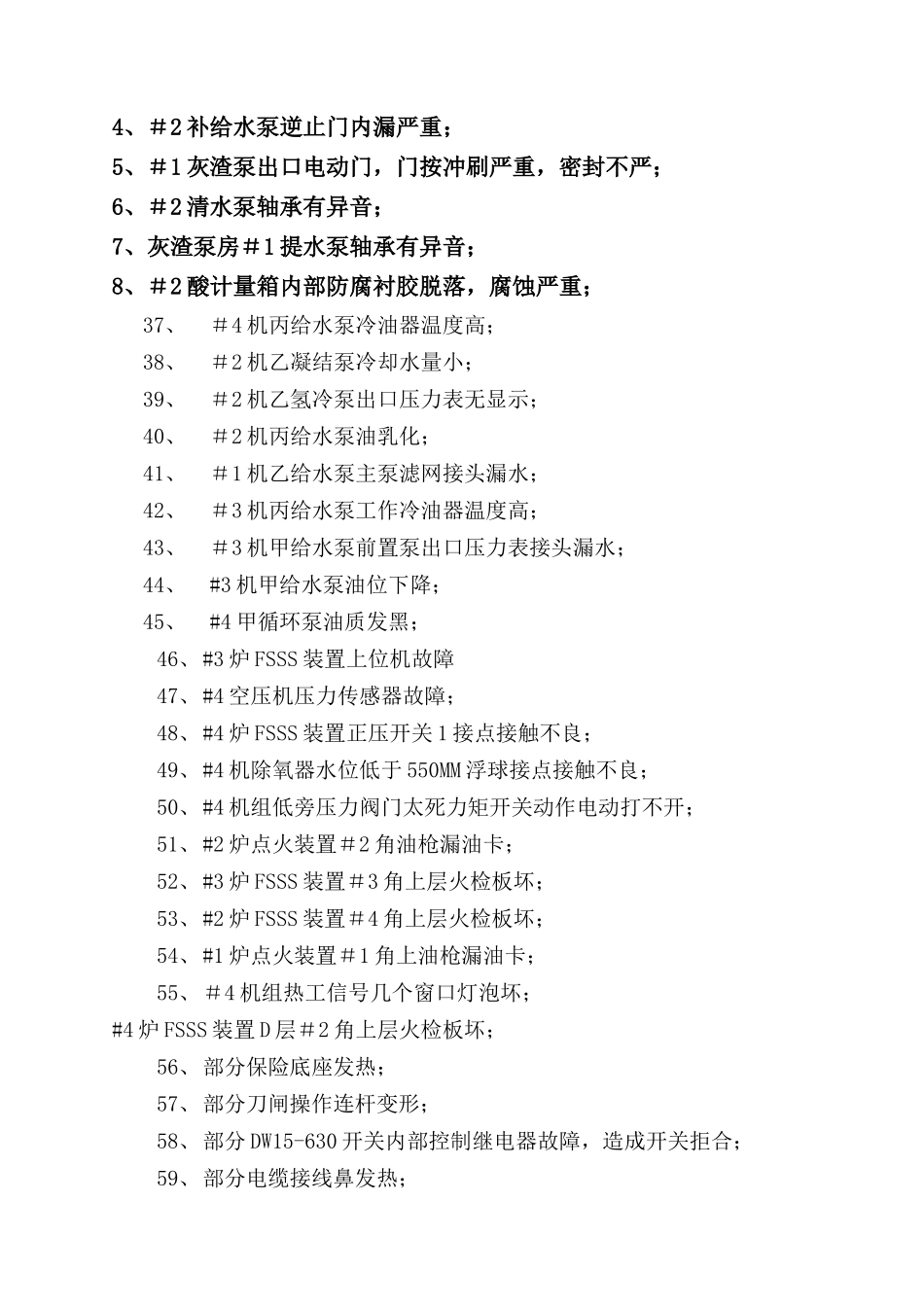

检修部2005年3月份设备可靠性分析(编号:JL202
2005)一、本月设备状态综述:#1、#3、#4机组运行,#2机组C级检修
主要辅助设备定期检修56台次,比上月增加21台次;非计划停运检修13台次,比上月增加8台次;运行当中停运消缺11台次,比上月增加7台次;提前申请停运检修9台次,比上月减少2台次
三月份维护检修台次增加的原因是只有#2机组C级检修,当月机组可用小时数增加,季度定期工作的加入等
设备主要存在问题如下:#2、3机组运行,#1机组临检,#4机组C级检修
本月设备运行状况,#1机乙内冷水泵电机运行中发出不间断异音,大修处理
#4机乙轴抽风机电机运行中异音大,大修处理
二单元疏水泵动力箱内部元件老化,更换动力箱,承担了燃运#1叶轮给煤机电机大修工作
1、公用系统阀门因长期运行问题较多;2、#1--#4炉减温水系统阀门频繁操作问题较多;3、#1—4炉主给水调整门因阀芯、阀座间隙过大出现震动现象4、#3机厂用二段抽汽逆止门前法兰泄漏(紧固螺栓处理);5、#2机一级旁路母管支吊架整治;6、K2阀门井#2补水门更换;7、#2机高厂联箱甲、乙侧安全门定砣;8、#2炉主给水大旁路调整门后电动门电动头更换9、#1机组抢修共完成12项;10、在#4机组小修中共完成非标项目10项:标准项目29项:化学专业3项:深度检修方面5项:金属监督2项
#2、#3机组运行,#1机组抢修,#4机组C级检修
主要对#4机组DCS系统、DEH装置、UPS装置、24V电源装置及各自动调节系统及设备进行检修检查、试验,对#1机纯电调DEH装置进行全面的检查、消缺和维护
设备主要存在问题如下:11、#4机组DCS系统三个操作员站CPU风扇故障,影响到操作员站的稳定可靠运行,已更换处理;12、#3机#3高加疏水调门操作不动,检查为执行器电机制动装置坏,更换电机后正常;13、#1~#
