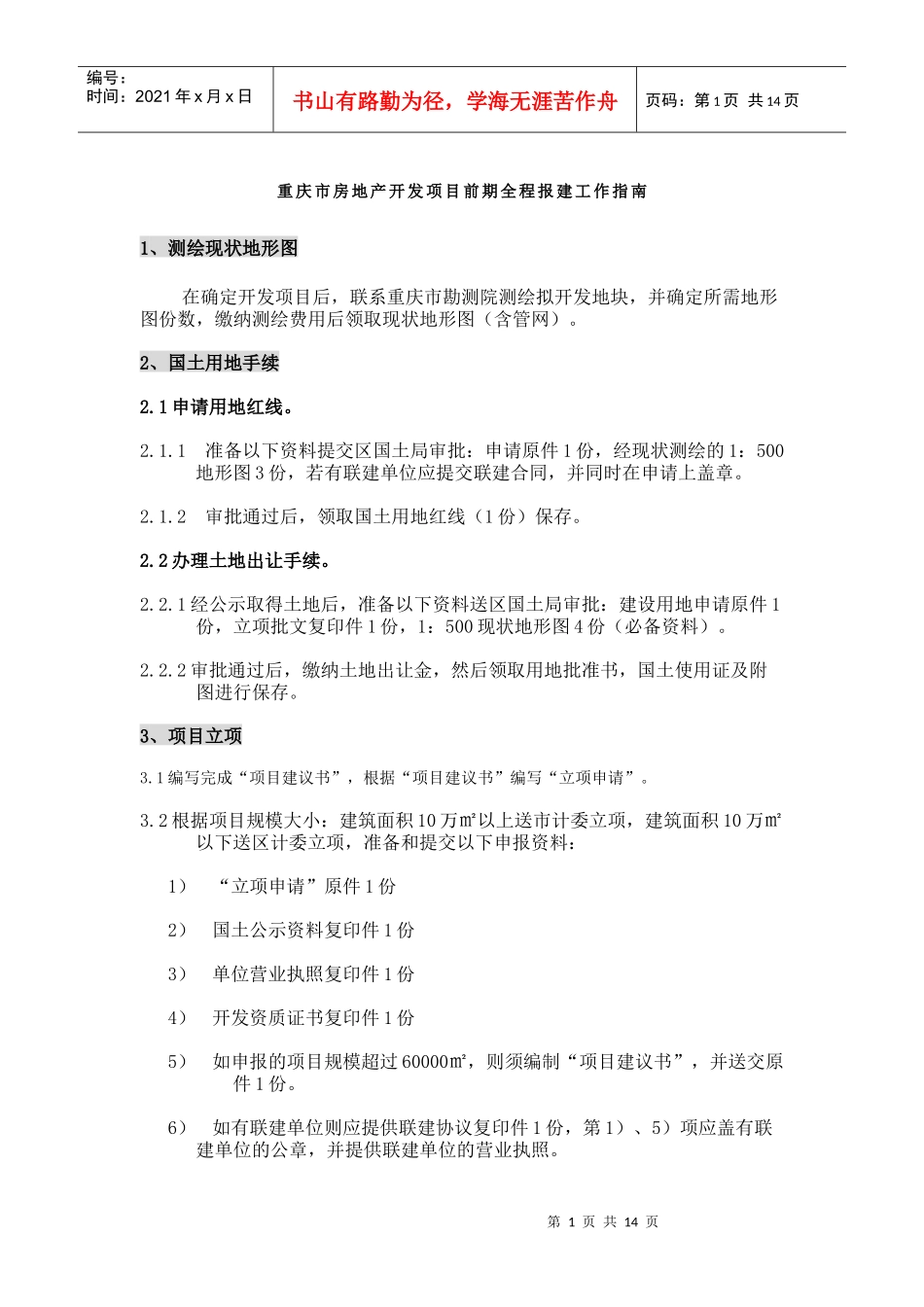

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页重庆市房地产开发项目前期全程报建工作指南1、测绘现状地形图在确定开发项目后,联系重庆市勘测院测绘拟开发地块,并确定所需地形图份数,缴纳测绘费用后领取现状地形图(含管网)
2、国土用地手续2
1申请用地红线
1准备以下资料提交区国土局审批:申请原件1份,经现状测绘的1:500地形图3份,若有联建单位应提交联建合同,并同时在申请上盖章
2审批通过后,领取国土用地红线(1份)保存
2办理土地出让手续
1经公示取得土地后,准备以下资料送区国土局审批:建设用地申请原件1份,立项批文复印件1份,1:500现状地形图4份(必备资料)
2审批通过后,缴纳土地出让金,然后领取用地批准书,国土使用证及附图进行保存
3、项目立项3
1编写完成“项目建议书”,根据“项目建议书”编写“立项申请”
2根据项目规模大小:建筑面积10万㎡以上送市计委立项,建筑面积10万㎡以下送区计委立项,准备和提交以下申报资料:1)“立项申请”原件1份2)国土公示资料复印件1份3)单位营业执照复印件1份4)开发资质证书复印件1份5)如申报的项目规模超过60000㎡,则须编制“项目建议书”,并送交原件1份
6)如有联建单位则应提供联建协议复印件1份,第1)、5)项应盖有联建单位的公章,并提供联建单位的营业执照
第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页3
3如项目需编制“可行性研究报告”时,寻找有资质的单位根据拟建项目编制,报市或区计委审批
4在取得建委初步设计意见书后,根据建委初步设计审查意见书下达的指标为依据编写下达投资计划及固定资产许可证申请并持下列资料向市、区计委申请下达年度计划及办理固定资产投资许可证
