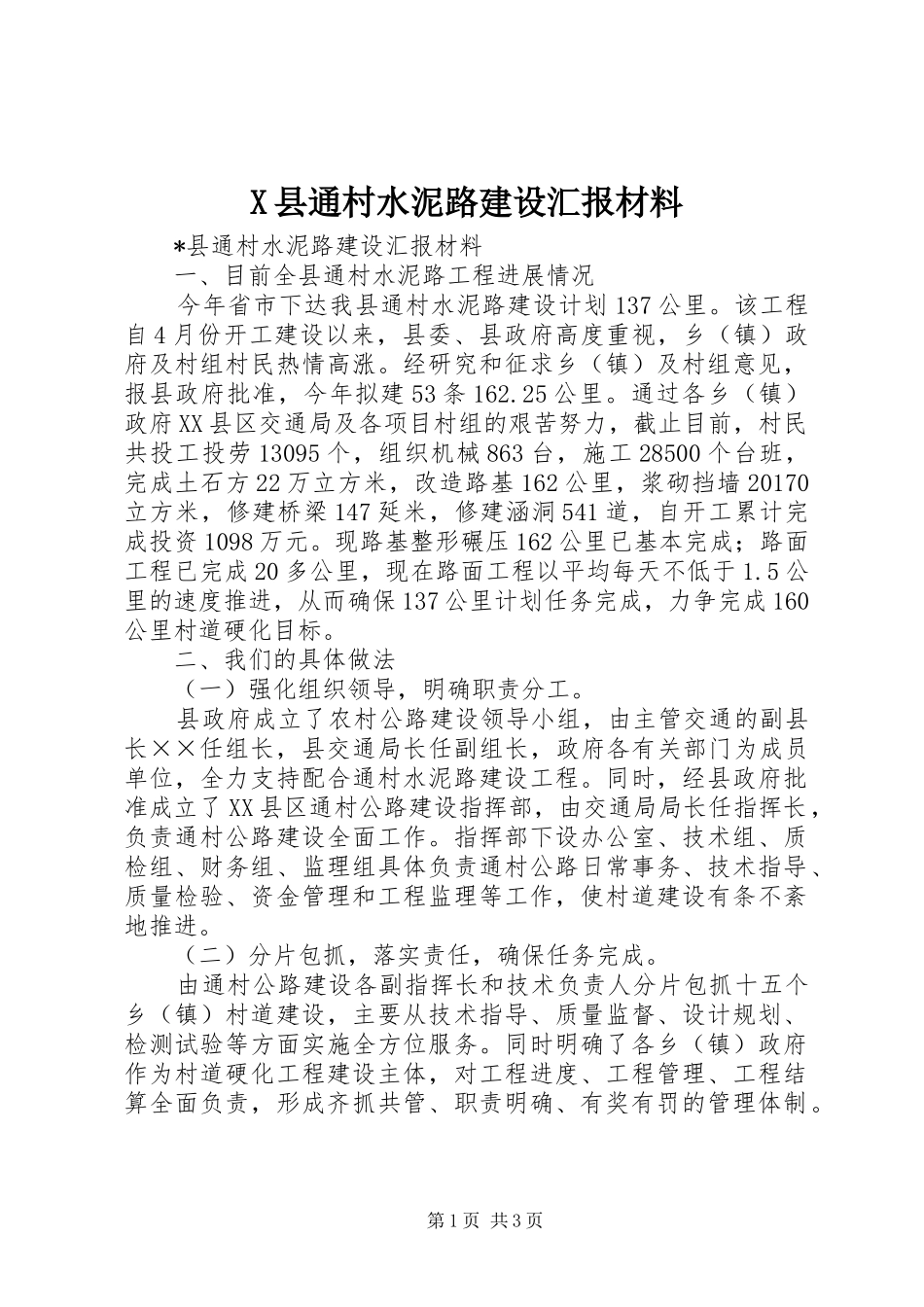

X县通村水泥路建设汇报材料*县通村水泥路建设汇报材料一、目前全县通村水泥路工程进展情况今年省市下达我县通村水泥路建设计划137公里
该工程自4月份开工建设以来,县委、县政府高度重视,乡(镇)政府及村组村民热情高涨
经研究和征求乡(镇)及村组意见,报县政府批准,今年拟建53条162
通过各乡(镇)政府XX县区交通局及各项目村组的艰苦努力,截止目前,村民共投工投劳13095个,组织机械863台,施工28500个台班,完成土石方22万立方米,改造路基162公里,浆砌挡墙20170立方米,修建桥梁147延米,修建涵洞541道,自开工累计完成投资1098万元
现路基整形碾压162公里已基本完成;路面工程已完成20多公里,现在路面工程以平均每天不低于1
5公里的速度推进,从而确保137公里计划任务完成,力争完成160公里村道硬化目标
二、我们的具体做法(一)强化组织领导,明确职责分工
县政府成立了农村公路建设领导小组,由主管交通的副县长××任组长,县交通局长任副组长,政府各有关部门为成员单位,全力支持配合通村水泥路建设工程
同时,经县政府批准成立了XX县区通村公路建设指挥部,由交通局局长任指挥长,负责通村公路建设全面工作
指挥部下设办公室、技术组、质检组、财务组、监理组具体负责通村公路日常事务、技术指导、质量检验、资金管理和工程监理等工作,使村道建设有条不紊地推进
(二)分片包抓,落实责任,确保任务完成
由通村公路建设各副指挥长和技术负责人分片包抓十五个乡(镇)村道建设,主要从技术指导、质量监督、设计规划、检测试验等方面实施全方位服务
同时明确了各乡(镇)政府作为村道硬化工程建设主体,对工程进度、工程管理、工程结算全面负责,形成齐抓共管、职责明确、有奖有罚的管理体制

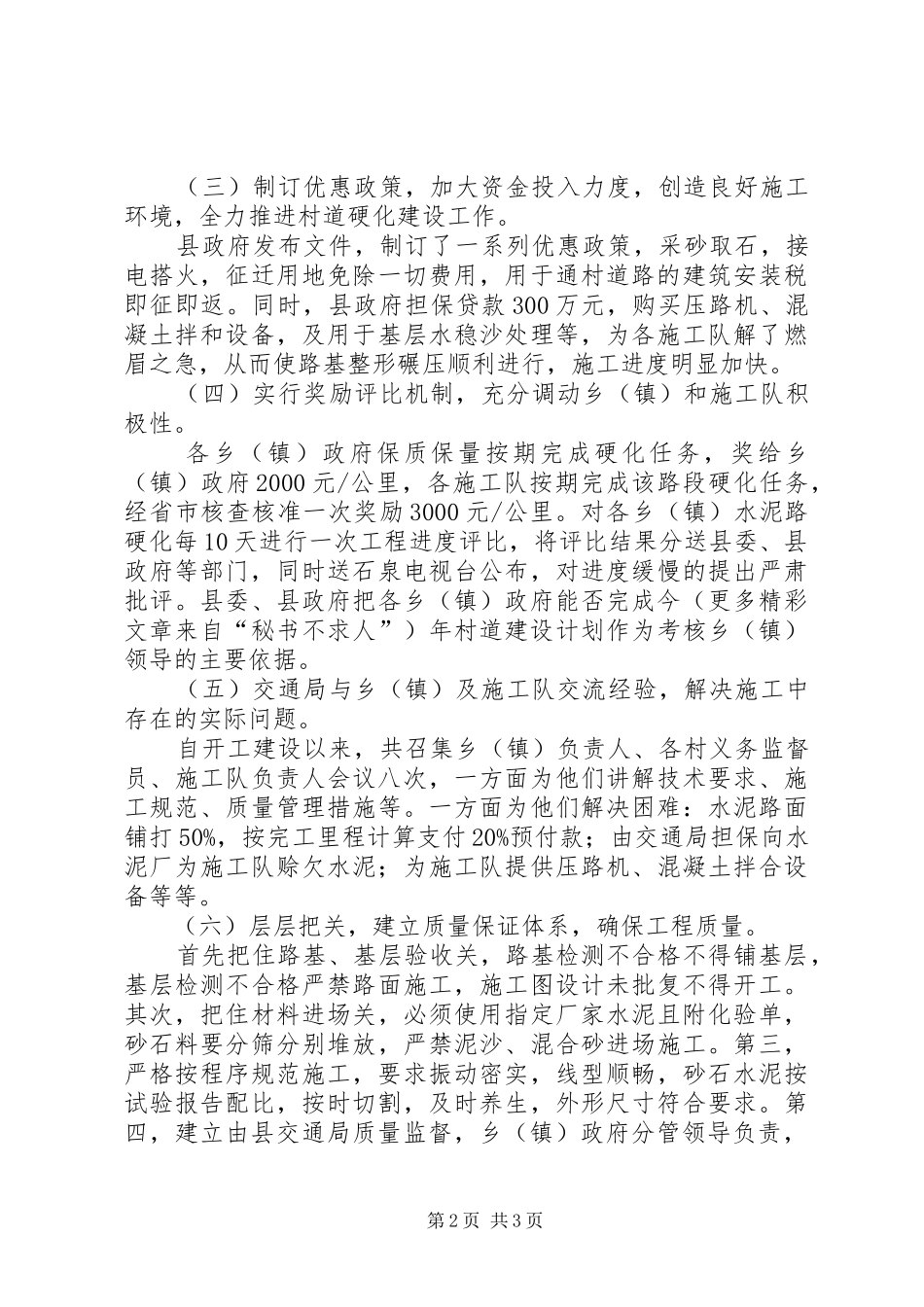

第1页共3页(三)制订优惠政策,加大资金投入力度,创造良好施工环境,全力推进村道硬化建设工作

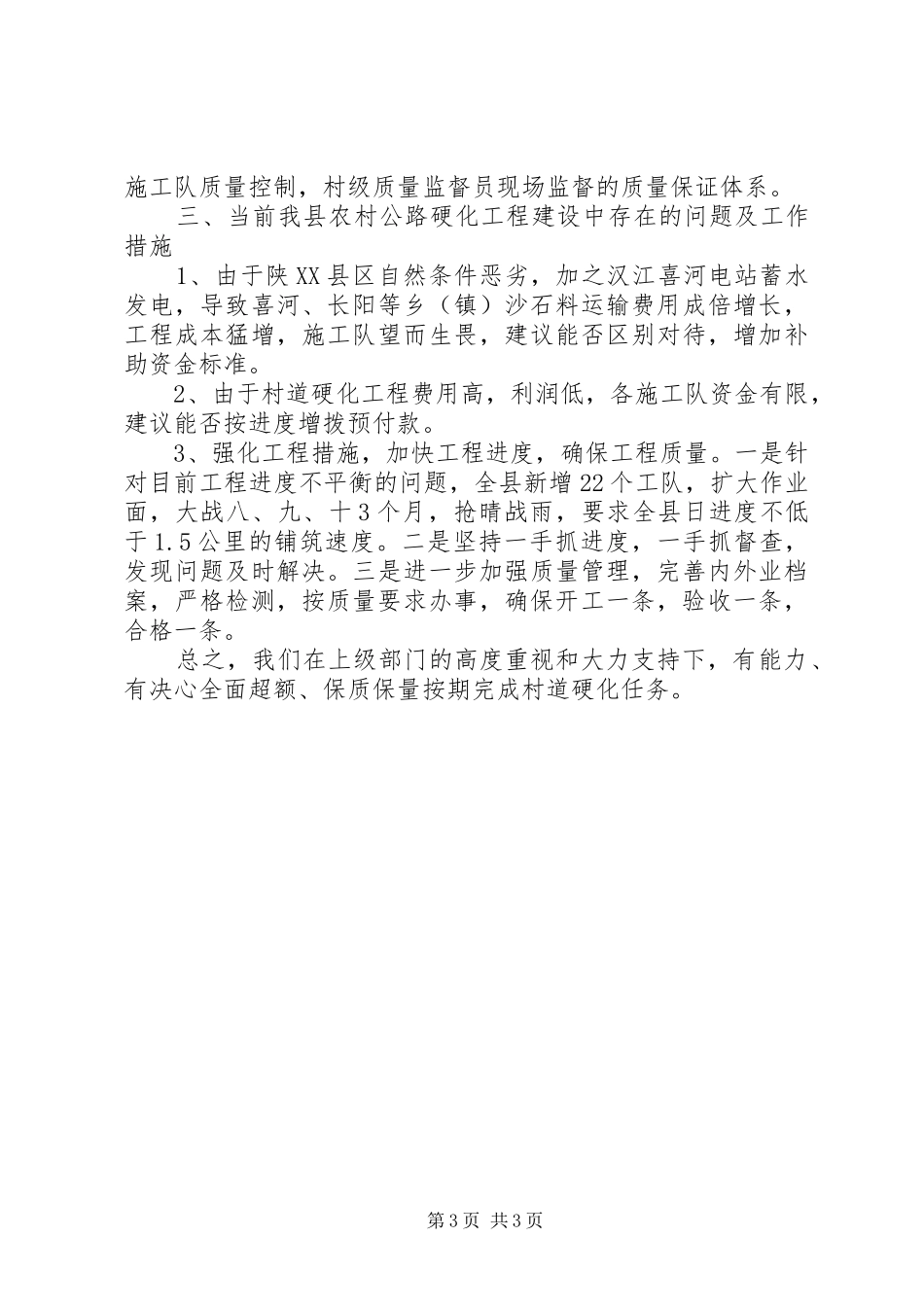

县政府发布文件,
