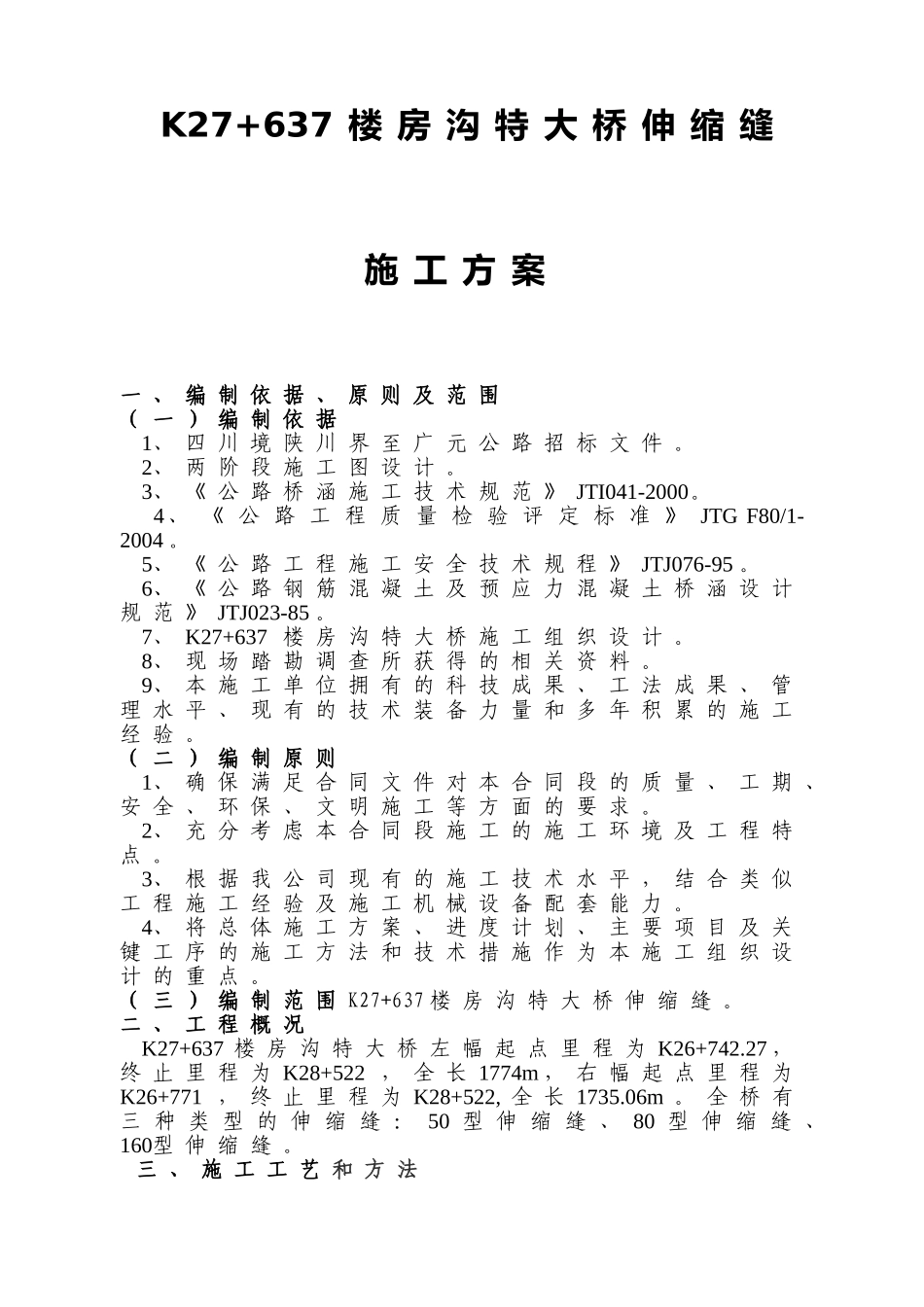

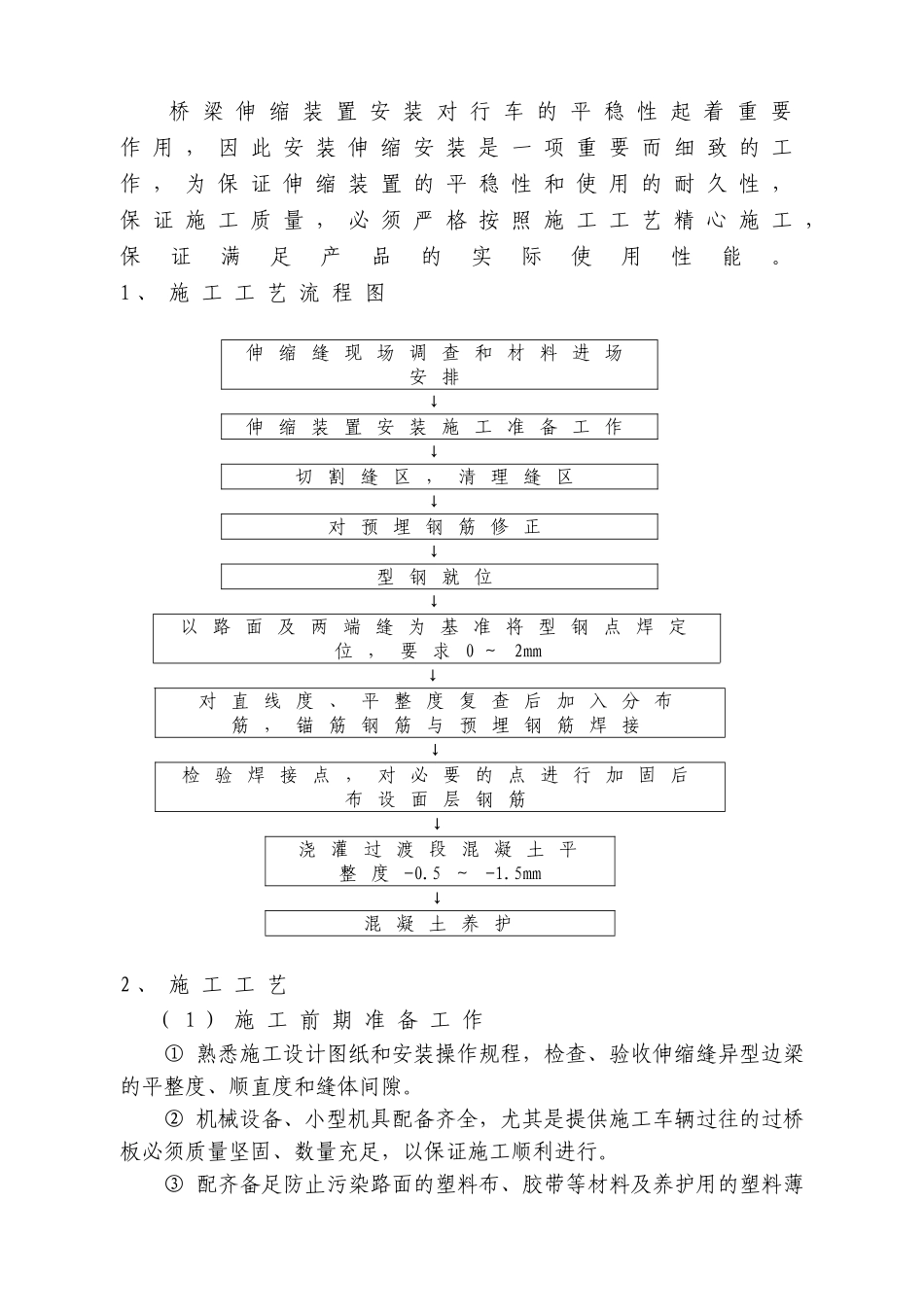

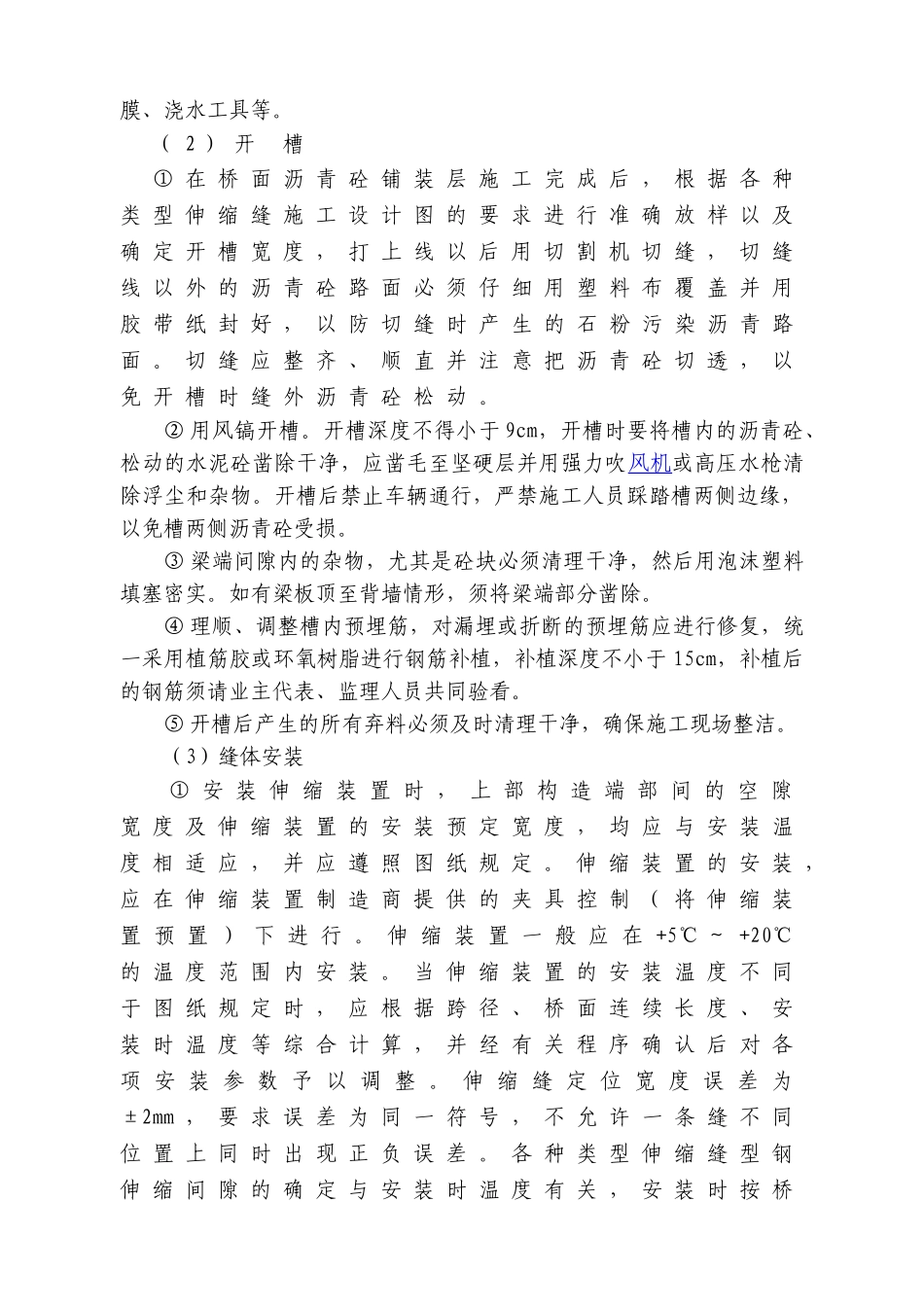

K27+637楼房沟特大桥伸缩缝施工方案一、编制依据、原则及范围(一)编制依据1、四川境陕川界至广元公路招标文件。2、两阶段施工图设计。3、《公路桥涵施工技术规范》JTI041-2000。4、《公路工程质量检验评定标准》JTGF80/1-2004。5、《公路工程施工安全技术规程》JTJ076-95。6、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTJ023-85。7、K27+637楼房沟特大桥施工组织设计。8、现场踏勘调查所获得的相关资料。9、本施工单位拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的施工经验。(二)编制原则1、确保满足合同文件对本合同段的质量、工期、安全、环保、文明施工等方面的要求。2、充分考虑本合同段施工的施工环境及工程特点。3、根据我公司现有的施工技术水平,结合类似工程施工经验及施工机械设备配套能力。4、将总体施工方案、进度计划、主要项目及关键工序的施工方法和技术措施作为本施工组织设计的重点。(三)编制范围K27+637楼房沟特大桥伸缩缝。二、工程概况K27+637楼房沟特大桥左幅起点里程为K26+742.27,终止里程为K28+522,全长1774m,右幅起点里程为K26+771,终止里程为K28+522,全长1735.06m。全桥有三种类型的伸缩缝:50型伸缩缝、80型伸缩缝、160型伸缩缝。三、施工工艺和方法桥梁伸缩装置安装对行车的平稳性起着重要作用,因此安装伸缩安装是一项重要而细致的工作,为保证伸缩装置的平稳性和使用的耐久性,保证施工质量,必须严格按照施工工艺精心施工,保证满足产品的实际使用性能。1、施工工艺流程图伸缩缝现场调查和材料进场安排↓伸缩装置安装施工准备工作↓切割缝区,清理缝区↓对预埋钢筋修正↓型钢就位↓以路面及两端缝为基准将型钢点焊定位,要求0~2mm↓对直线度、平整度复查后加入分布筋,锚筋钢筋与预埋钢筋焊接↓检验焊接点,对必要的点进行加固后布设面层钢筋↓浇灌过渡段混凝土平整度-0.5~-1.5mm↓混凝土养护2、施工工艺(1)施工前期准备工作①熟悉施工设计图纸和安装操作规程,检查、验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。②机械设备、小型机具配备齐全,尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施工顺利进行。③配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄膜、浇水工具等。(2)开槽①在桥面沥青砼铺装层施工完成后,根据各种类型伸缩缝施工设计图的要求进行准确放样以及确定开槽宽度,打上线以后用切割机切缝,切缝线以外的沥青砼路面必须仔细用塑料布覆盖并用胶带纸封好,以防切缝时产生的石粉污染沥青路面。切缝应整齐、顺直并注意把沥青砼切透,以免开槽时缝外沥青砼松动。②用风镐开槽。开槽深度不得小于9cm,开槽时要将槽内的沥青砼、松动的水泥砼凿除干净,应凿毛至坚硬层并用强力吹风机或高压水枪清除浮尘和杂物。开槽后禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损。③梁端间隙内的杂物,尤其是砼块必须清理干净,然后用泡沫塑料填塞密实。如有梁板顶至背墙情形,须将梁端部分凿除。④理顺、调整槽内预埋筋,对漏埋或折断的预埋筋应进行修复,统一采用植筋胶或环氧树脂进行钢筋补植,补植深度不小于15cm,补植后的钢筋须请业主代表、监理人员共同验看。⑤开槽后产生的所有弃料必须及时清理干净,确保施工现场整洁。(3)缝体安装①安装伸缩装置时,上部构造端部间的空隙宽度及伸缩装置的安装预定宽度,均应与安装温度相适应,并应遵照图纸规定。伸缩装置的安装,应在伸缩装置制造商提供的夹具控制(将伸缩装置预置)下进行。伸缩装置一般应在+5℃~+20℃的温度范围内安装。当伸缩装置的安装温度不同于图纸规定时,应根据跨径、桥面连续长度、安装时温度等综合计算,并经有关程序确认后对各项安装参数予以调整。伸缩缝定位宽度误差为±2mm,要求误差为同一符号,不允许一条缝不同位置上同时出现正负误差。各种类型伸缩缝型钢伸缩间隙的确定与安装时温度有关,安装时按桥梁实际长度如伸缩余量充分,缝间隙可考虑适当收小,具体如下。伸缩缝安装温度对应的型钢间隙与梁端参考值表附表4类型安装时温度35℃30℃25℃20℃15℃10℃80型间隙(mm)...
