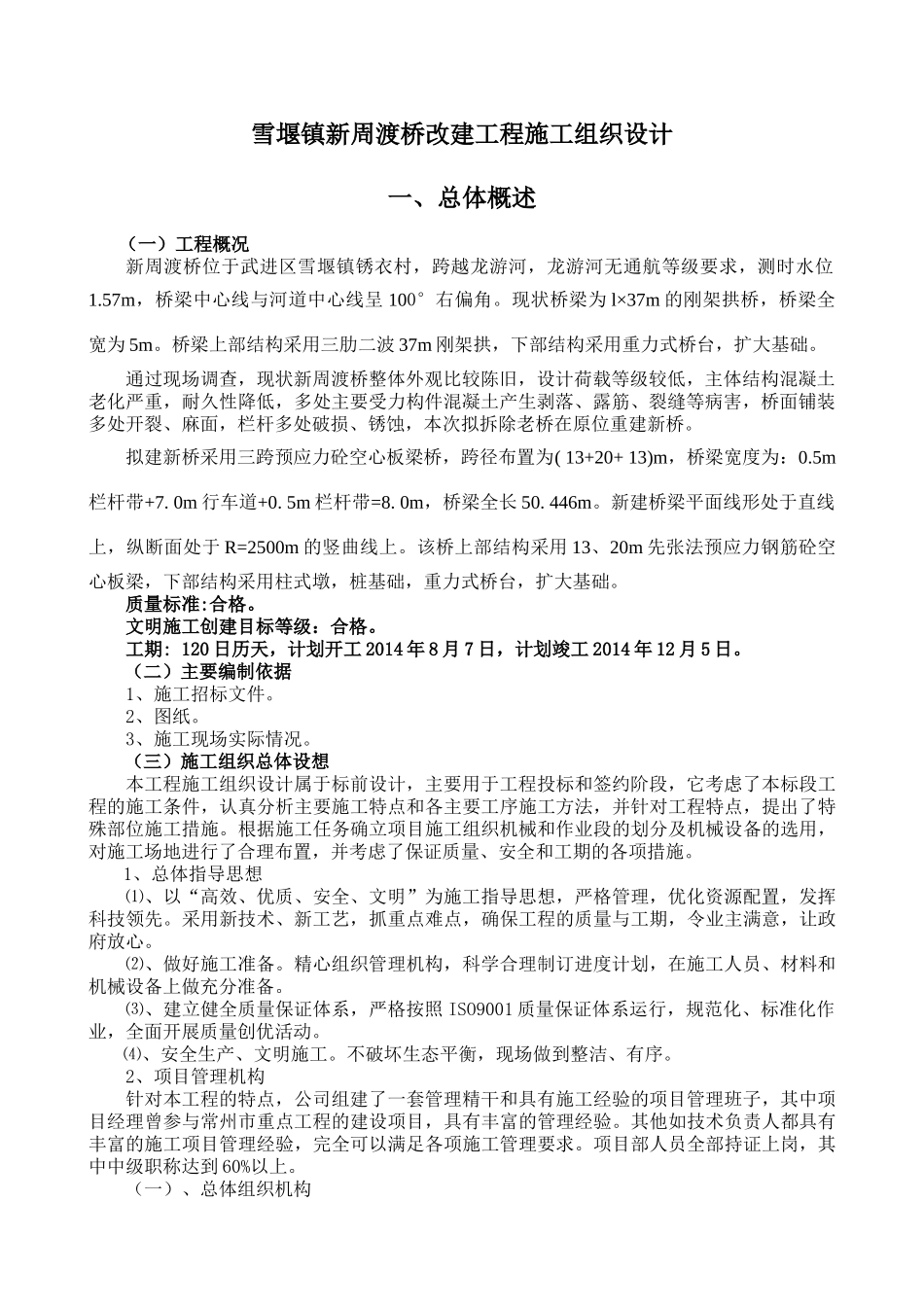

雪堰镇新周渡桥改建工程施工组织设计编制人:编制单位:江苏宝路建设工程有限公司编制时间:二〇一四年七月二十五目录一、总体概述二、各分部分项工程施工方案及质量保证措施三、施工机械、工程材料进场计划四、施工现场平面布置图及施工道路平面图五、季节性施工措施六、地下管线及其他地上地下设施的加固措施七、保证安全生产、文明施工、减少扰民、降低环境污染和噪音的措施以及消防措施八、施工进度计划及工期保证措施九、协作服务十、关键施工技术、工艺及工程项目实施重点、难点和解决方案雪堰镇新周渡桥改建工程施工组织设计一、总体概述(一)工程概况新周渡桥位于武进区雪堰镇锈衣村,跨越龙游河,龙游河无通航等级要求,测时水位1
57m,桥梁中心线与河道中心线呈100°右偏角
现状桥梁为l×37m的刚架拱桥,桥梁全宽为5m
桥梁上部结构采用三肋二波37m刚架拱,下部结构采用重力式桥台,扩大基础
通过现场调查,现状新周渡桥整体外观比较陈旧,设计荷载等级较低,主体结构混凝土老化严重,耐久性降低,多处主要受力构件混凝土产生剥落、露筋、裂缝等病害,桥面铺装多处开裂、麻面,栏杆多处破损、锈蚀,本次拟拆除老桥在原位重建新桥
拟建新桥采用三跨预应力砼空心板梁桥,跨径布置为(13+20+13)m,桥梁宽度为:0
5m栏杆带+7
0m行车道+0
5m栏杆带=8
0m,桥梁全长50
新建桥梁平面线形处于直线上,纵断面处于R=2500m的竖曲线上
该桥上部结构采用13、20m先张法预应力钢筋砼空心板梁,下部结构采用柱式墩,桩基础,重力式桥台,扩大基础
质量标准:合格
文明施工创建目标等级:合格
工期:120日历天,计划开工2014年8月7日,计划竣工2014年12月5日
(二)主要编制依据1、施工招标文件
3、施工现场实际情况
(三)施工组织总体设想本工程施工组织设计属于标前设计,主要用于工程投标和签约阶段,它考虑
