电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

第12章主体结构工程施工方法(DOC40页)VIP免费

第12章主体结构工程施工方法(DOC40页)_第1页
1/29
第12章主体结构工程施工方法(DOC40页)_第2页
2/29
第12章主体结构工程施工方法(DOC40页)_第3页
3/29

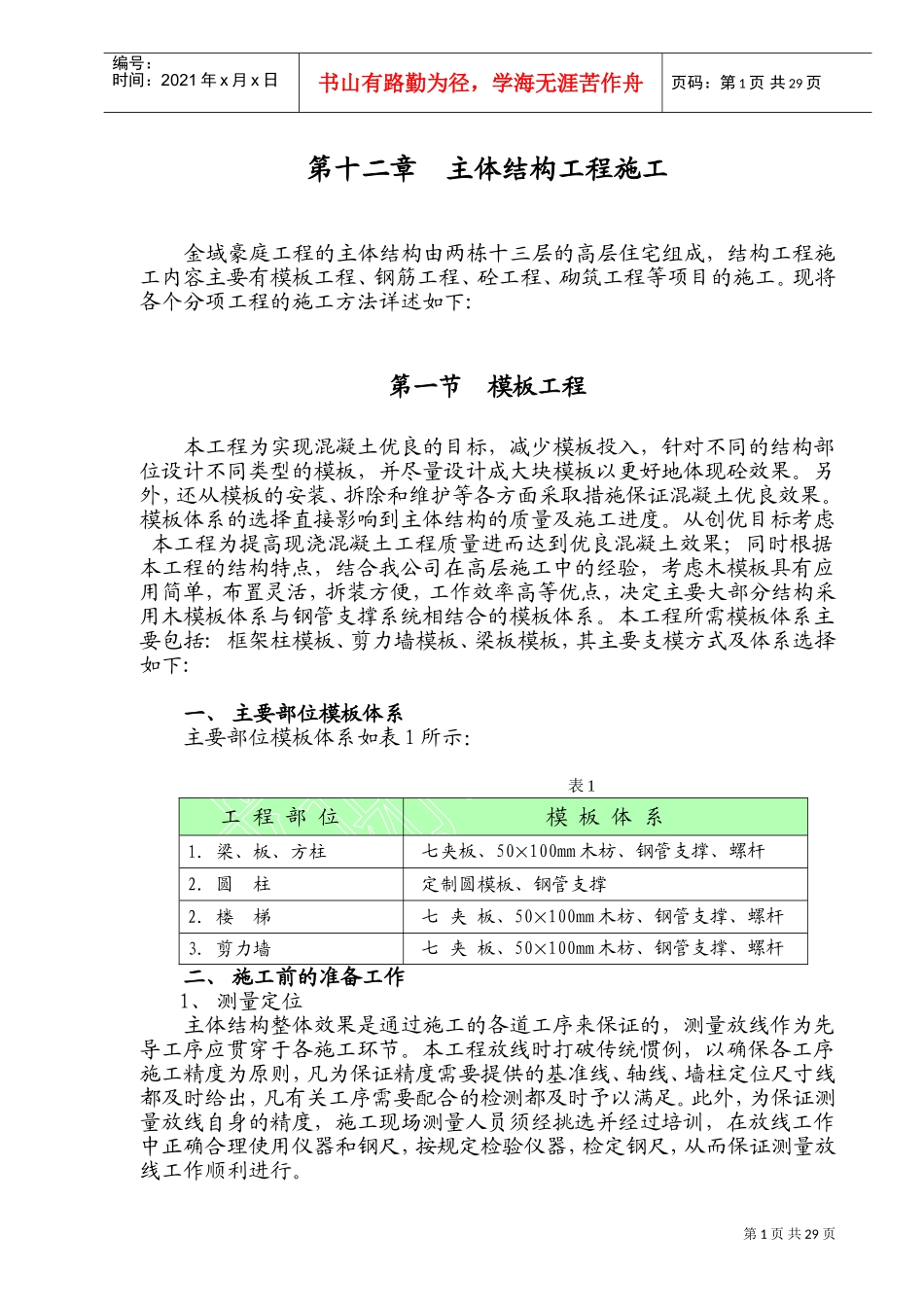

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页第十二章主体结构工程施工金域豪庭工程的主体结构由两栋十三层的高层住宅组成,结构工程施工内容主要有模板工程、钢筋工程、砼工程、砌筑工程等项目的施工。现将各个分项工程的施工方法详述如下:第一节模板工程本工程为实现混凝土优良的目标,减少模板投入,针对不同的结构部位设计不同类型的模板,并尽量设计成大块模板以更好地体现砼效果。另外,还从模板的安装、拆除和维护等各方面采取措施保证混凝土优良效果。模板体系的选择直接影响到主体结构的质量及施工进度。从创优目标考虑本工程为提高现浇混凝土工程质量进而达到优良混凝土效果;同时根据本工程的结构特点,结合我公司在高层施工中的经验,考虑木模板具有应用简单,布置灵活,拆装方便,工作效率高等优点,决定主要大部分结构采用木模板体系与钢管支撑系统相结合的模板体系。本工程所需模板体系主要包括:框架柱模板、剪力墙模板、梁板模板,其主要支模方式及体系选择如下:一、主要部位模板体系主要部位模板体系如表1所示:表1工程部位模板体系1.梁、板、方柱七夹板、50100mm木枋、钢管支撑、螺杆2.圆柱定制圆模板、钢管支撑2.楼梯七夹板、50100mm木枋、钢管支撑、螺杆3.剪力墙七夹板、50100mm木枋、钢管支撑、螺杆二、施工前的准备工作1、测量定位主体结构整体效果是通过施工的各道工序来保证的,测量放线作为先导工序应贯穿于各施工环节。本工程放线时打破传统惯例,以确保各工序施工精度为原则,凡为保证精度需要提供的基准线、轴线、墙柱定位尺寸线都及时给出,凡有关工序需要配合的检测都及时予以满足。此外,为保证测量放线自身的精度,施工现场测量人员须经挑选并经过培训,在放线工作中正确合理使用仪器和钢尺,按规定检验仪器,检定钢尺,从而保证测量放线工作顺利进行。第2页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页(1)投点放线用经纬仪引测建筑物的边柱或墙轴线,并以该轴线为起点,引出其他各条轴线,然后根据施工图墨线弹出模板的内边线和中心线,以便于模板的安装和校正。(2)标高测量根据模板实际的要求用水准仪把建筑物水平标高直接引测到模板安装位置。在无法直接引测时,可采取间接引测的方法,即用水准仪将水平标高先引测到过渡引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置。(3)找平模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆。常用的找平方法是沿模板内边线用1:3水泥砂浆抹找平层,另外,在外墙、边柱部位,继续安装模板前,要设置模板承垫条带,并用仪器校正,使其平直。2、材料准备(1)木枋刨直,所有进场木枋均需刨直使用,且规格大小一致。(2)支撑杆要整理,有破损、大范围裂缝(特别是焊缝脱开)、弯曲度较大的支撑杆均需替换。连接、固定支撑杆用的卡扣应整理,有破损等缺陷的均需替换。(3)螺杆加工根据要求分类加工,如普通螺杆、防水螺杆、一次性螺杆等。三、模板支设施工工艺(一)、模板支设的基本施工工艺1、平台及梁板铺设a.立杆间距为1500×1500,木枋@300。b.平台模板接缝处下方必须有木枋。c.平台木枋搭接处,应错开或加间距400mm的木枋来加强。d.支撑必须均匀上紧,梁底支撑距梁边不得过远,必须保持在1.2m以内的距离。e.梁板交接处下方必须用木枋支撑,以板模压梁侧模。f.梁斜撑用板条或短木枋,角度在450~600,支撑在侧模上部横木枋上,间距为@1000。g.梁高超过700mm的框架梁除加斜撑外,梁中部还应用12螺杆对拉,间距为@800。h.高低跨吊模根部用马凳将木枋垫起,马凳用的钢筋直径应不小于Φ16,马凳间距为@1000。i.梁板跨度超过4m的均应起拱,起拱高度为全跨长度的L/400;跨度大于2m的悬臂梁应起拱L/300;曲梁跨中预起拱L/400。j.平台满堂脚手架沿全高加剪刀撑。2、剪力墙、柱模板支设a.墙柱根部预留钢筋头定位@1000,柱根部每侧不少2个。b.墙柱竖向木枋间距不超过300mm,螺杆间距水平及竖向均为第3页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共29页500mm。c.墙柱...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

第12章主体结构工程施工方法(DOC40页)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
