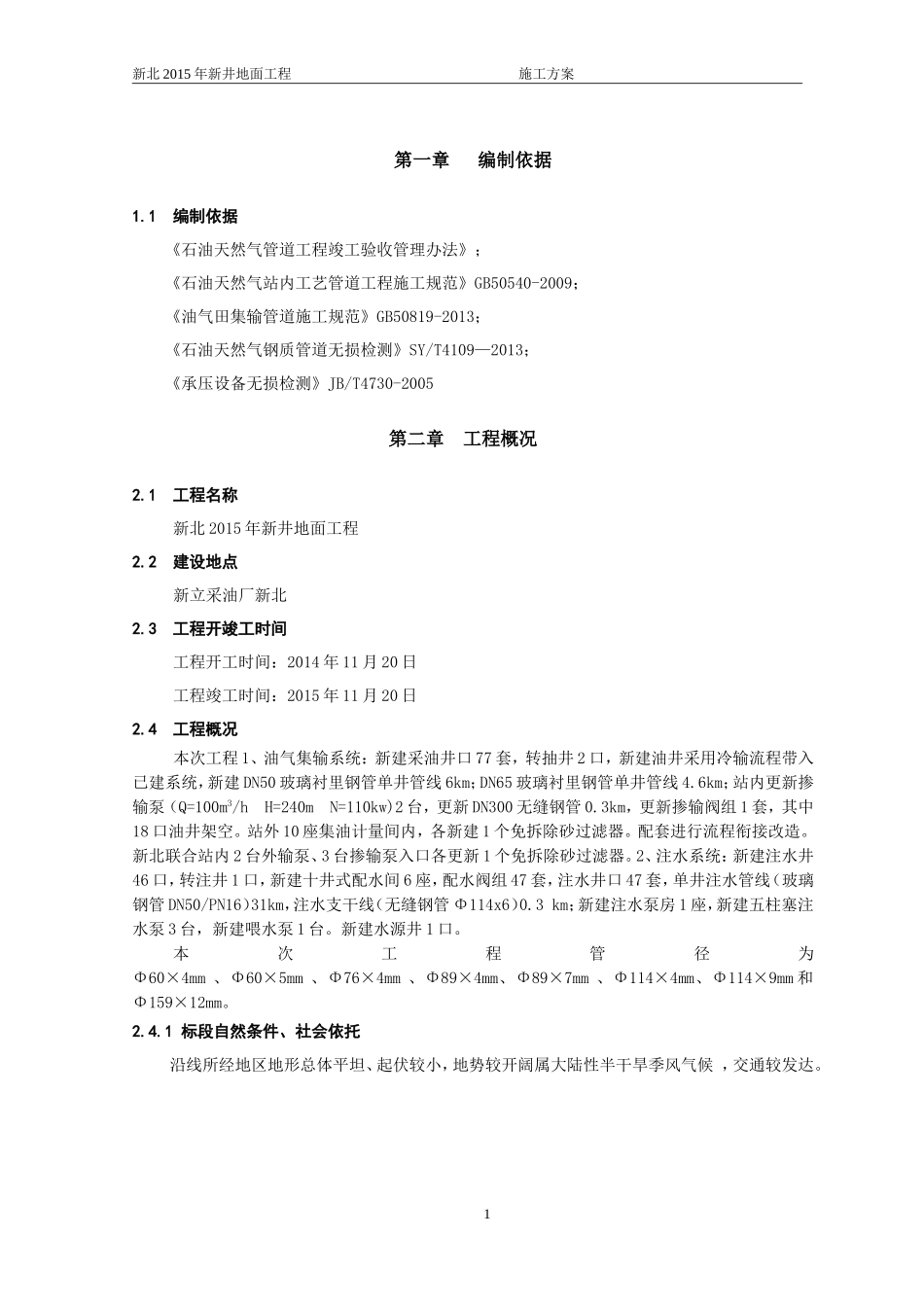

新北2015年新井地面工程施工方案第一章编制依据1
1编制依据《石油天然气管道工程竣工验收管理办法》;《石油天然气站内工艺管道工程施工规范》GB50540-2009;《油气田集输管道施工规范》GB50819-2013;《石油天然气钢质管道无损检测》SY/T4109—2013;《承压设备无损检测》JB/T4730-2005第二章工程概况2
1工程名称新北2015年新井地面工程2
2建设地点新立采油厂新北2
3工程开竣工时间工程开工时间:2014年11月20日工程竣工时间:2015年11月20日2
4工程概况本次工程1、油气集输系统:新建采油井口77套,转抽井2口,新建油井采用冷输流程带入已建系统,新建DN50玻璃衬里钢管单井管线6km;DN65玻璃衬里钢管单井管线4
6km;站内更新掺输泵(Q=100m3/hH=240mN=110kw)2台,更新DN300无缝钢管0
3km,更新掺输阀组1套,其中18口油井架空
站外10座集油计量间内,各新建1个免拆除砂过滤器
配套进行流程衔接改造
新北联合站内2台外输泵、3台掺输泵入口各更新1个免拆除砂过滤器
2、注水系统:新建注水井46口,转注井1口,新建十井式配水间6座,配水阀组47套,注水井口47套,单井注水管线(玻璃钢管DN50/PN16)31km,注水支干线(无缝钢管Φ114x6)0
3km;新建注水泵房1座,新建五柱塞注水泵3台,新建喂水泵1台
新建水源井1口
本次工程管径为Φ60×4mm、Φ60×5mm、Φ76×4mm、Φ89×4mm、Φ89×7mm、Φ114×4mm、Φ114×9mm和Φ159×12mm
1标段自然条件、社会依托沿线所经地区地形总体平坦、起伏较小,地势较开阔属大陆性半干旱季风气候,交通较发达

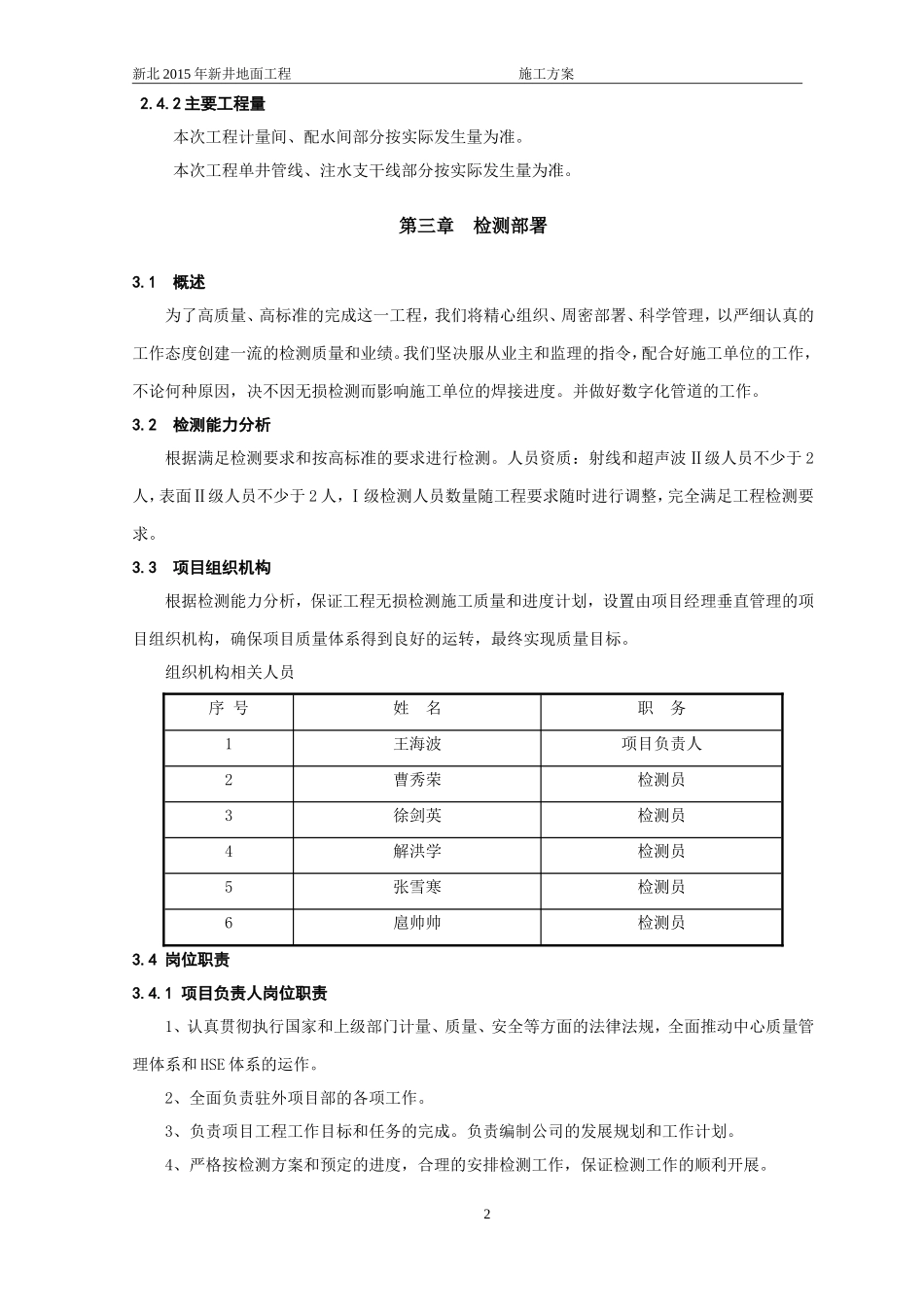

1新北2015年新井地面工程施工方案2
2主要工程量本次工程计量间、配水间部分按实际发生量为准
