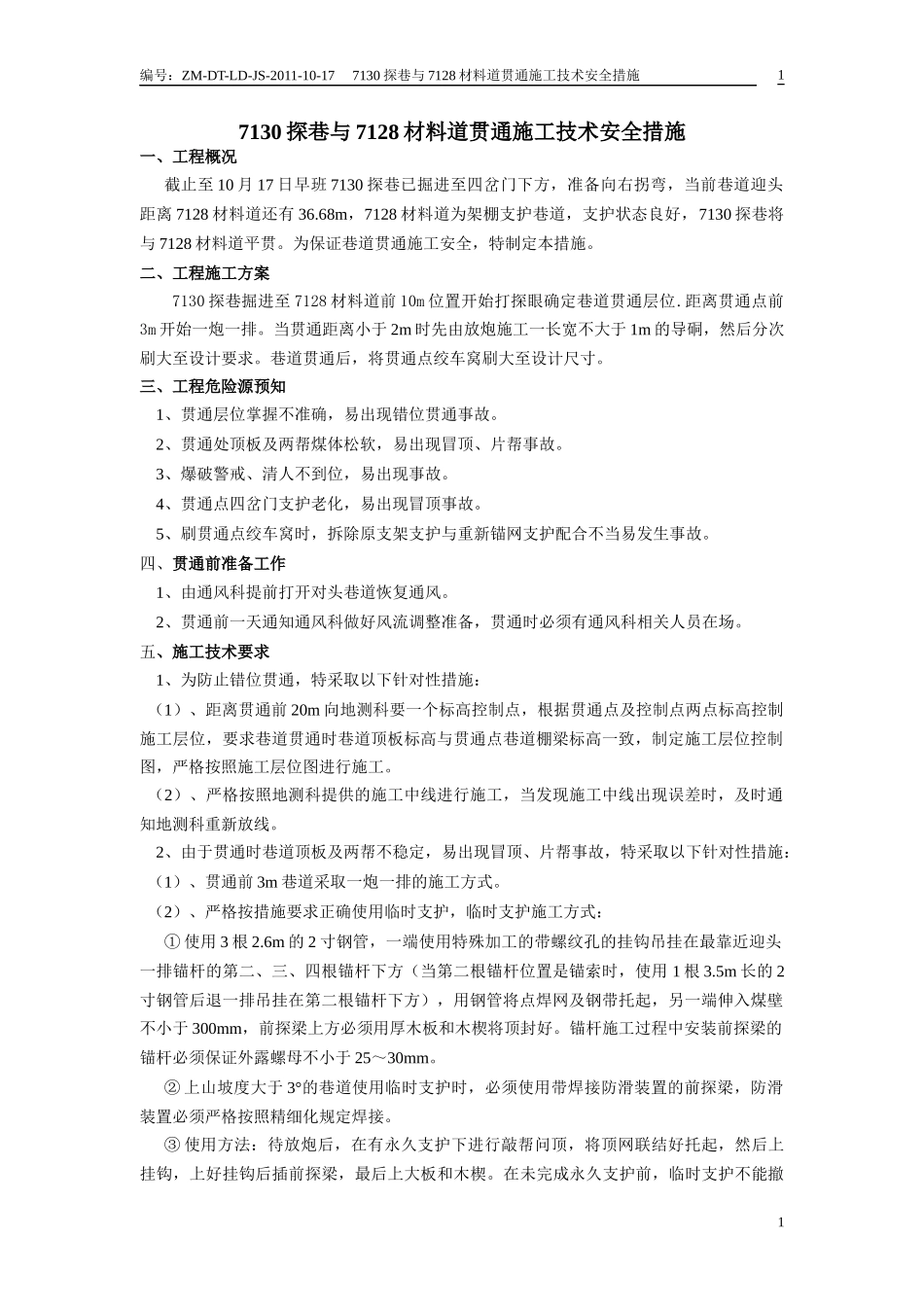

编号:ZM-DT-LD-JS-2011-10-177130探巷与7128材料道贯通施工技术安全措施7130探巷与7128材料道贯通施工技术安全措施一、工程概况截止至10月17日早班7130探巷已掘进至四岔门下方,准备向右拐弯,当前巷道迎头距离7128材料道还有36
68m,7128材料道为架棚支护巷道,支护状态良好,7130探巷将与7128材料道平贯
为保证巷道贯通施工安全,特制定本措施
二、工程施工方案7130探巷掘进至7128材料道前10m位置开始打探眼确定巷道贯通层位
距离贯通点前3m开始一炮一排
当贯通距离小于2m时先由放炮施工一长宽不大于1m的导硐,然后分次刷大至设计要求
巷道贯通后,将贯通点绞车窝刷大至设计尺寸
三、工程危险源预知1、贯通层位掌握不准确,易出现错位贯通事故
2、贯通处顶板及两帮煤体松软,易出现冒顶、片帮事故
3、爆破警戒、清人不到位,易出现事故
4、贯通点四岔门支护老化,易出现冒顶事故
5、刷贯通点绞车窝时,拆除原支架支护与重新锚网支护配合不当易发生事故

四、贯通前准备工作1、由通风科提前打开对头巷道恢复通风
2、贯通前一天通知通风科做好风流调整准备,贯通时必须有通风科相关人员在场
五、施工技术要求1、为防止错位贯通,特采取以下针对性措施:(1)、距离贯通前20m向地测科要一个标高控制点,根据贯通点及控制点两点标高控制施工层位,要求巷道贯通时巷道顶板标高与贯通点巷道棚梁标高一致,制定施工层位控制图,严格按照施工层位图进行施工
(2)、严格按照地测科提供的施工中线进行施工,当发现施工中线出现误差时,及时通知地测科重新放线
2、由于贯通时巷道顶板及两帮不稳定,易出现冒顶、片帮事故,特采取以下针对性措施:(1)、贯通前3m巷道采取一炮一排的施工方式
(2)、严格按措施要求正确使用临时支护,临时支护施工方式:①使用3根2
6m的2寸钢管,一端使用特殊加工
