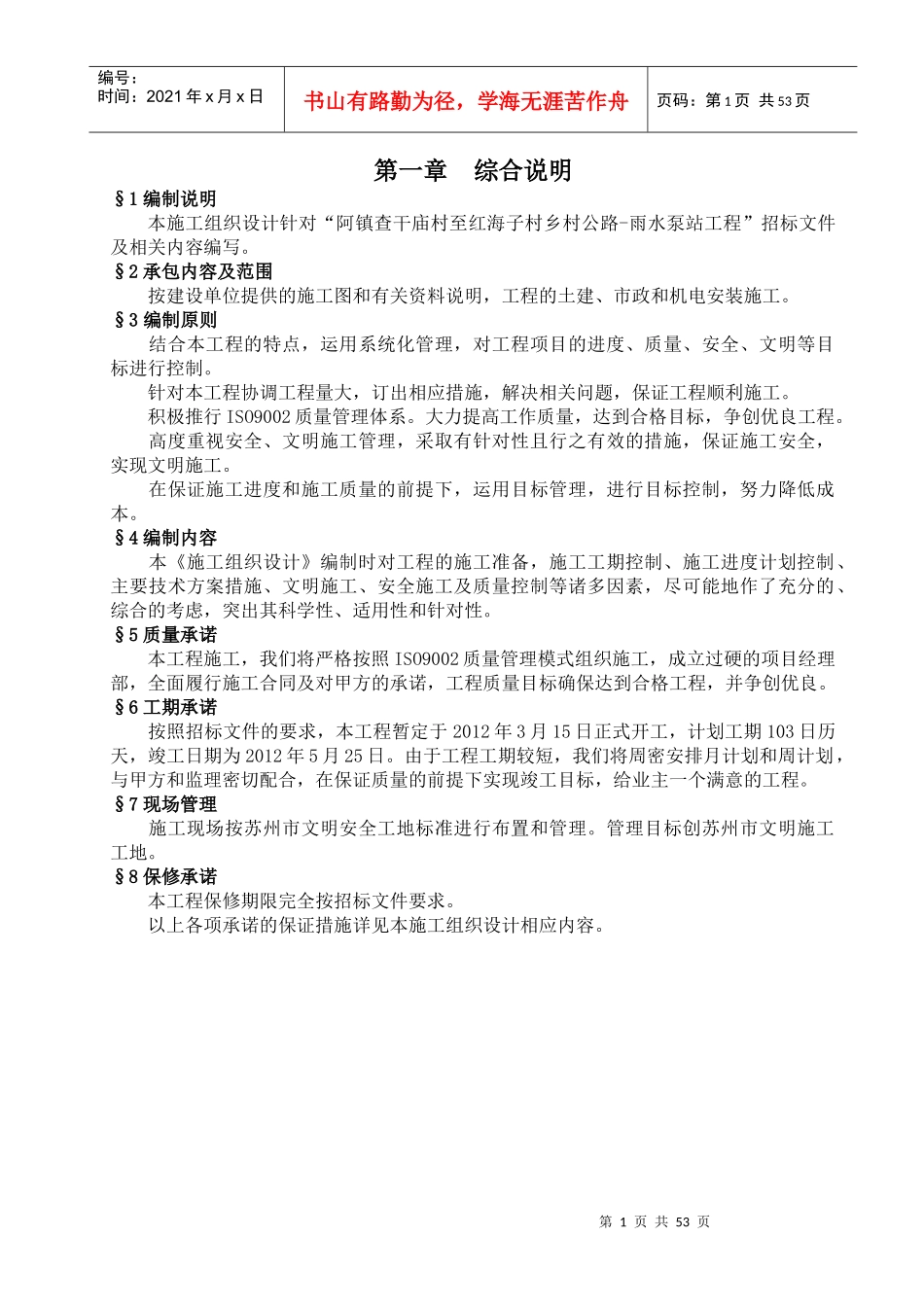

第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页第一章综合说明§1编制说明本施工组织设计针对“阿镇查干庙村至红海子村乡村公路-雨水泵站工程”招标文件及相关内容编写

§2承包内容及范围按建设单位提供的施工图和有关资料说明,工程的土建、市政和机电安装施工

§3编制原则结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明等目标进行控制
针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工
积极推行ISO9002质量管理体系
大力提高工作质量,达到合格目标,争创优良工程
高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工
在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本
§4编制内容本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性
§5质量承诺本工程施工,我们将严格按照ISO9002质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,工程质量目标确保达到合格工程,并争创优良
§6工期承诺按照招标文件的要求,本工程暂定于2012年3月15日正式开工,计划工期103日历天,竣工日期为2012年5月25日
由于工程工期较短,我们将周密安排月计划和周计划,与甲方和监理密切配合,在保证质量的前提下实现竣工目标,给业主一个满意的工程
§7现场管理施工现场按苏州市文明安全工地标准进行布置和管理
管理目标创苏州市文明施工工地
§8保修承诺本工程保修期限完全按招标文件要求
以上各项承诺的保证措施详见本施工组织设计相应内容
