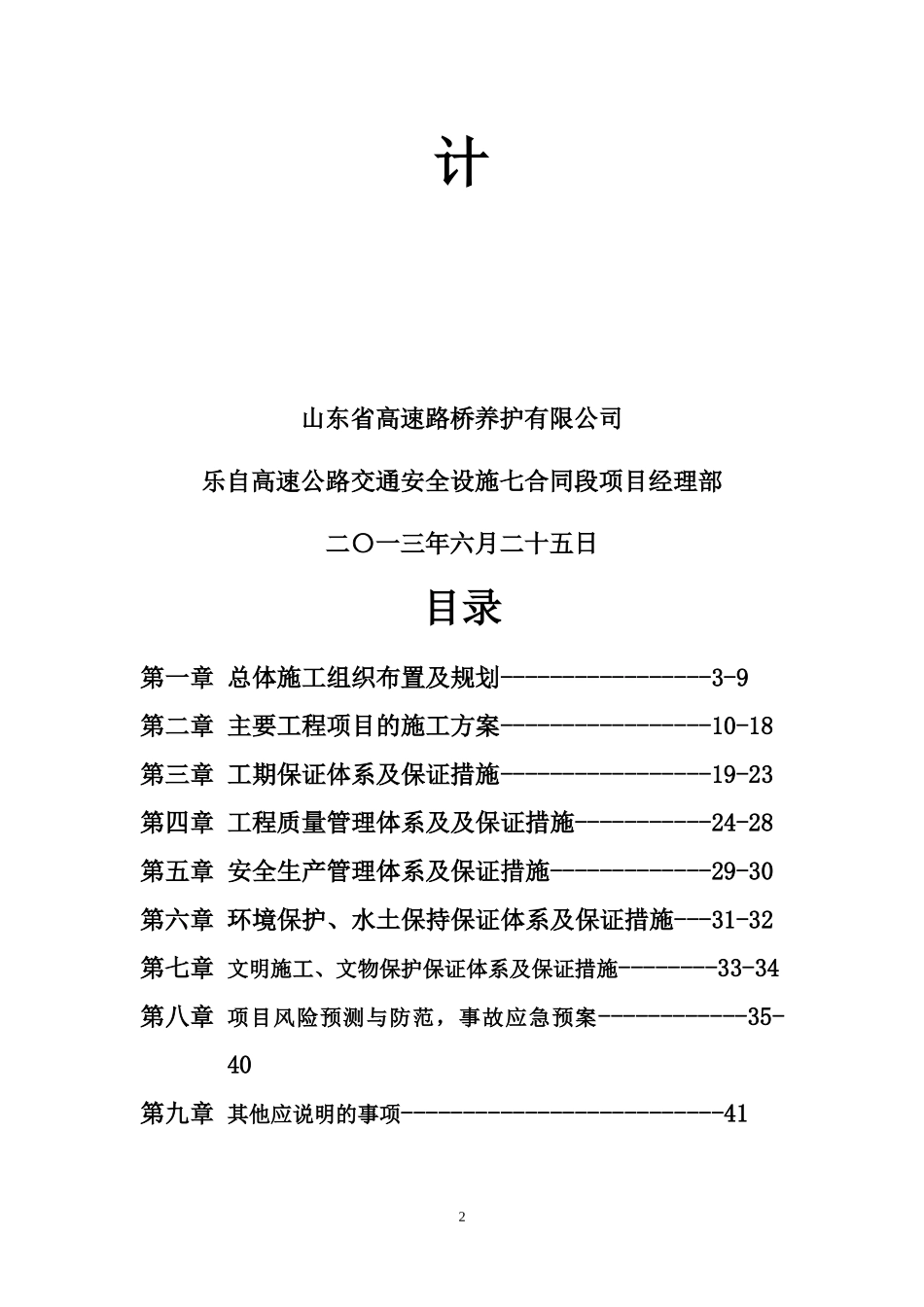

附件1:乐山至自贡高速公路交通安全设施七合同段实施性施工组织设1计山东省高速路桥养护有限公司乐自高速公路交通安全设施七合同段项目经理部二〇一三年六月二十五日目录第一章总体施工组织布置及规划-----------------3-9第二章主要工程项目的施工方案-----------------10-18第三章工期保证体系及保证措施-----------------19-23第四章工程质量管理体系及及保证措施-----------24-28第五章安全生产管理体系及保证措施-------------29-30第六章环境保护、水土保持保证体系及保证措施---31-32第七章文明施工、文物保护保证体系及保证措施--------33-34第八章项目风险预测与防范,事故应急预案------------35-40第九章其他应说明的事项--------------------------412第一章总体施工组织布置及规划第一节编制依据和编制原则一、编制依据在对施工现场及周边环境进行详细调查和对设计方案认真分析的基础上,主要结合以下资料编制本施工组织方案:1、相关规范、规定及标准(1)《公路工程技术标准》(JTGB01-2003);(2)《道路交通标志与标线》(GB5768-2009);(3)《路面标线涂料》(JT/T280-2004);(4)《公路工程质量检验评定标准》(JTGF80/1-2004);(5)《公路交通安全设施施工技术规范》(JTGF71-2006);(6)《公路交通标志反光膜》(JB/T18833-2002);(7)《公路工程标准施工招标文件》(交通部2009年版);(8)《公路工程质量管理办法》(交公路发[1999]90号);2、《乐山至自贡高速公路项目交通安全设施工程施工招标文件》;3、《乐山至自贡高速公路交通安全设施工程施工两阶段施工图设计》;二、编制原则1、力求施工方案
