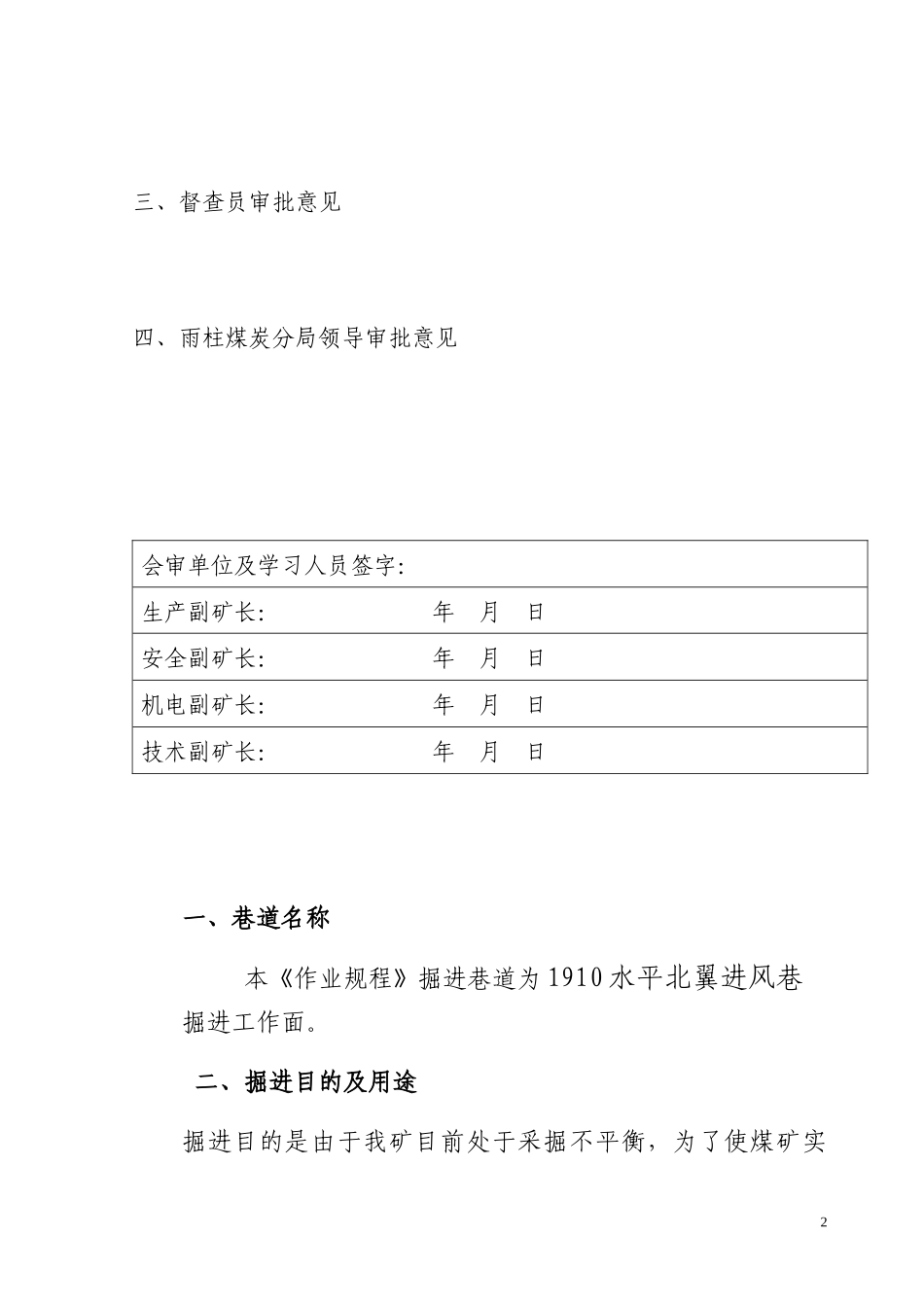

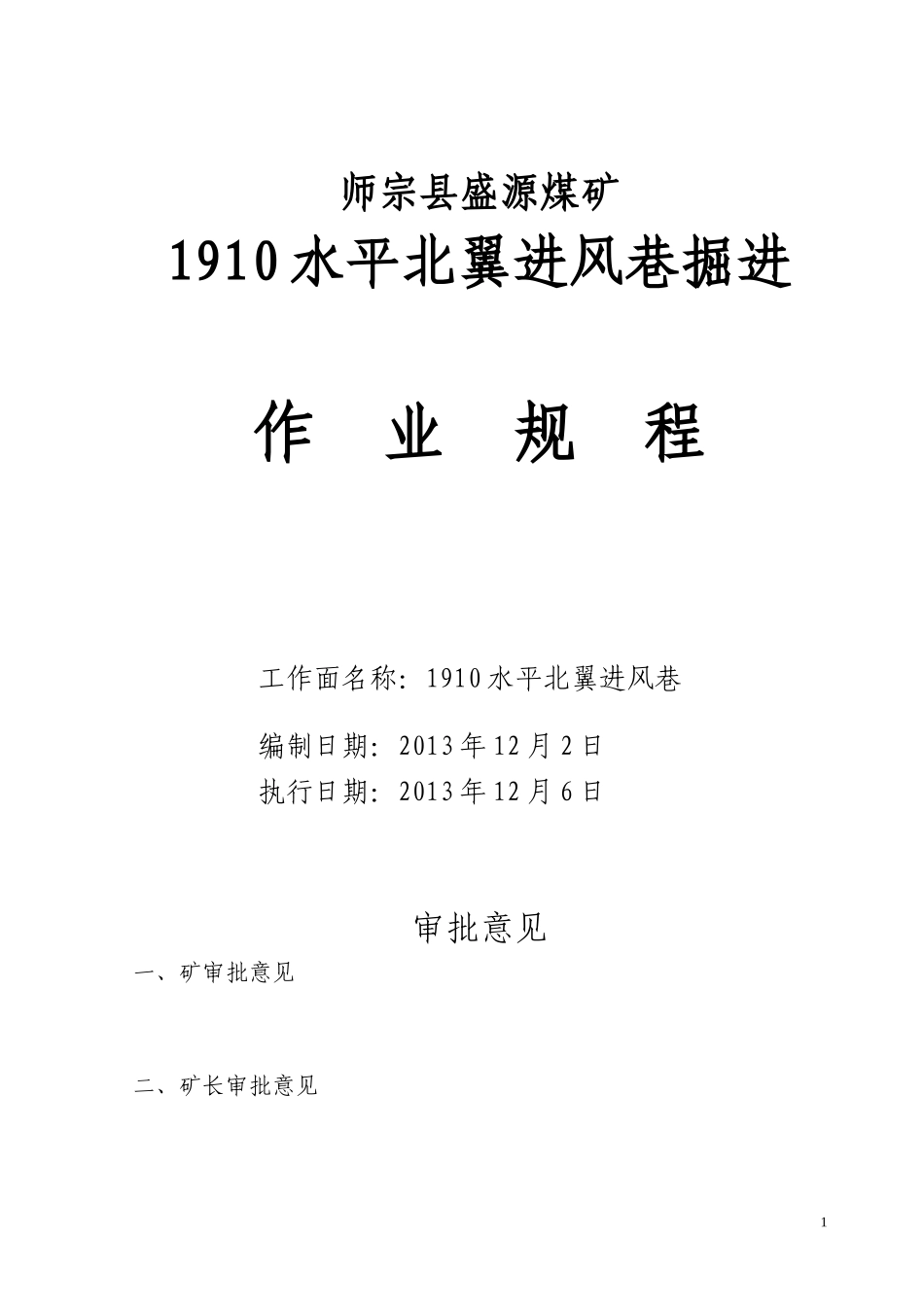

师宗县盛源煤矿1910水平北翼进风巷掘进作业规程工作面名称:1910水平北翼进风巷编制日期:2013年12月2日执行日期:2013年12月6日审批意见一、矿审批意见二、矿长审批意见1三、督查员审批意见四、雨柱煤炭分局领导审批意见会审单位及学习人员签字:生产副矿长:年月日安全副矿长:年月日机电副矿长:年月日技术副矿长:年月日一、巷道名称本《作业规程》掘进巷道为1910水平北翼进风巷掘进工作面

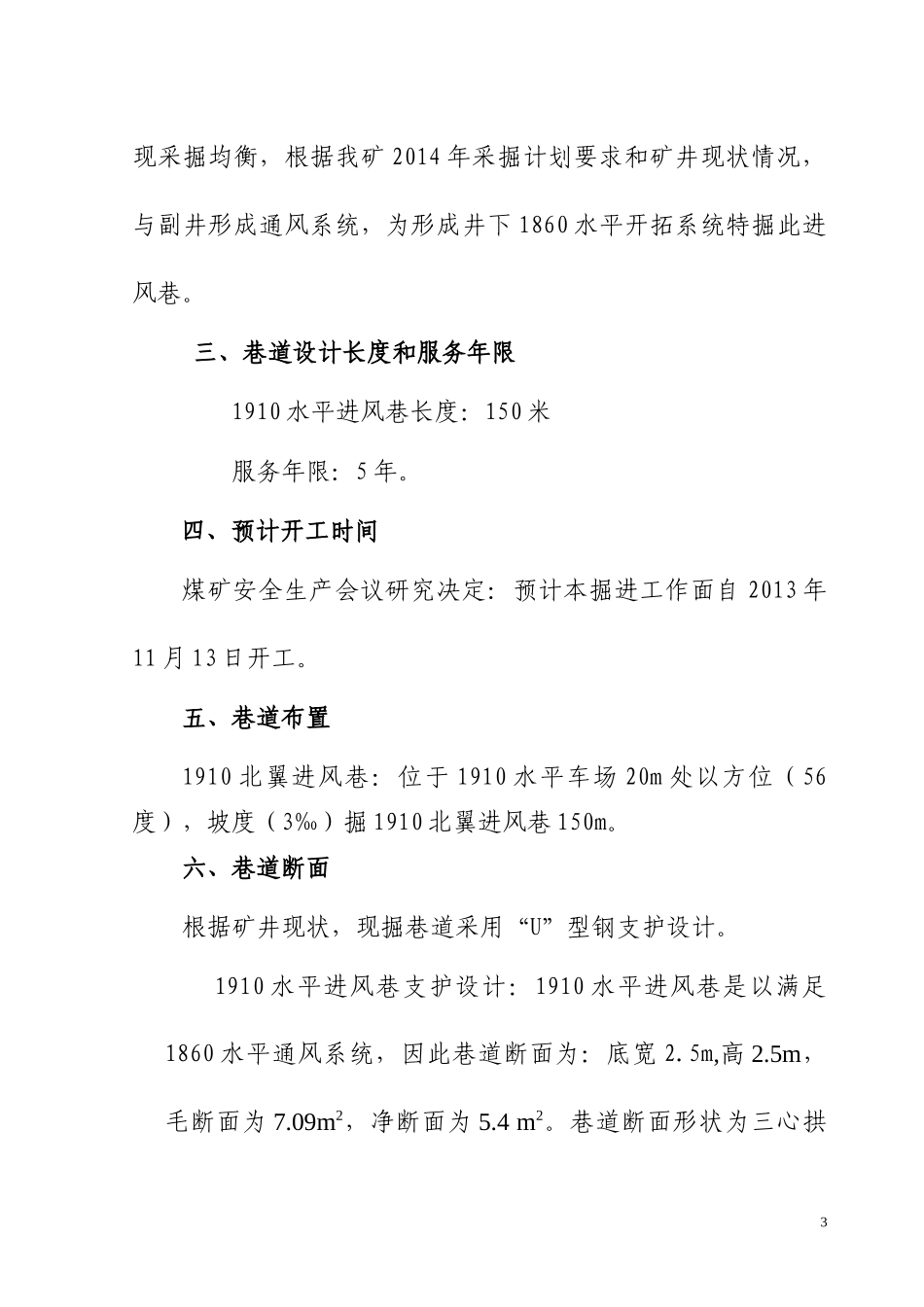

二、掘进目的及用途掘进目的是由于我矿目前处于采掘不平衡,为了使煤矿实2现采掘均衡,根据我矿2014年采掘计划要求和矿井现状情况,与副井形成通风系统,为形成井下1860水平开拓系统特掘此进风巷
三、巷道设计长度和服务年限1910水平进风巷长度:150米服务年限:5年
四、预计开工时间煤矿安全生产会议研究决定:预计本掘进工作面自2013年11月13日开工
五、巷道布置1910北翼进风巷:位于1910水平车场20m处以方位(56度),坡度(3‰)掘1910北翼进风巷150m
六、巷道断面根据矿井现状,现掘巷道采用“U”型钢支护设计
1910水平进风巷支护设计:1910水平进风巷是以满足1860水平通风系统,因此巷道断面为:底宽2
5m,毛断面为7
09m2,净断面为5
巷道断面形状为三心拱3形,采用“U”型钢支护,即能满足
附巷道断面图
七、支护方式1、临时支护采用前探支架作为临时支护,前探梁由8-10根穿条控顶,穿条长度大于2米,控顶间距不小于1米,两帮同样使用8-10根穿条控帮,条长度和控帮距跟控顶一至
前探梁必须及时跟到头,每班每架必须如此控顶控帮
2、永久支护1910水平进风巷采用“U”型钢支护
八、支护工艺4支护材料1910水平北翼进风巷采用“U”型钢支护,断面5
4m2;;以上道巷最大控顶距为0
7米,支护形式为三心拱形,柱梁接茬采用卡槽固定,架与架用钢筋拉杆连
