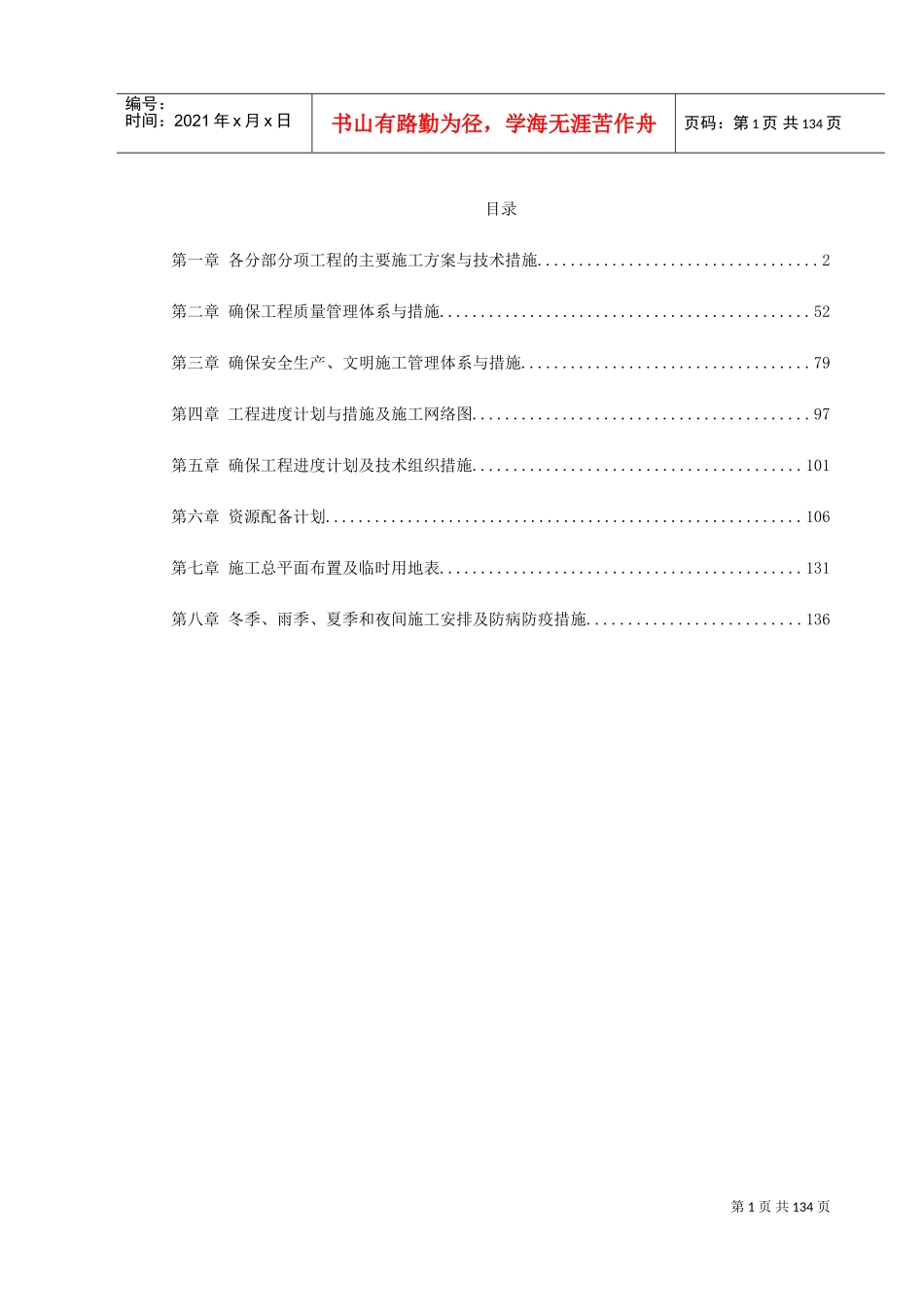

第1页共134页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共134页目录第一章各分部分项工程的主要施工方案与技术措施
2第二章确保工程质量管理体系与措施
52第三章确保安全生产、文明施工管理体系与措施
79第四章工程进度计划与措施及施工网络图
97第五章确保工程进度计划及技术组织措施
101第六章资源配备计划
106第七章施工总平面布置及临时用地表
131第八章冬季、雨季、夏季和夜间施工安排及防病防疫措施

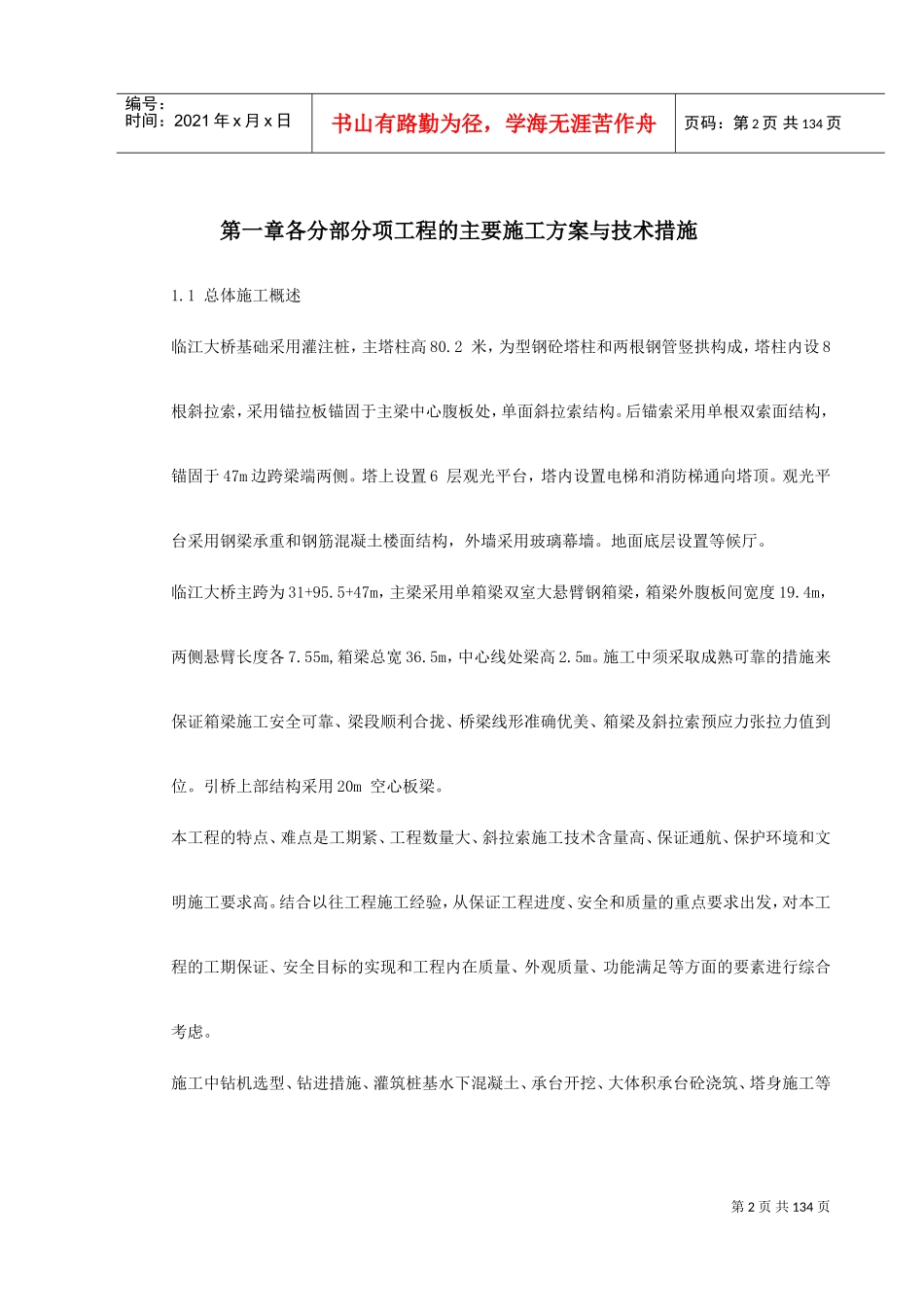

136第2页共134页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共134页第一章各分部分项工程的主要施工方案与技术措施1
1总体施工概述临江大桥基础采用灌注桩,主塔柱高80
2米,为型钢砼塔柱和两根钢管竖拱构成,塔柱内设8根斜拉索,采用锚拉板锚固于主梁中心腹板处,单面斜拉索结构
后锚索采用单根双索面结构,锚固于47m边跨梁端两侧
塔上设置6层观光平台,塔内设置电梯和消防梯通向塔顶
观光平台采用钢梁承重和钢筋混凝土楼面结构,外墙采用玻璃幕墙
地面底层设置等候厅

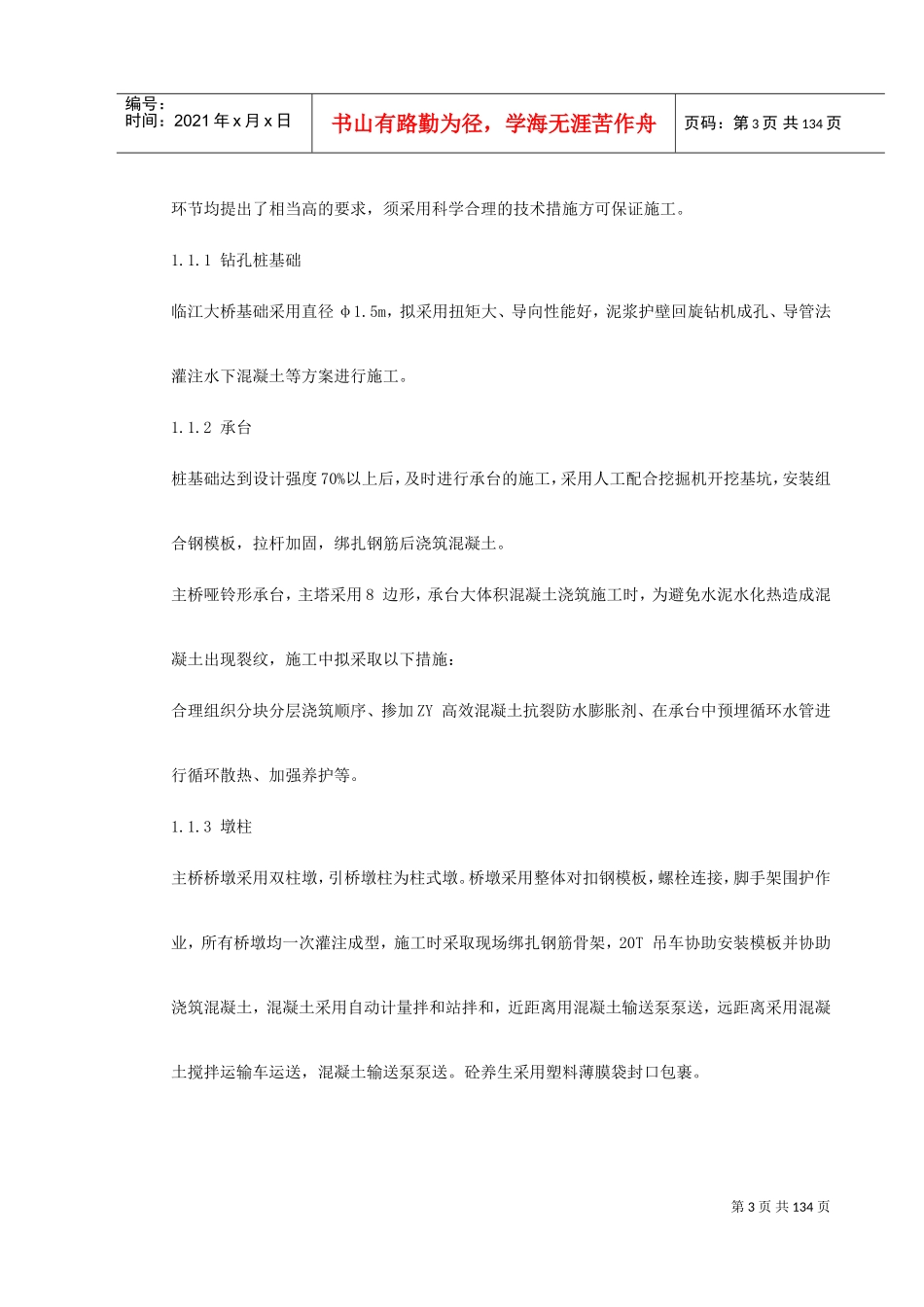

临江大桥主跨为31+95
