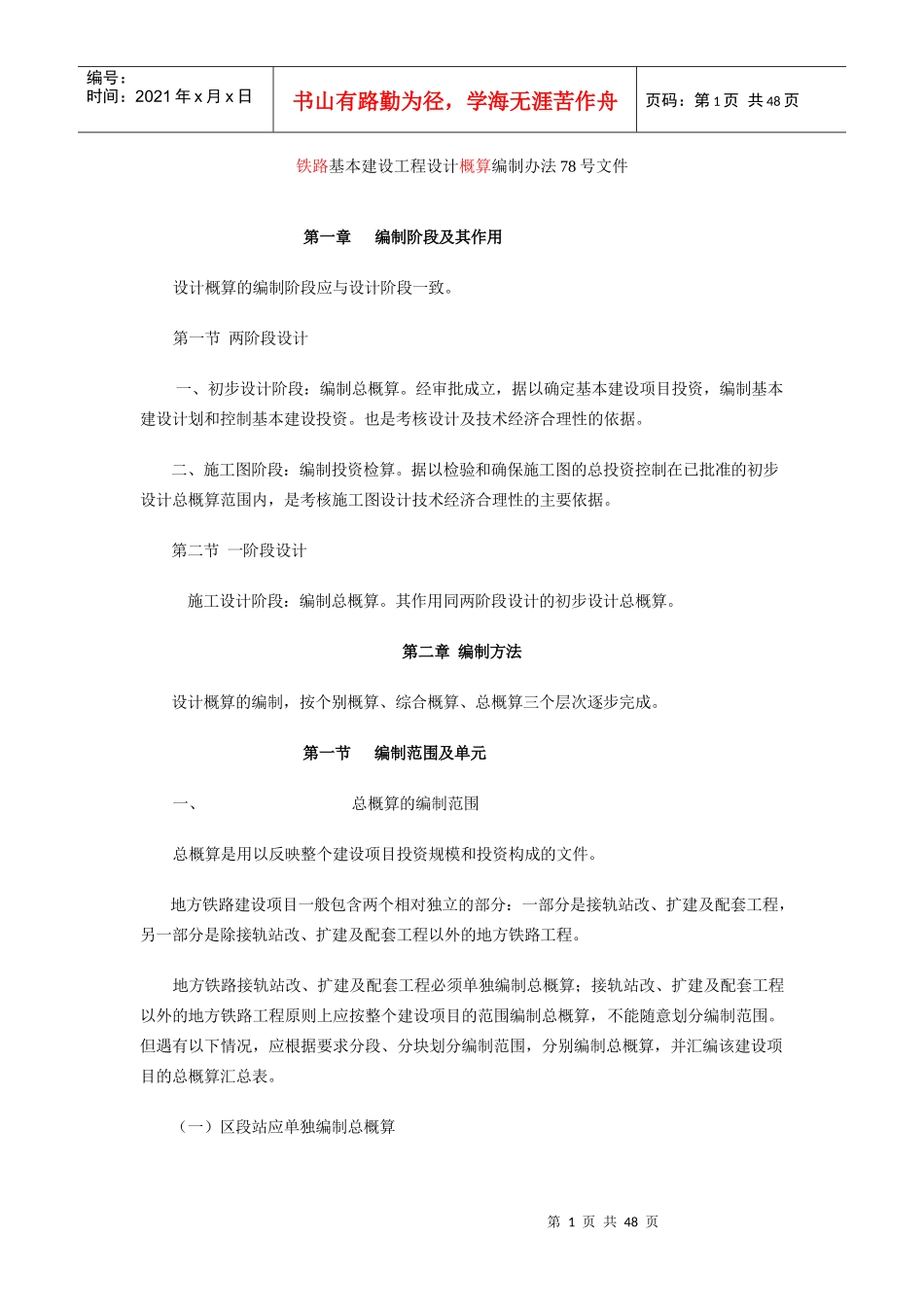

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页铁路基本建设工程设计概算编制办法78号文件第一章编制阶段及其作用设计概算的编制阶段应与设计阶段一致
第一节两阶段设计一、初步设计阶段:编制总概算
经审批成立,据以确定基本建设项目投资,编制基本建设计划和控制基本建设投资
也是考核设计及技术经济合理性的依据
二、施工图阶段:编制投资检算
据以检验和确保施工图的总投资控制在已批准的初步设计总概算范围内,是考核施工图设计技术经济合理性的主要依据
第二节一阶段设计施工设计阶段:编制总概算
其作用同两阶段设计的初步设计总概算

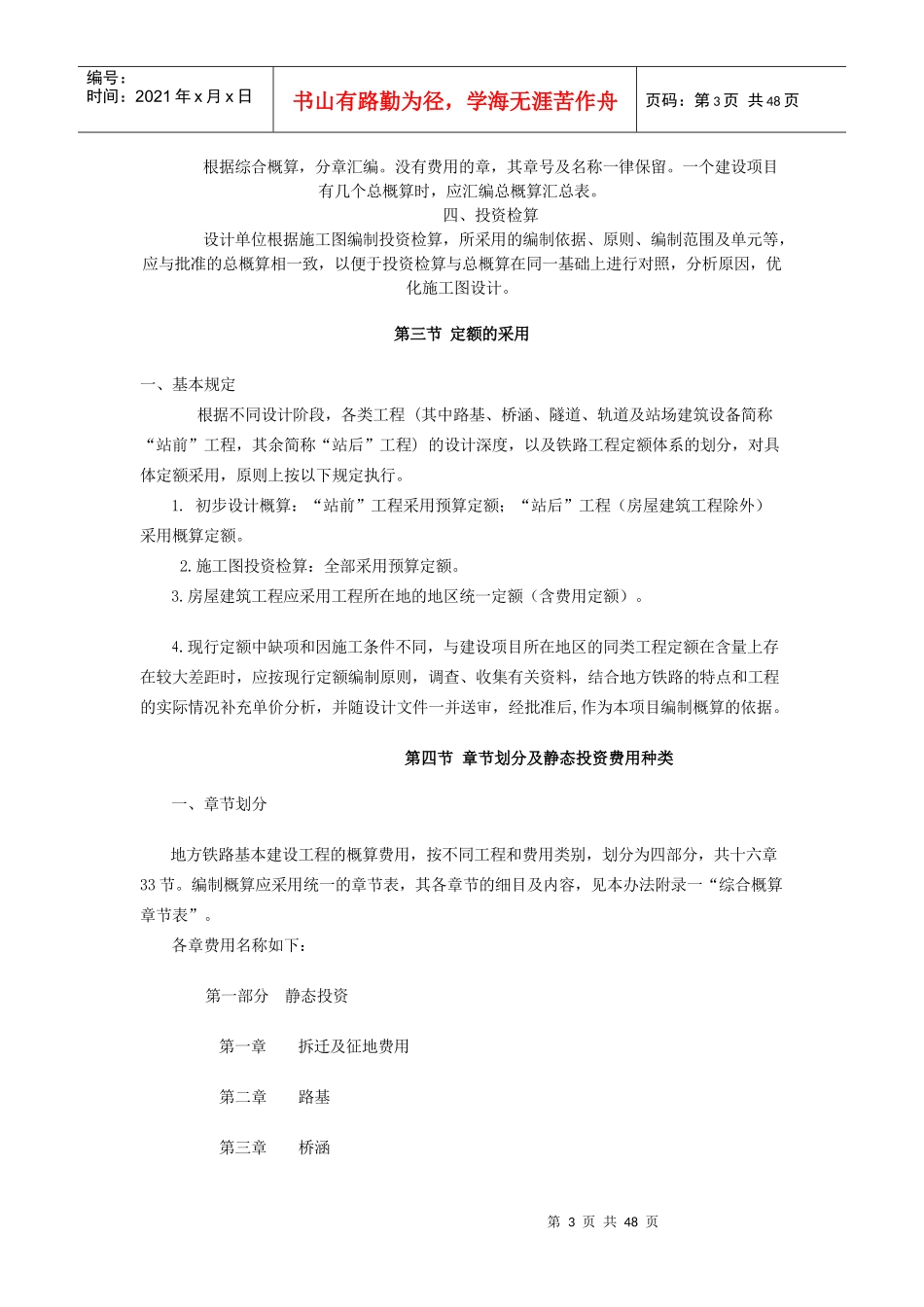

第二章编制方法设计概算的编制,按个别概算、综合概算、总概算三个层次逐步完成
第一节编制范围及单元一、总概算的编制范围总概算是用以反映整个建设项目投资规模和投资构成的文件
地方铁路建设项目一般包含两个相对独立的部分:一部分是接轨站改、扩建及配套工程,另一部分是除接轨站改、扩建及配套工程以外的地方铁路工程
地方铁路接轨站改、扩建及配套工程必须单独编制总概算;接轨站改、扩建及配套工程以外的地方铁路工程原则上应按整个建设项目的范围编制总概算,不能随意划分编制范围
但遇有以下情况,应根据要求分段、分块划分编制范围,分别编制总概算,并汇编该建设项目的总概算汇总表

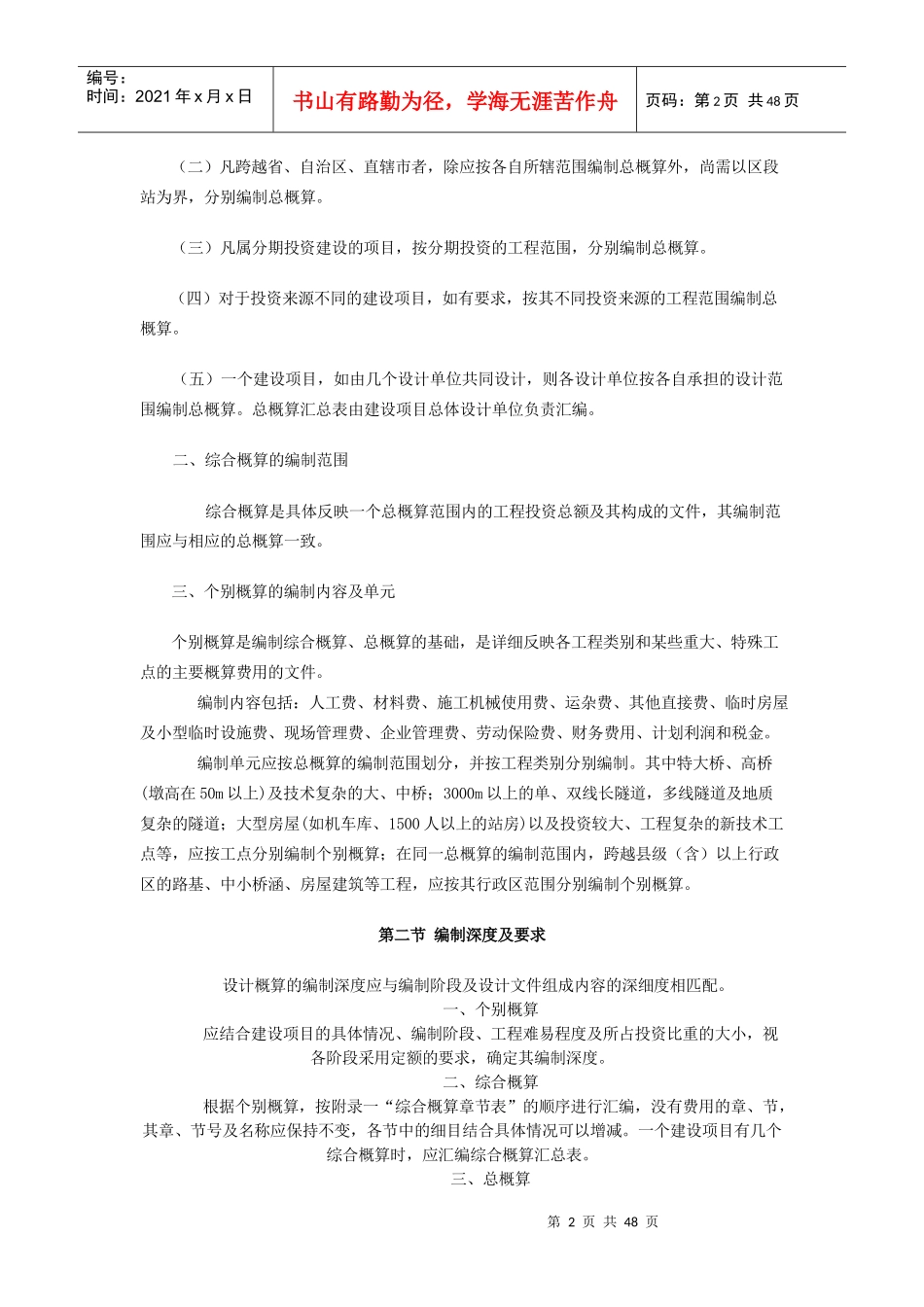

(一)区段站应单独编制总概算第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页(二)凡跨越省、自治区、直辖市者,除应按各自所辖范围编制总概算外,尚需以区段站为界,分别编制总概算
(三)凡属分期投资建设的项目,按分期投资的工程范围,分别编制总概算
(四)对于投资来源不同的建设项目,如有要求,按其不同投资来源的工程范围编制总概算
(五)一个建设项目,如由几个设计单位共同设计,则各设计单位按各自承担的设计范围编制总概算
