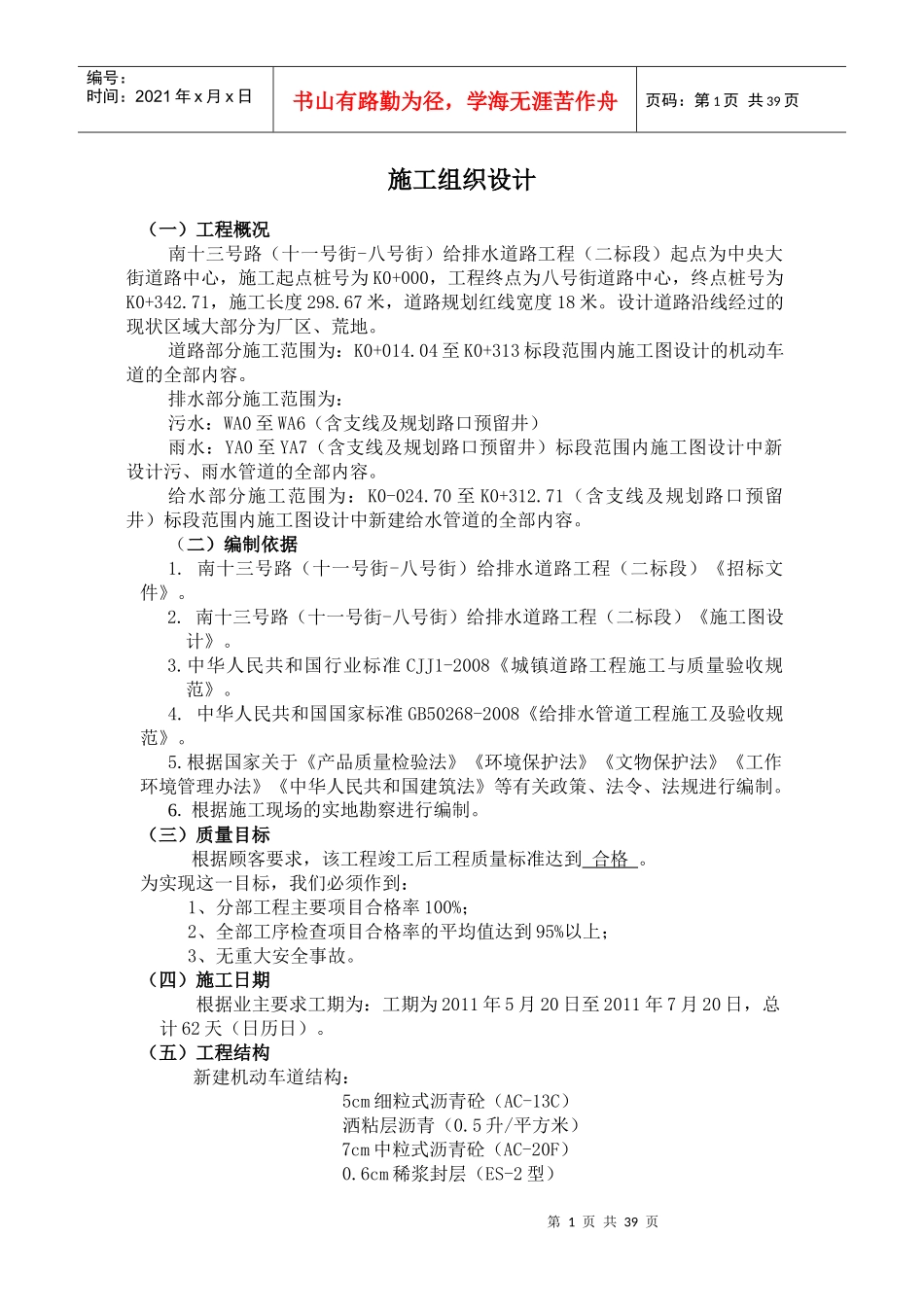

第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页施工组织设计(一)工程概况南十三号路(十一号街-八号街)给排水道路工程(二标段)起点为中央大街道路中心,施工起点桩号为K0+000,工程终点为八号街道路中心,终点桩号为K0+342
71,施工长度298
67米,道路规划红线宽度18米
设计道路沿线经过的现状区域大部分为厂区、荒地
道路部分施工范围为:K0+014
04至K0+313标段范围内施工图设计的机动车道的全部内容
排水部分施工范围为:污水:WA0至WA6(含支线及规划路口预留井)雨水:YA0至YA7(含支线及规划路口预留井)标段范围内施工图设计中新设计污、雨水管道的全部内容
给水部分施工范围为:K0-024
70至K0+312
71(含支线及规划路口预留井)标段范围内施工图设计中新建给水管道的全部内容
(二)编制依据1
南十三号路(十一号街-八号街)给排水道路工程(二标段)《招标文件》
南十三号路(十一号街-八号街)给排水道路工程(二标段)《施工图设计》
中华人民共和国行业标准CJJ1-2008《城镇道路工程施工与质量验收规范》
中华人民共和国国家标准GB50268-2008《给排水管道工程施工及验收规范》
根据国家关于《产品质量检验法》《环境保护法》《文物保护法》《工作环境管理办法》《中华人民共和国建筑法》等有关政策、法令、法规进行编制
根据施工现场的实地勘察进行编制
(三)质量目标根据顾客要求,该工程竣工后工程质量标准达到合格
为实现这一目标,我们必须作到:1、分部工程主要项目合格率100%;2、全部工序检查项目合格率的平均值达到95%以上;3、无重大安全事故
(四)施工日期根据业主要求工期为:工期为2011年5月20日至2011年7月20日,总计62天(日历日)

(五)工程结构新建机动车道结构:5
