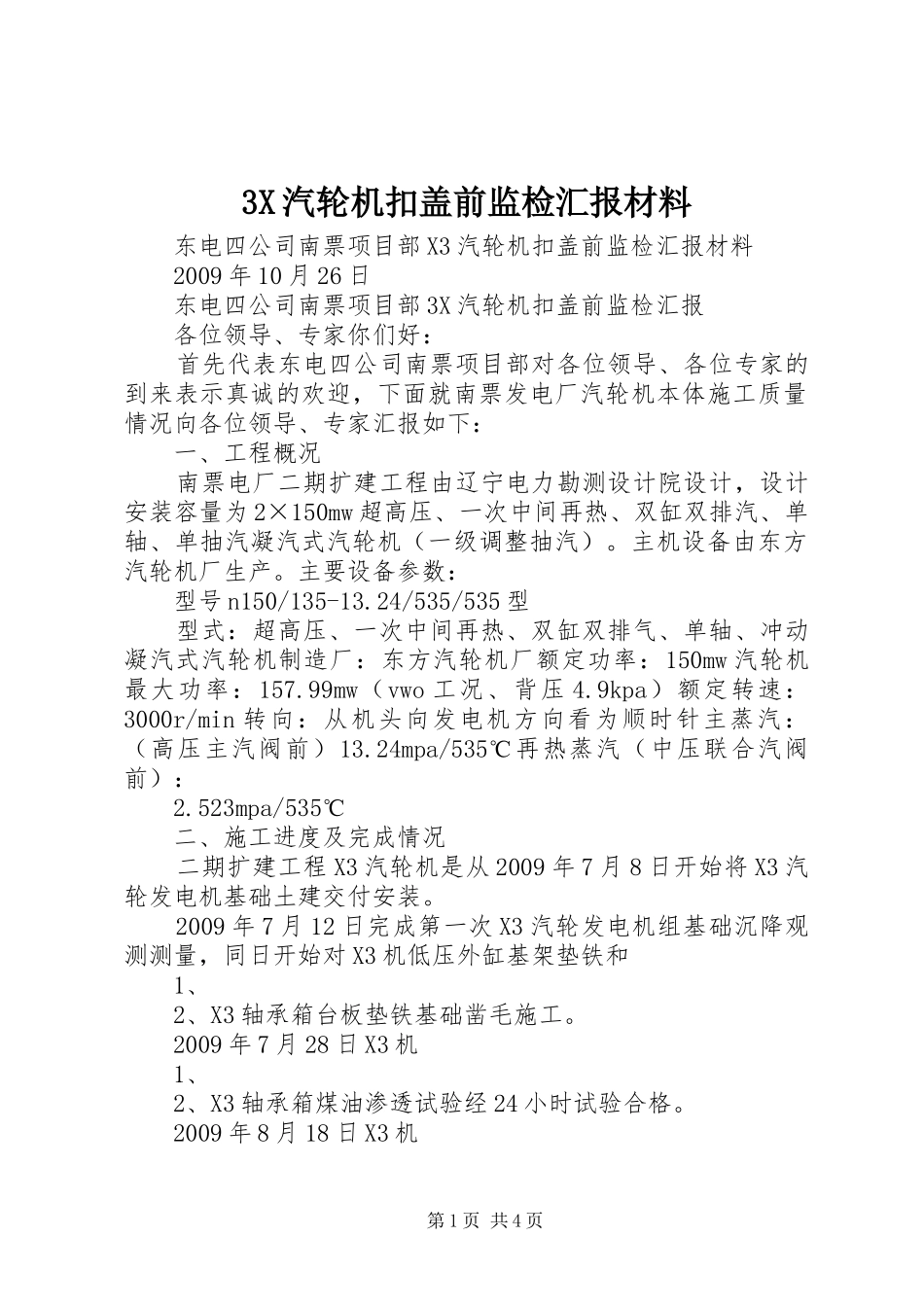

3X汽轮机扣盖前监检汇报材料东电四公司南票项目部X3汽轮机扣盖前监检汇报材料2009年10月26日东电四公司南票项目部3X汽轮机扣盖前监检汇报各位领导、专家你们好:首先代表东电四公司南票项目部对各位领导、各位专家的到来表示真诚的欢迎,下面就南票发电厂汽轮机本体施工质量情况向各位领导、专家汇报如下:一、工程概况南票电厂二期扩建工程由辽宁电力勘测设计院设计,设计安装容量为2×150mw超高压、一次中间再热、双缸双排汽、单轴、单抽汽凝汽式汽轮机(一级调整抽汽)
主机设备由东方汽轮机厂生产
主要设备参数:型号n150/135-13
24/535/535型型式:超高压、一次中间再热、双缸双排气、单轴、冲动凝汽式汽轮机制造厂:东方汽轮机厂额定功率:150mw汽轮机最大功率:157
99mw(vwo工况、背压4
9kpa)额定转速:3000r/min转向:从机头向发电机方向看为顺时针主蒸汽:(高压主汽阀前)13
24mpa/535℃再热蒸汽(中压联合汽阀前):2
523mpa/535℃二、施工进度及完成情况二期扩建工程X3汽轮机是从2009年7月8日开始将X3汽轮发电机基础土建交付安装
2009年7月12日完成第一次X3汽轮发电机组基础沉降观测测量,同日开始对X3机低压外缸基架垫铁和1、2、X3轴承箱台板垫铁基础凿毛施工
2009年7月28日X3机1、2、X3轴承箱煤油渗透试验经24小时试验合格
2009年8月18日X3机第1页共4页1、2、X3轴承箱安装就位,低压外缸下缸就位
2009年8月22日X3机高中压转子和低压转子试吊装就位找中心
2009年9月9日X3机高中压汽缸内缸下半缸试吊装就位
2009年9月18日X3机高中压外缸下缸负荷分配完毕
2009年9月22日将X3机汽缸的水平扬度及汽轮机转子的轴颈扬度最后确定
2009年9月30日X3机高中压外缸试扣盖,因设备缺陷卡缸
