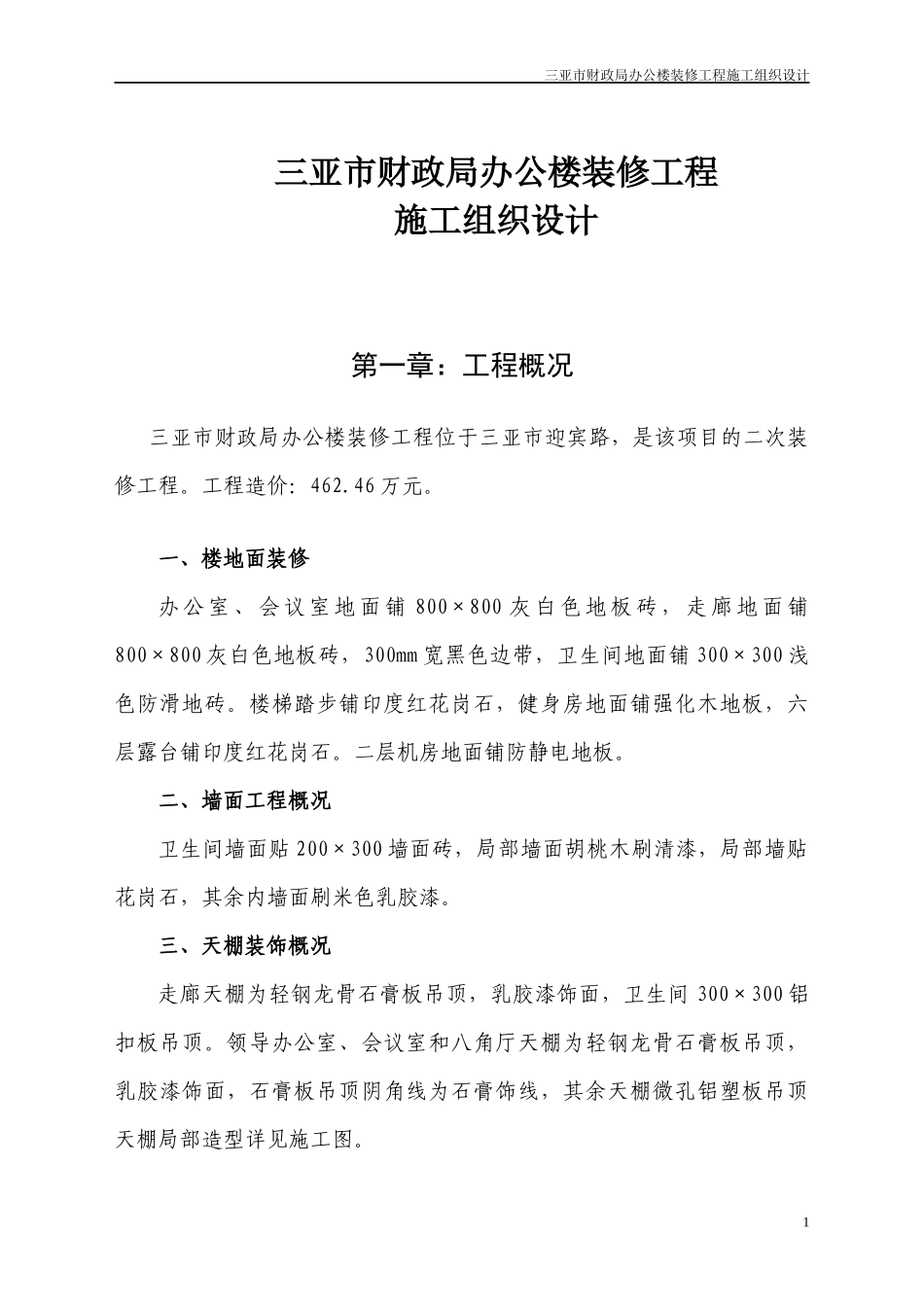

三亚市财政局办公楼装修工程施工组织设计三亚市财政局办公楼装修工程施工组织设计第一章:工程概况三亚市财政局办公楼装修工程位于三亚市迎宾路,是该项目的二次装修工程
工程造价:462
一、楼地面装修办公室、会议室地面铺800×800灰白色地板砖,走廊地面铺800×800灰白色地板砖,300mm宽黑色边带,卫生间地面铺300×300浅色防滑地砖
楼梯踏步铺印度红花岗石,健身房地面铺强化木地板,六层露台铺印度红花岗石
二层机房地面铺防静电地板
二、墙面工程概况卫生间墙面贴200×300墙面砖,局部墙面胡桃木刷清漆,局部墙贴花岗石,其余内墙面刷米色乳胶漆
三、天棚装饰概况走廊天棚为轻钢龙骨石膏板吊顶,乳胶漆饰面,卫生间300×300铝扣板吊顶
领导办公室、会议室和八角厅天棚为轻钢龙骨石膏板吊顶,乳胶漆饰面,石膏板吊顶阴角线为石膏饰线,其余天棚微孔铝塑板吊顶天棚局部造型详见施工图

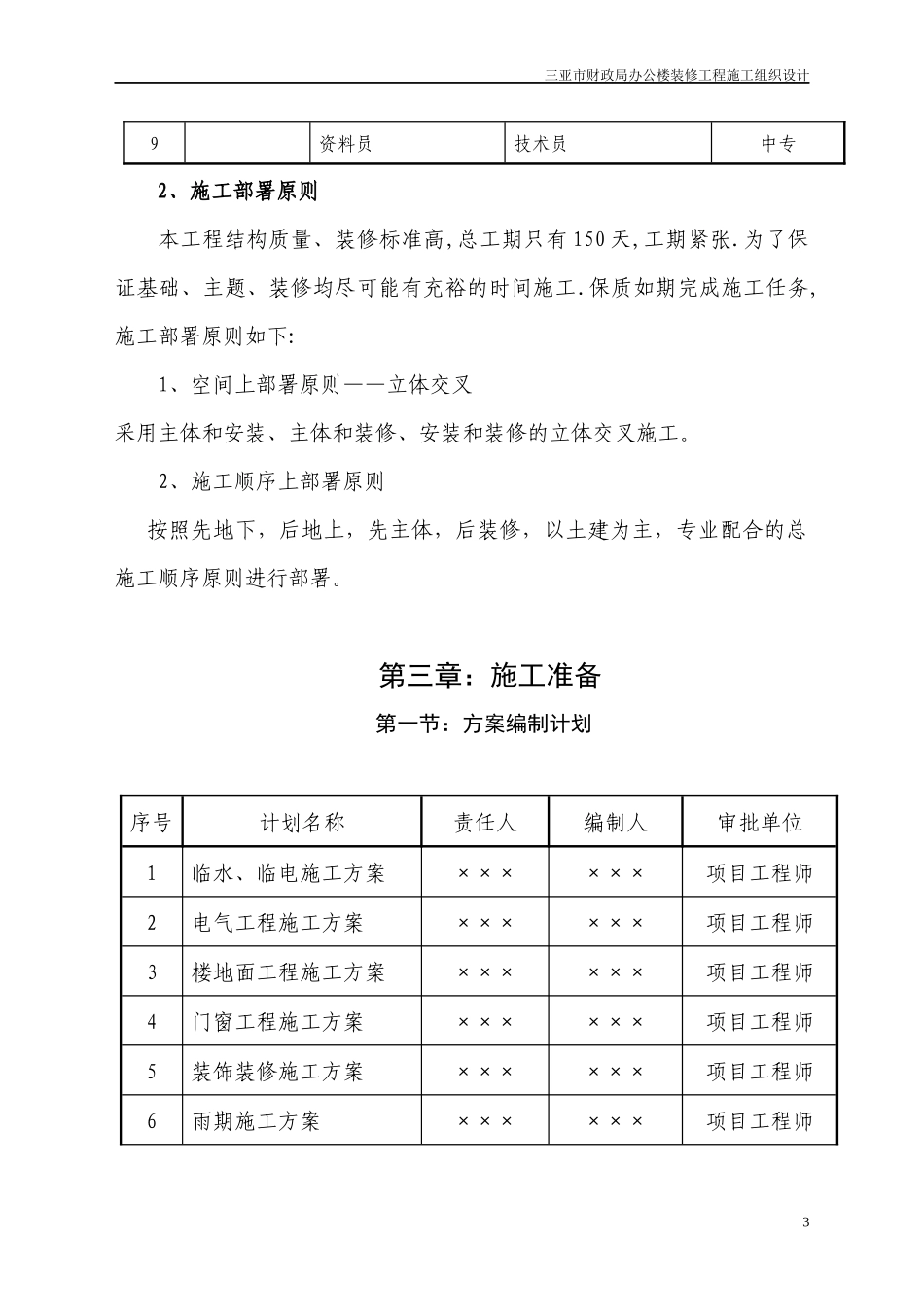

1三亚市财政局办公楼装修工程施工组织设计第二章:施工部署第一节:项目组织结构及职责1、组织结构图:经理项目经理施工员生材设财技安翻资产料备务术调供管预质度应理算量全样料为确保工程质量,加快施工进度,缩短工期,经公司研究决定,对该工程实行项目法管理,实行项目经理负责制,抽调公司最具有实力的专业队伍进驻施工现场,项目部人员职责分工如下:序号姓名岗位分工技术职称学历1项目经理工程师大专2项目技术负责人工程师大专3质量检查员工程师大专4施工员助理工程师中专5安全检查员技术员中专6劳资员助理经济师中专7会计员助理会计师中专8预算员工程师中专2三亚市财政局办公楼装修工程施工组织设计9资料员技术员中专2、施工部署原则本工程结构质量、装修标准高,总工期只有150天,工期紧张
为了保证基础、主题、装修均尽可能有充裕的时间施工
保质如期完成施工任务,施工部署原则如下:1、空间上部署原则——立体交叉采用主体和安装、主体和装
