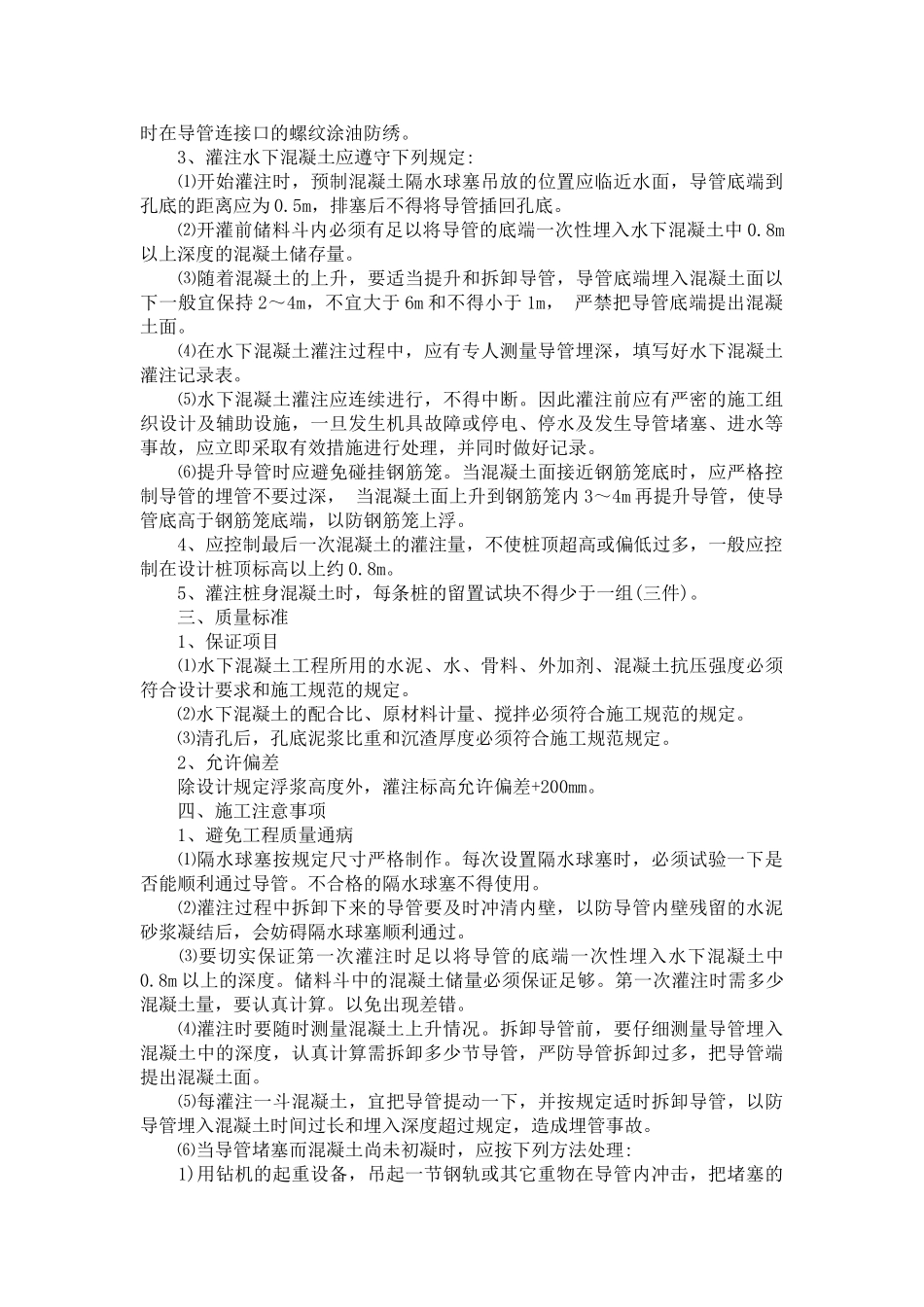

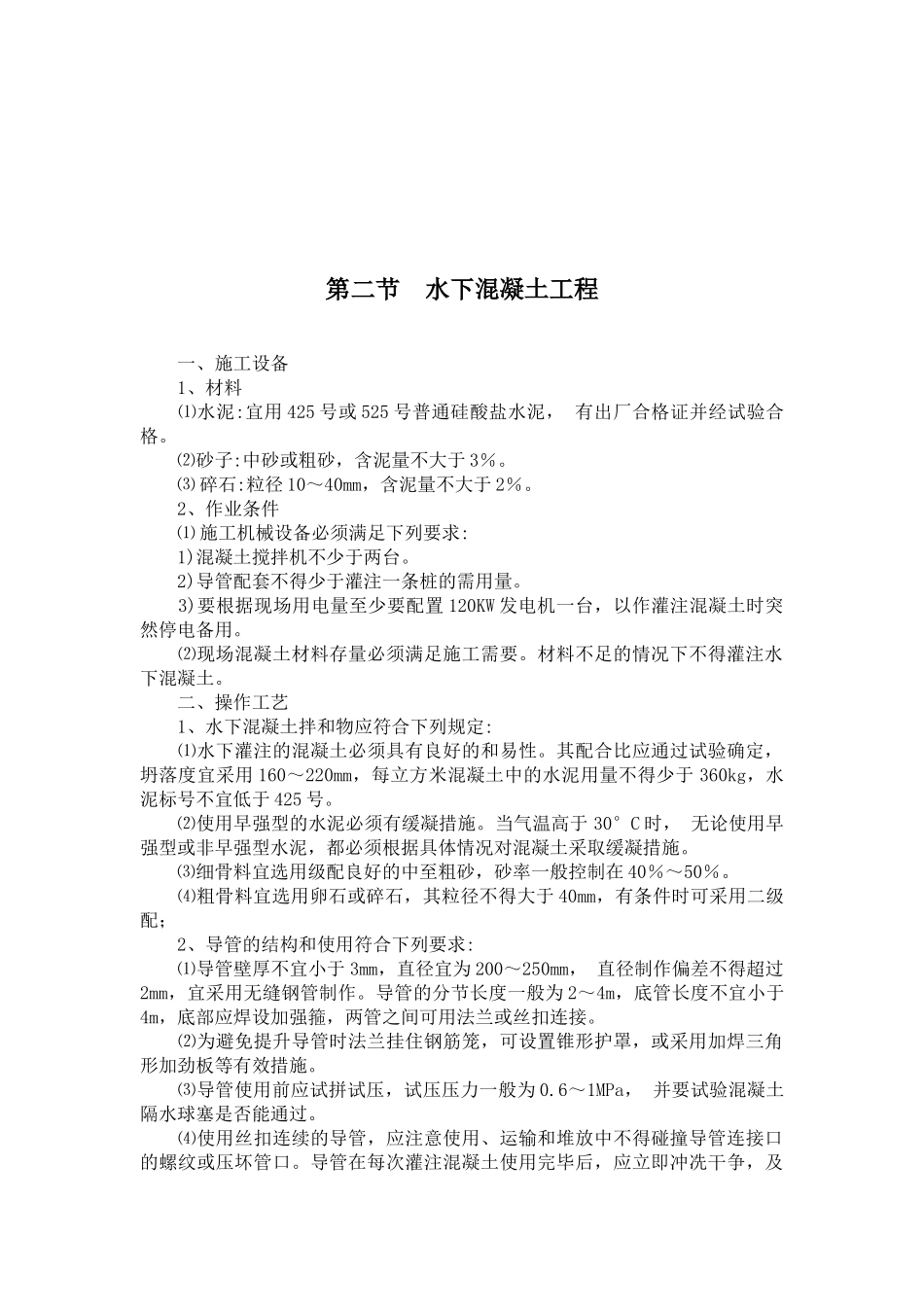

第二节水下混凝土工程一、施工设备1、材料⑴水泥:宜用425号或525号普通硅酸盐水泥,有出厂合格证并经试验合格
⑵砂子:中砂或粗砂,含泥量不大于3%
⑶碎石:粒径10~40mm,含泥量不大于2%
2、作业条件⑴施工机械设备必须满足下列要求:1)混凝土搅拌机不少于两台
2)导管配套不得少于灌注一条桩的需用量
3)要根据现场用电量至少要配置120KW发电机一台,以作灌注混凝土时突然停电备用
⑵现场混凝土材料存量必须满足施工需要
材料不足的情况下不得灌注水下混凝土
二、操作工艺1、水下混凝土拌和物应符合下列规定:⑴水下灌注的混凝土必须具有良好的和易性
其配合比应通过试验确定,坍落度宜采用160~220mm,每立方米混凝土中的水泥用量不得少于360kg,水泥标号不宜低于425号
⑵使用早强型的水泥必须有缓凝措施
当气温高于30°C时,无论使用早强型或非早强型水泥,都必须根据具体情况对混凝土采取缓凝措施
⑶细骨料宜选用级配良好的中至粗砂,砂率一般控制在40%~50%
⑷粗骨料宜选用卵石或碎石,其粒径不得大于40mm,有条件时可采用二级配;2、导管的结构和使用符合下列要求:⑴导管壁厚不宜小于3mm,直径宜为200~250mm,直径制作偏差不得超过2mm,宜采用无缝钢管制作
导管的分节长度一般为2~4m,底管长度不宜小于4m,底部应焊设加强箍,两管之间可用法兰或丝扣连接
⑵为避免提升导管时法兰挂住钢筋笼,可设置锥形护罩,或采用加焊三角形加劲板等有效措施
⑶导管使用前应试拼试压,试压压力一般为0
6~1MPa,并要试验混凝土隔水球塞是否能通过
⑷使用丝扣连续的导管,应注意使用、运输和堆放中不得碰撞导管连接口的螺纹或压坏管口
导管在每次灌注混凝土使用完毕后,应立即冲冼干争,及时在导管连接口的螺纹涂油防绣

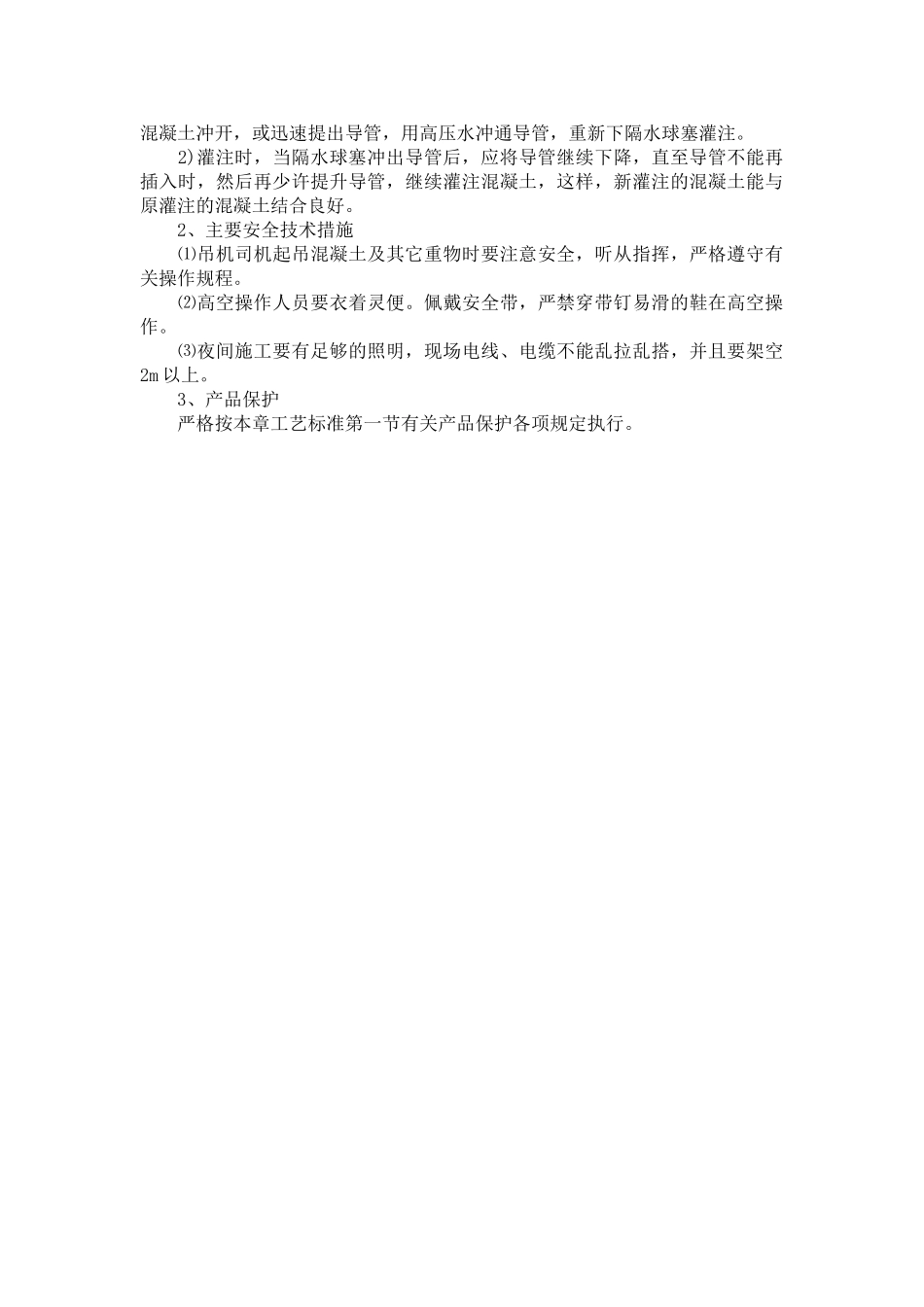

3、灌注水下混凝土应遵守下列规定:⑴开始灌注时,预制混凝土隔水球塞吊放的位置应临近水面,
