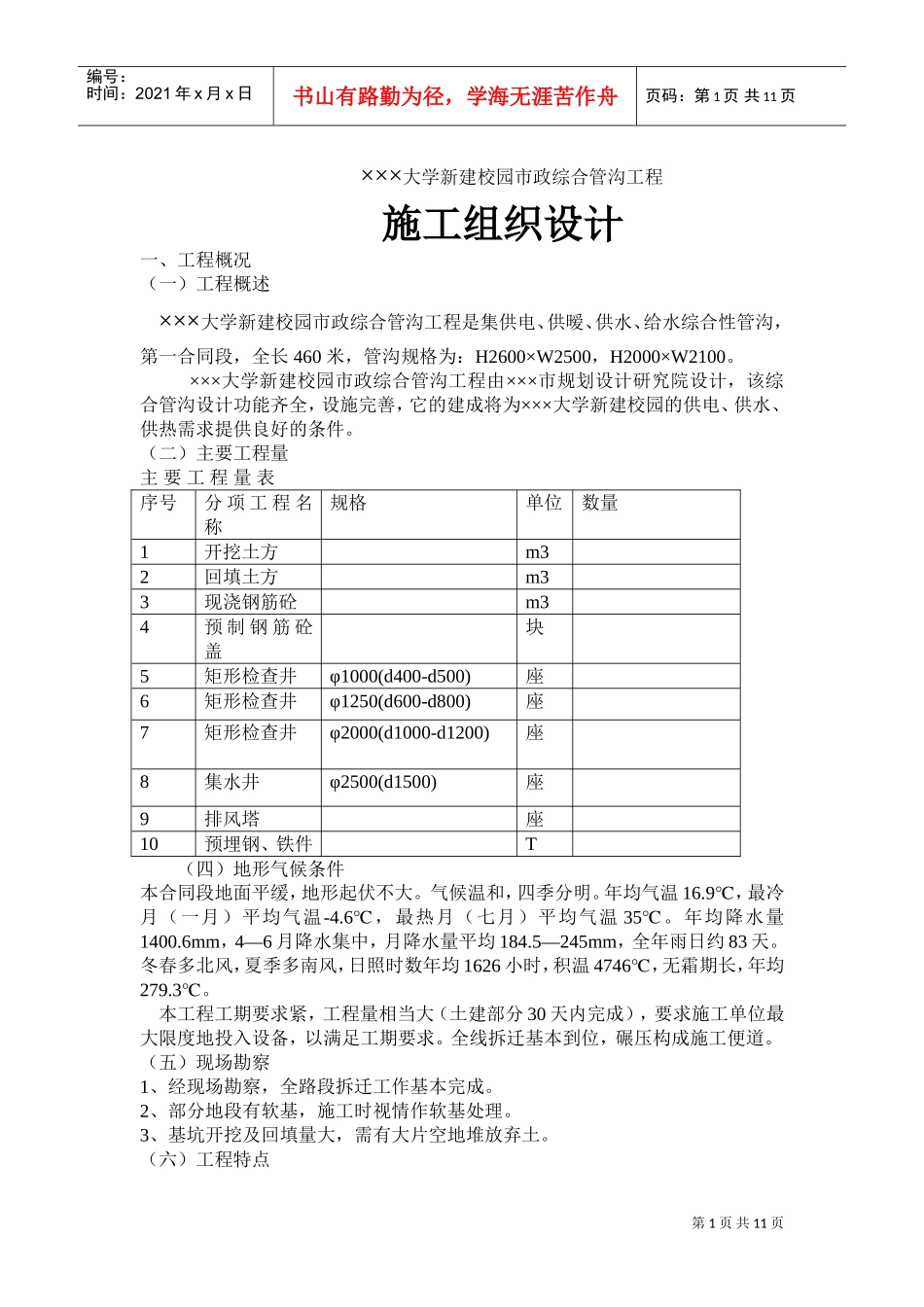

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页×××大学新建校园市政综合管沟工程施工组织设计一、工程概况(一)工程概述×××大学新建校园市政综合管沟工程是集供电、供暧、供水、给水综合性管沟,第一合同段,全长460米,管沟规格为:H2600×W2500,H2000×W2100
×××大学新建校园市政综合管沟工程由×××市规划设计研究院设计,该综合管沟设计功能齐全,设施完善,它的建成将为×××大学新建校园的供电、供水、供热需求提供良好的条件
(二)主要工程量主要工程量表序号分项工程名称规格单位数量1开挖土方m32回填土方m33现浇钢筋砼m34预制钢筋砼盖块5矩形检查井φ1000(d400-d500)座6矩形检查井φ1250(d600-d800)座7矩形检查井φ2000(d1000-d1200)座8集水井φ2500(d1500)座9排风塔座10预埋钢、铁件T(四)地形气候条件本合同段地面平缓,地形起伏不大
气候温和,四季分明
年均气温16
9℃,最冷月(一月)平均气温-4
6℃,最热月(七月)平均气温35℃
年均降水量1400
6mm,4—6月降水集中,月降水量平均184
5—245mm,全年雨日约83天
冬春多北风,夏季多南风,日照时数年均1626小时,积温4746℃,无霜期长,年均279
本工程工期要求紧,工程量相当大(土建部分30天内完成),要求施工单位最大限度地投入设备,以满足工期要求
全线拆迁基本到位,碾压构成施工便道
(五)现场勘察1、经现场勘察,全路段拆迁工作基本完成
2、部分地段有软基,施工时视情作软基处理
3、基坑开挖及回填量大,需有大片空地堆放弃土

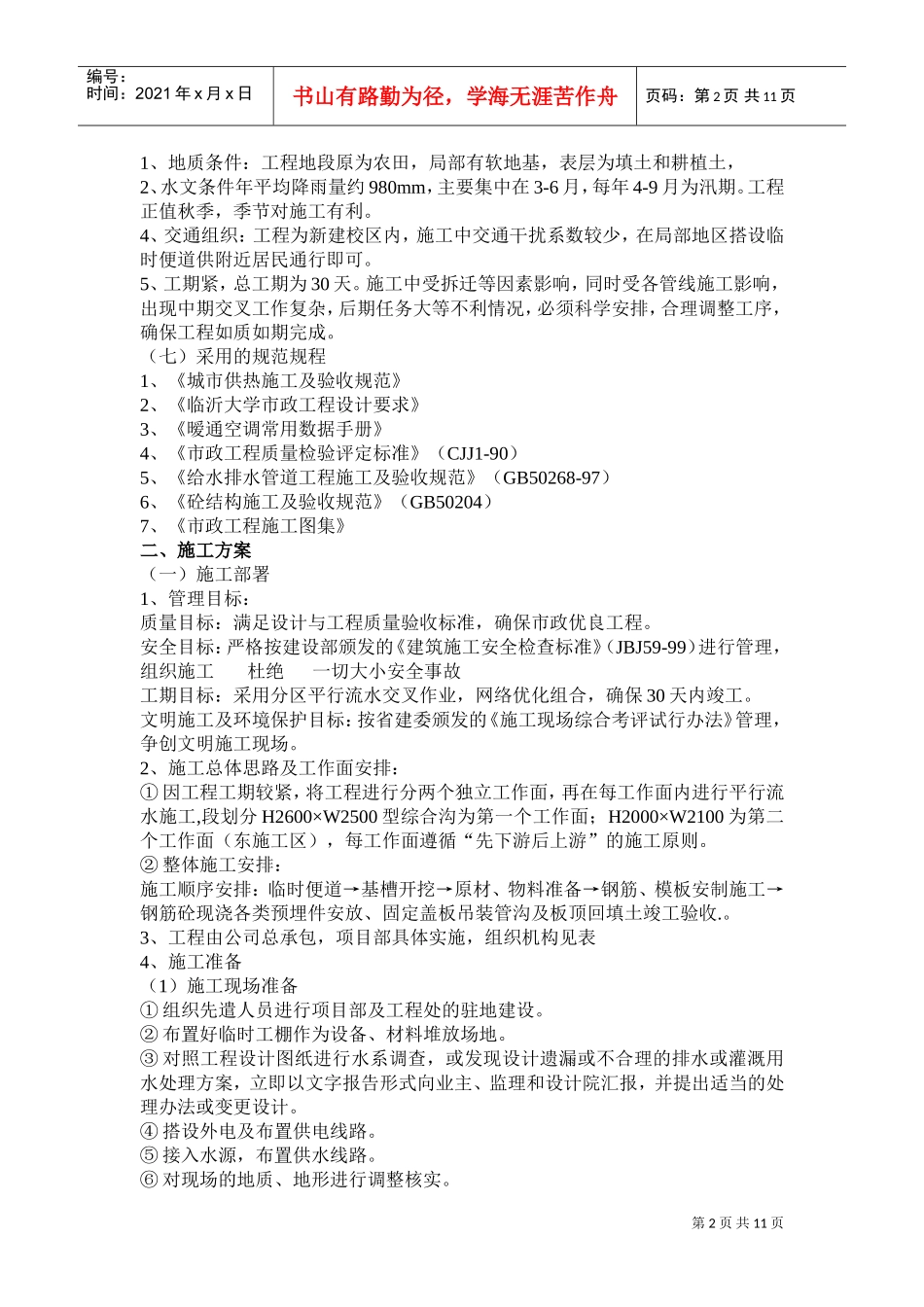

(六)工程特点第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页1、地质条件:工程地段原为农田,局部有软地基,表层为
