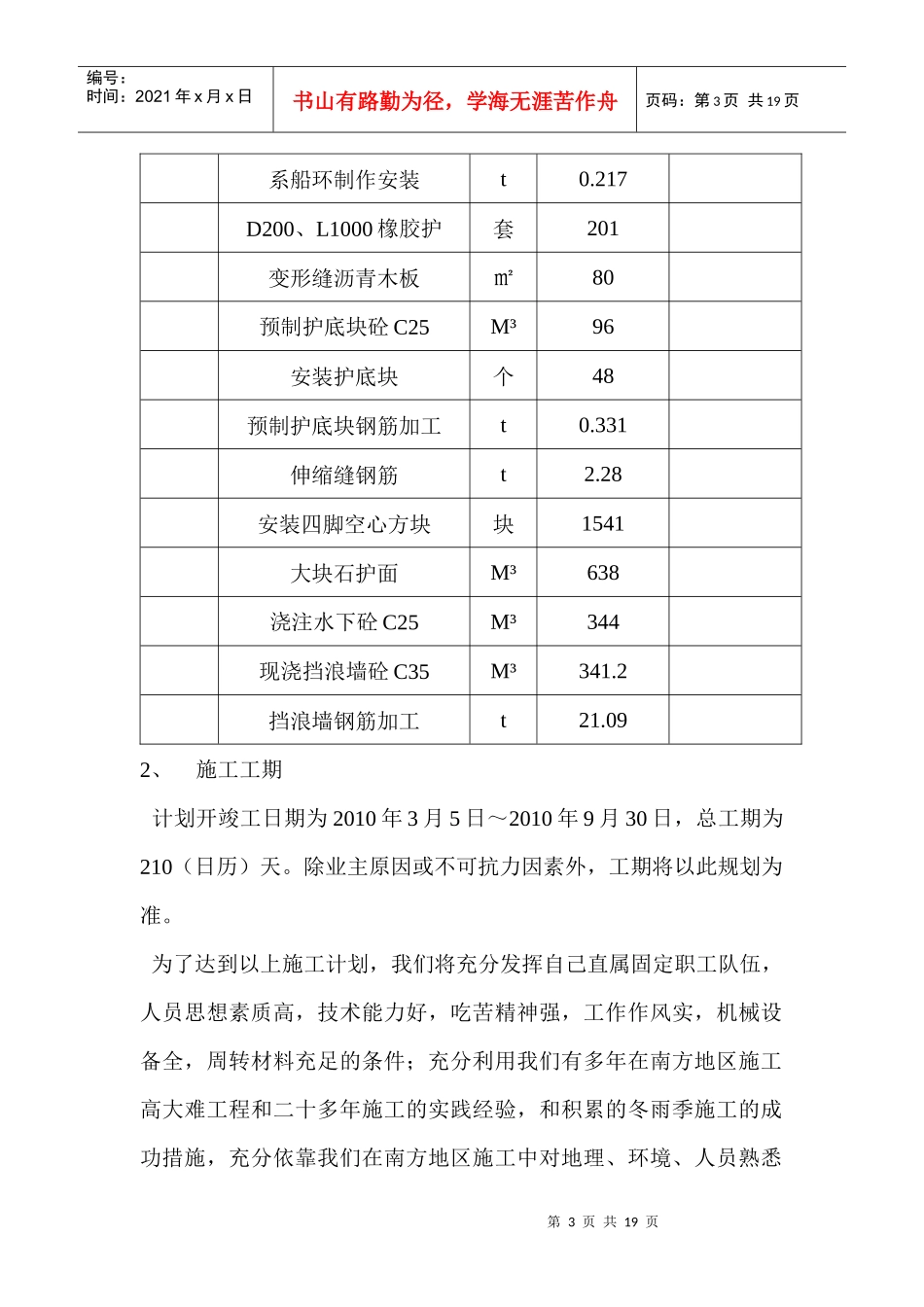

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页石狮市鸿山陆岛交通码头工程施工组织设计温州交通建设集团有限公司2010年第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页石狮市鸿山陆岛交通码头工程施工组织设计1、工程量本工程剩余工程量为以下工程量工程量清单参考表序号名称单位数量备注1水下炸礁M³630安装沉箱及实心方块块39墙后回填块石M³18218沉箱内回填块石M³5014现浇联系梁接头砼C50M³18.9现浇块石胸墙砼C25M³4197铺设碎石垫层M³473现浇面层砼C35M³607铺设砼稳定层M³2022铺设条石踏步面M³9现浇护轮坎砼C35M³8.7护轮坎钢筋加工t1.03系船柱块体砼C35M³1.6系船柱钢筋加工t0.42215t系船柱个5第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页系船环制作安装t0.217D200、L1000橡胶护套201变形缝沥青木板㎡80预制护底块砼C25M³96安装护底块个48预制护底块钢筋加工t0.331伸缩缝钢筋t2.28安装四脚空心方块块1541大块石护面M³638浇注水下砼C25M³344现浇挡浪墙砼C35M³341.2挡浪墙钢筋加工t21.092、施工工期计划开竣工日期为2010年3月5日~2010年9月30日,总工期为210(日历)天。除业主原因或不可抗力因素外,工期将以此规划为准。为了达到以上施工计划,我们将充分发挥自己直属固定职工队伍,人员思想素质高,技术能力好,吃苦精神强,工作作风实,机械设备全,周转材料充足的条件;充分利用我们有多年在南方地区施工高大难工程和二十多年施工的实践经验,和积累的冬雨季施工的成功措施,充分依靠我们在南方地区施工中对地理、环境、人员熟悉第4页共19页第3页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共19页等优势,全力以赴,夜以继日地施工。3、施工部署3.1施工任务分工根据该工程项目的施工特点,公司将另委派具有丰富的海上施工经验的专业施工队伍参与施工,并作如下施工任务分工:安工班:负责护底块、四脚空心方块、沉箱工程安装。预制工班:负责钢筋混凝土工程施工。3.2总体施工安排总体施工顺序施工准备→测量放样→拆除工程→基床抛石细平→沉箱制作安装→实心方块制作安装→块石回填→联系梁→胸墙→码头路基路面→踏步→码头上部结构→施工缝处理→护底块→四脚空心方块→大块石护面→水下混凝土→挡浪墙3.3施工工期安排根据本工程特点及业主的工期要求(210天),我公司作如下施工工期安排:管理人员、技术人员、基床整平队伍进场2天抛石基床整平及夯实8天起重船(海航工685)、沉箱安装队伍进场2天沉箱和实心方块安装、块石回填、连系梁安装60天上部结构施工92天第5页共19页第4页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共19页水下四脚方块安装31天其他零星工程15天合计控制性日历工期为210天。3.4施工准备主要工作3.4.1在业主、监理工程师的组织下,验收已完成的构件、标高及工程施工技术资料。3.4.2组织所需的设备机具、材料及施工人员进场。4主要工程项目的施工方案、施工方法4.1砼工程4.1.1砼均采用商品砼,现场不配备搅拌机,砼全部采用砼输送泵直接泵送至浇筑点。4.1.2在浇筑砼前,商品砼供货方应提供水泥、砂、石的复检报告及砼配合比报告单。在施工现场按规范要求做好砼试块,并认真做好砼试块的养护工作,同时必须作好砼施工记录;砼试块送检应作到有见证送检。4.1.3为满足泵送工艺对砼和易性要求,保证泵送顺利,同时为了早拆模,砼中可分别掺入一定比例(由试配确定)的早强减水剂和粉煤灰。4.1.4为避免产生裂缝,水泥选用发热量低、初凝时间较长的矿渣水泥,砼配合比应严格试配,尽量降低水泥用量,砂率宜采用40~42%,水灰比宜≤0.55,可采用适量的减水剂。第6页共19页第5页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共19页4.1.5在浇筑砼前,应对模板及支撑系统进行校正、加固,模板要浇水使之湿润,同时检查钢筋、预埋件及管洞是否漏埋(留),位置是否准确,是否签认了隐蔽工程验收记录、专...
