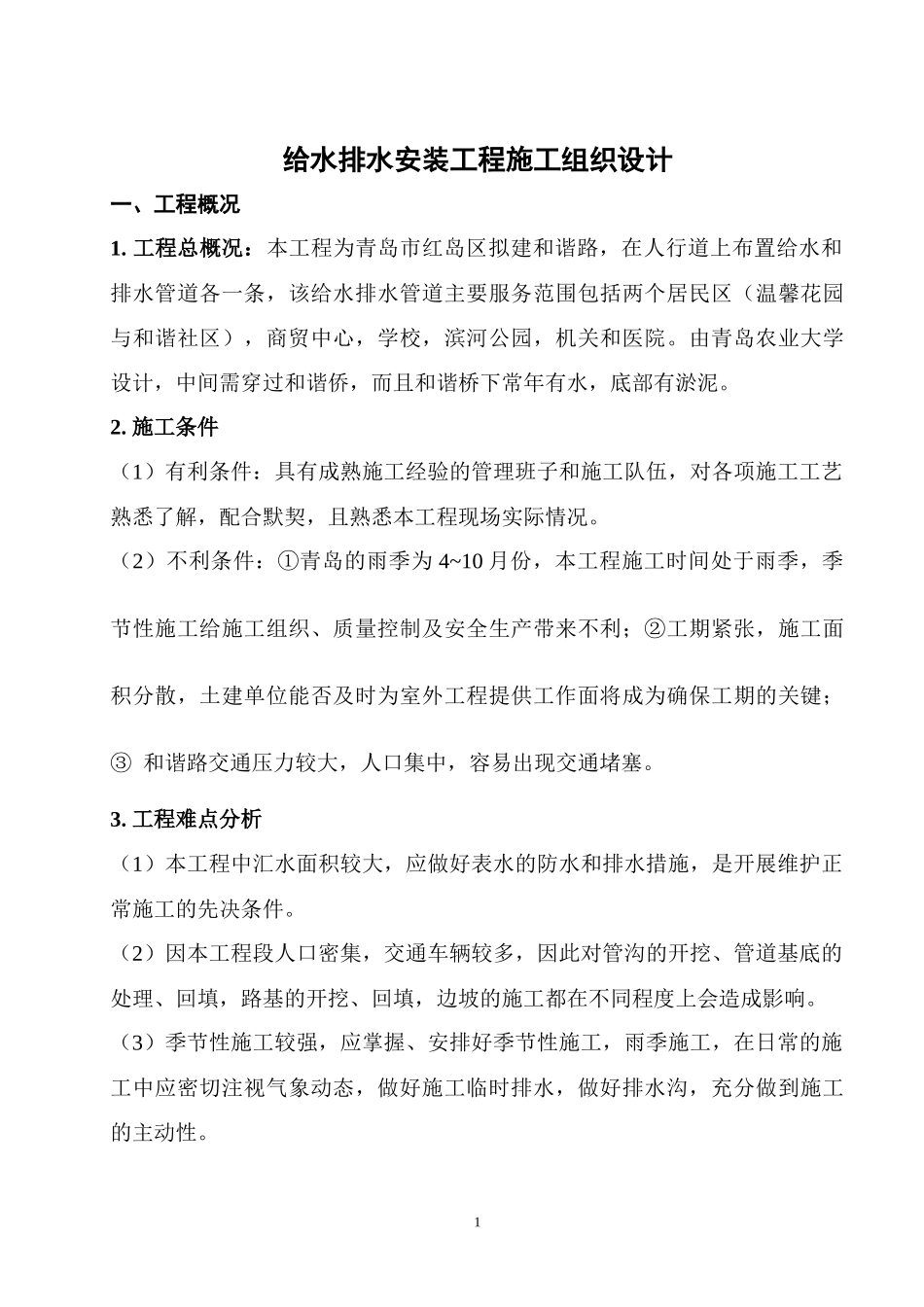

给水排水安装工程施工组织设计一、工程概况1
工程总概况:本工程为青岛市红岛区拟建和谐路,在人行道上布置给水和排水管道各一条,该给水排水管道主要服务范围包括两个居民区(温馨花园与和谐社区),商贸中心,学校,滨河公园,机关和医院
由青岛农业大学设计,中间需穿过和谐侨,而且和谐桥下常年有水,底部有淤泥
施工条件(1)有利条件:具有成熟施工经验的管理班子和施工队伍,对各项施工工艺熟悉了解,配合默契,且熟悉本工程现场实际情况
(2)不利条件:①青岛的雨季为4~10月份,本工程施工时间处于雨季,季节性施工给施工组织、质量控制及安全生产带来不利;②工期紧张,施工面积分散,土建单位能否及时为室外工程提供工作面将成为确保工期的关键;③和谐路交通压力较大,人口集中,容易出现交通堵塞
工程难点分析(1)本工程中汇水面积较大,应做好表水的防水和排水措施,是开展维护正常施工的先决条件
(2)因本工程段人口密集,交通车辆较多,因此对管沟的开挖、管道基底的处理、回填,路基的开挖、回填,边坡的施工都在不同程度上会造成影响
(3)季节性施工较强,应掌握、安排好季节性施工,雨季施工,在日常的施工中应密切注视气象动态,做好施工临时排水,做好排水沟,充分做到施工的主动性
1(4)为创造良好的施工条件,对于施工便道的修筑、维护至关重要
根据本工程的特(难)点,在后面的内容中提出针对性的解决措施
(5)该工程中有管道需横穿和谐侨,和谐桥下常年有水且底部有淤泥,这给施工带来了很大的困难
二、工期:计划工期为7月8日~9月7日,共60天
三、质量目标:确保质量等级“优良”,实现“过程精品”,将该工程建成让业主完全满意的精品工程
四、施工准备施工前做好准备工作是保证质量及保证工期的重要前提,为了使整个工程在施工过程中确保安全和确保质量,结合工程的特点,现制定以下措施:1

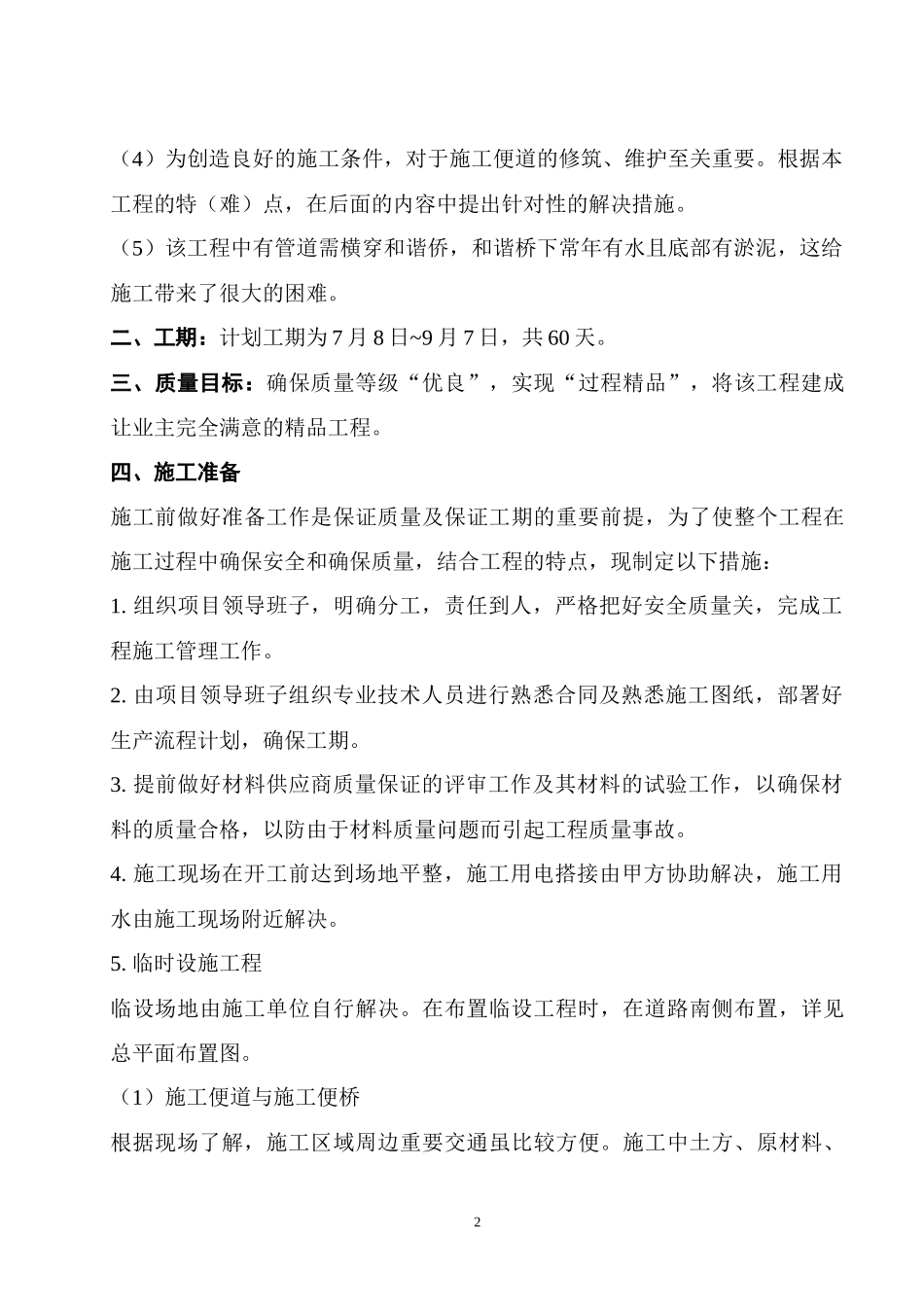

组织项目领导班子,明确分工,责任到人,严格把
