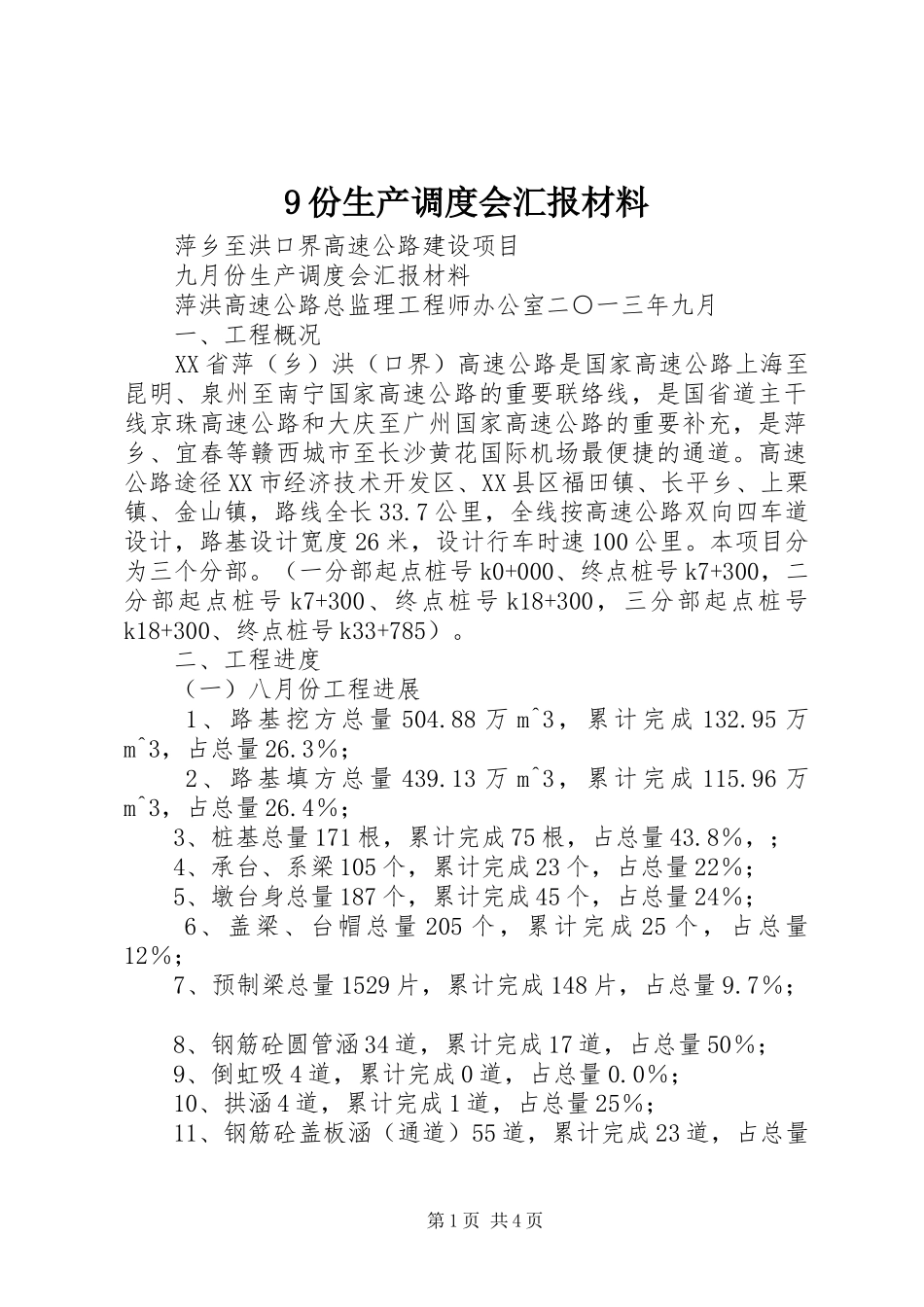

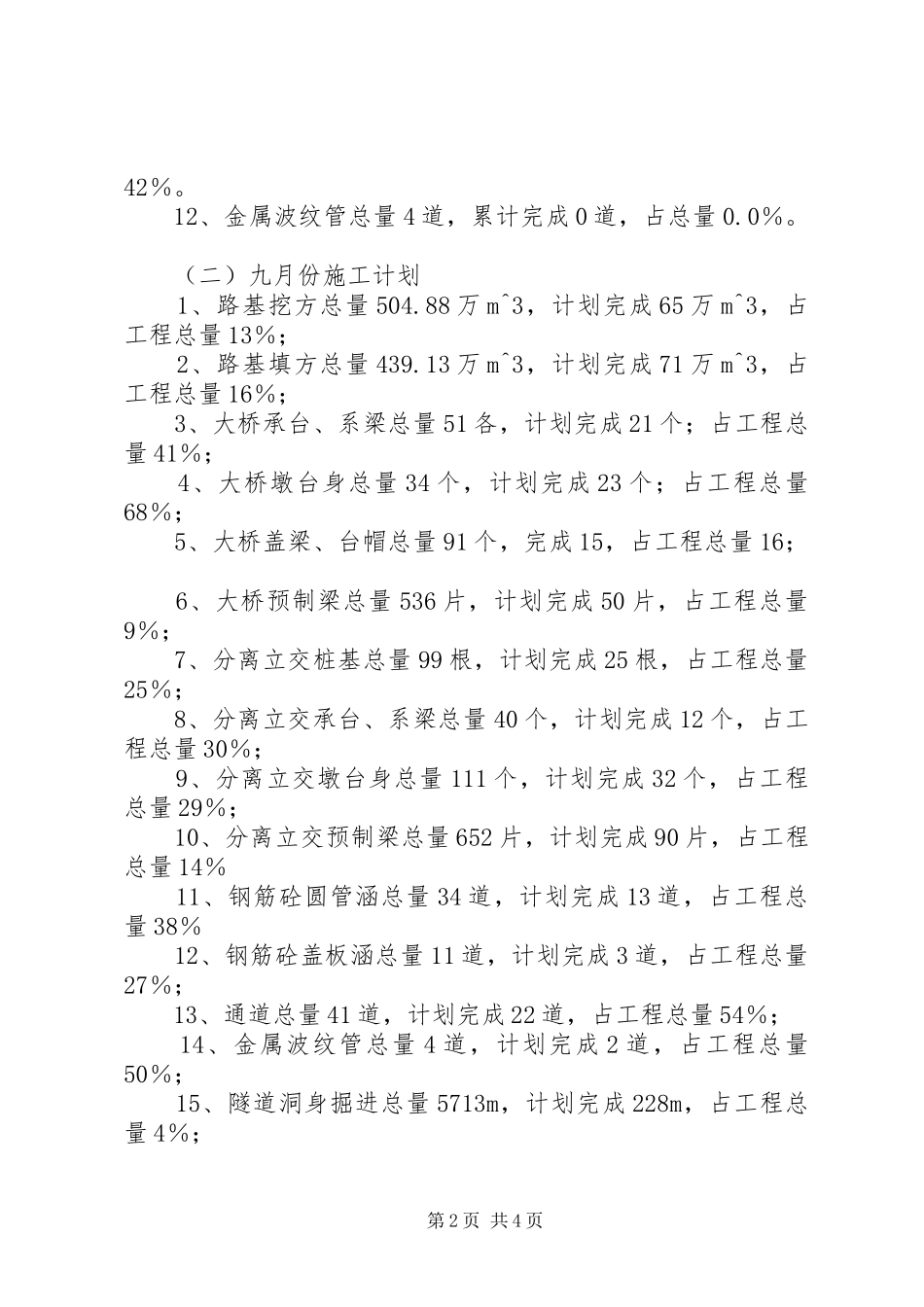

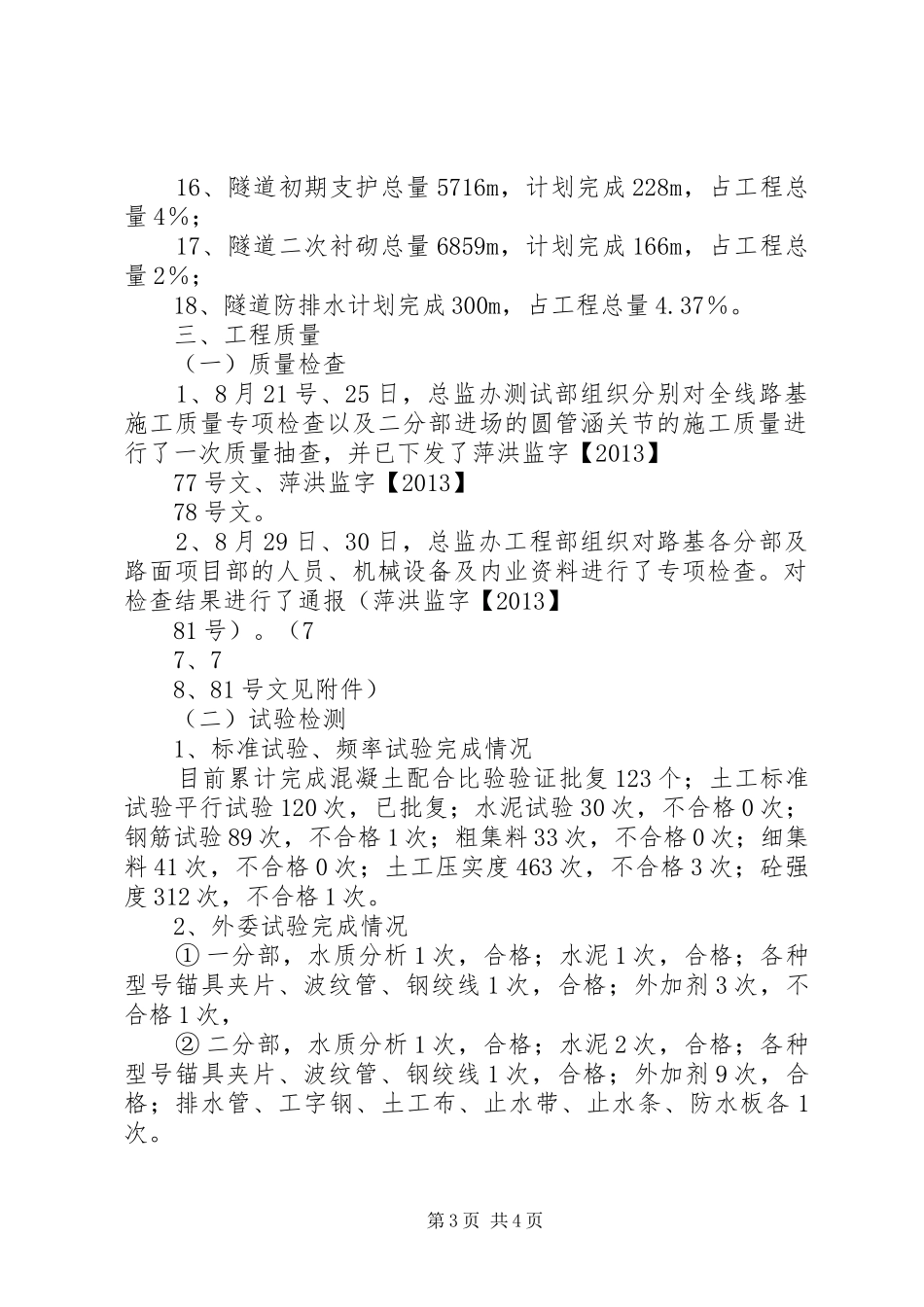

9份生产调度会汇报材料萍乡至洪口界高速公路建设项目九月份生产调度会汇报材料萍洪高速公路总监理工程师办公室二○一三年九月一、工程概况XX省萍(乡)洪(口界)高速公路是国家高速公路上海至昆明、泉州至南宁国家高速公路的重要联络线,是国省道主干线京珠高速公路和大庆至广州国家高速公路的重要补充,是萍乡、宜春等赣西城市至长沙黄花国际机场最便捷的通道。高速公路途径XX市经济技术开发区、XX县区福田镇、长平乡、上栗镇、金山镇,路线全长33.7公里,全线按高速公路双向四车道设计,路基设计宽度26米,设计行车时速100公里。本项目分为三个分部。(一分部起点桩号k0+000、终点桩号k7+300,二分部起点桩号k7+300、终点桩号k18+300,三分部起点桩号k18+300、终点桩号k33+785)。二、工程进度(一)八月份工程进展1、路基挖方总量504.88万m^3,累计完成132.95万m^3,占总量26.3%;2、路基填方总量439.13万m^3,累计完成115.96万m^3,占总量26.4%;3、桩基总量171根,累计完成75根,占总量43.8%,;4、承台、系梁105个,累计完成23个,占总量22%;5、墩台身总量187个,累计完成45个,占总量24%;6、盖梁、台帽总量205个,累计完成25个,占总量12%;7、预制梁总量1529片,累计完成148片,占总量9.7%;8、钢筋砼圆管涵34道,累计完成17道,占总量50%;9、倒虹吸4道,累计完成0道,占总量0.0%;10、拱涵4道,累计完成1道,占总量25%;11、钢筋砼盖板涵(通道)55道,累计完成23道,占总量第1页共4页42%。12、金属波纹管总量4道,累计完成0道,占总量0.0%。(二)九月份施工计划1、路基挖方总量504.88万m^3,计划完成65万m^3,占工程总量13%;2、路基填方总量439.13万m^3,计划完成71万m^3,占工程总量16%;3、大桥承台、系梁总量51各,计划完成21个;占工程总量41%;4、大桥墩台身总量34个,计划完成23个;占工程总量68%;5、大桥盖梁、台帽总量91个,完成15,占工程总量16;6、大桥预制梁总量536片,计划完成50片,占工程总量9%;7、分离立交桩基总量99根,计划完成25根,占工程总量25%;8、分离立交承台、系梁总量40个,计划完成12个,占工程总量30%;9、分离立交墩台身总量111个,计划完成32个,占工程总量29%;10、分离立交预制梁总量652片,计划完成90片,占工程总量14%11、钢筋砼圆管涵总量34道,计划完成13道,占工程总量38%12、钢筋砼盖板涵总量11道,计划完成3道,占工程总量27%;13、通道总量41道,计划完成22道,占工程总量54%;14、金属波纹管总量4道,计划完成2道,占工程总量50%;15、隧道洞身掘进总量5713m,计划完成228m,占工程总量4%;第2页共4页16、隧道初期支护总量5716m,计划完成228m,占工程总量4%;17、隧道二次衬砌总量6859m,计划完成166m,占工程总量2%;18、隧道防排水计划完成300m,占工程总量4.37%。三、工程质量(一)质量检查1、8月21号、25日,总监办测试部组织分别对全线路基施工质量专项检查以及二分部进场的圆管涵关节的施工质量进行了一次质量抽查,并已下发了萍洪监字【2013】77号文、萍洪监字【2013】78号文。2、8月29日、30日,总监办工程部组织对路基各分部及路面项目部的人员、机械设备及内业资料进行了专项检查。对检查结果进行了通报(萍洪监字【2013】81号)。(77、78、81号文见附件)(二)试验检测1、标准试验、频率试验完成情况目前累计完成混凝土配合比验验证批复123个;土工标准试验平行试验120次,已批复;水泥试验30次,不合格0次;钢筋试验89次,不合格1次;粗集料33次,不合格0次;细集料41次,不合格0次;土工压实度463次,不合格3次;砼强度312次,不合格1次。2、外委试验完成情况①一分部,水质分析1次,合格;水泥1次,合格;各种型号锚具夹片、波纹管、钢绞线1次,合格;外加剂3次,不合格1次,②二分部,水质分析1次,合格;水泥2次,合格;各种型号锚具夹片、波纹管、钢绞线1次,合格;外加剂9次,合格;排水管、工字钢、土工布、止水带、止水条、防水板各1次。第3页共4页③三分部,水质分析1次,合格;水泥2次,合格;各种型号锚具夹片、波纹管、钢绞线1次,合格;外加剂6次,合格;...
