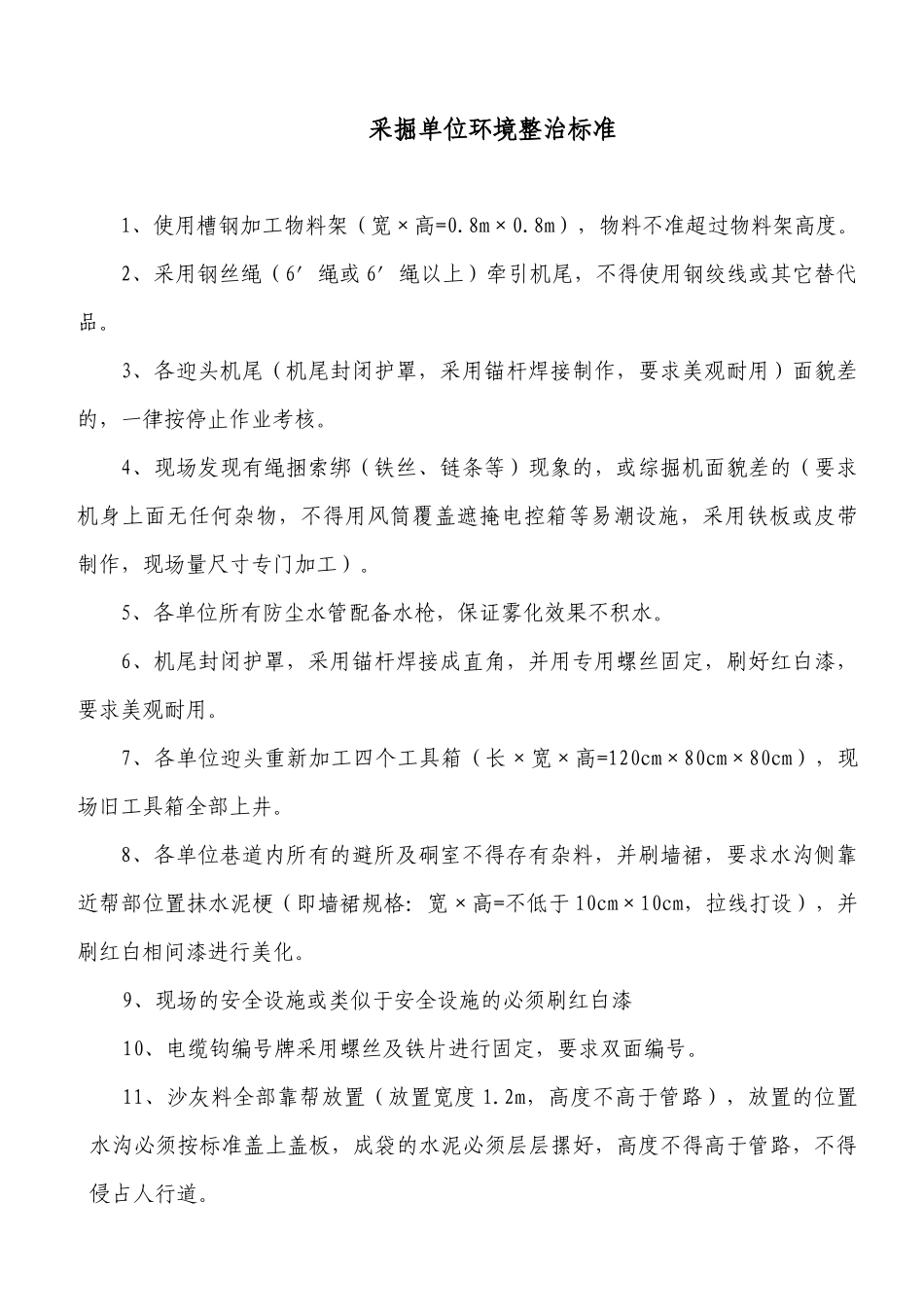

采掘单位环境整治标准1、使用槽钢加工物料架(宽×高=0.8m×0.8m),物料不准超过物料架高度。2、采用钢丝绳(6′绳或6′绳以上)牵引机尾,不得使用钢绞线或其它替代品。3、各迎头机尾(机尾封闭护罩,采用锚杆焊接制作,要求美观耐用)面貌差的,一律按停止作业考核。4、现场发现有绳捆索绑(铁丝、链条等)现象的,或综掘机面貌差的(要求机身上面无任何杂物,不得用风筒覆盖遮掩电控箱等易潮设施,采用铁板或皮带制作,现场量尺寸专门加工)。5、各单位所有防尘水管配备水枪,保证雾化效果不积水。6、机尾封闭护罩,采用锚杆焊接成直角,并用专用螺丝固定,刷好红白漆,要求美观耐用。7、各单位迎头重新加工四个工具箱(长×宽×高=120cm×80cm×80cm),现场旧工具箱全部上井。8、各单位巷道内所有的避所及硐室不得存有杂料,并刷墙裙,要求水沟侧靠近帮部位置抹水泥梗(即墙裙规格:宽×高=不低于10cm×10cm,拉线打设),并刷红白相间漆进行美化。9、现场的安全设施或类似于安全设施的必须刷红白漆10、电缆钩编号牌采用螺丝及铁片进行固定,要求双面编号。11、沙灰料全部靠帮放置(放置宽度1.2m,高度不高于管路),放置的位置水沟必须按标准盖上盖板,成袋的水泥必须层层摞好,高度不得高于管路,不得侵占人行道。12、巷道沿途内不得有任何物料设施,全部集中到料场管理,各岗位地点建立工具专用架(扫帚、铁锨等工具必须上架),形成“不在手中拿,就在架上挂”的理念。13、加工标语牌板做成灯箱的形式(黄底红字白边)进行美化(联系技术部),标语内容为“新巨龙××工区欢迎您;您的检查指导,我的进步阶梯”。14、皮带工区的皮带在正常情况下(检修除外)打点不开的,工区必须汇报调度室,一次处罚皮带工区1000元。15、现场发现漏风漏水现象的,一处罚区队负责人100元。16、考虑将排水泵、电泵、水箱等排水设备移至非人行道侧,保证人行道畅通,底板抹底或顺底时有意造成5‰下坡,保证防尘水全部流向非人行道侧。17、巷道内所有管路(包括过路管子、设备上的软管等)必须做到横平竖直,走直角。18、正常掘进的巷道,牛鼻子必须支设盒子板,用水泥抹起来,高度控制在起拱线高度,保证抹完后有角有楞,并且抹出光度来保证光滑,然后再在距牛鼻子两侧各1.0m范围内进行抹墙、抹底,并且在抹墙、抹底处进行刷红白相间漆(红白漆宽度5cm)。19、巷道锚索托盘改为锚索托梁(托梁采用12#工字钢制作,长度比锚杆排距大于0.3m,中间钻孔,顺向托钢带布置),要求托梁成排成行一条线。20、井下二次支护搭设的工作平台,一律采用建筑用的轻型组装平台,8月10日完成。21、皮带机开关台及溜子开关台必须离开其电机减速箱位置,严禁正对,保证其安全有效间隙,8月10日完成。22、凡是竣工的巷道,在撤除时,必须将巷道清理干净,一点杂物不留(包括吊挂的铁丝等)。23、工作面上下出口以南20m范围内必须保持清洁卫生,并且保持畅通。24、超前架以外10m范围内管线按标准整治吊挂,8月10日完成。25、考虑用于调整架直的线绳采用细油丝绳及倒正丝进行拉线调直。26、考虑煤机负荷电缆将风筒包裹改为螺旋橡套保护。27、现场把工作脏、乱、差的难点变成工作亮点。28、各单位加工制作巷道标志牌板(指路标),具体规格由技术部制定。29、人行道侧不得有任何杂料设施(综掘机后临时料场除外)。30、加工1.25m的锚索钎子,便于打设顶板锚杆。31、新开门巷道门口两侧各10m范围内底板进行硬化,按标准进行抹墙裙,风水管进行刷漆编号,真正做到与邻近巷道有区别,有亮点,不得有临时观念。32、设备面貌必须做到清洁卫生,特别是机头、机尾、溜头、溜尾、综掘机机身等设备,不得出现绳捆索绑现象,机身上部不得存有任何物料,不得用风筒布遮掩覆盖。33、采用锚索线及槽钢吊挂风机,钢绞线要求外露长度200mm,并且刷红白漆,吊挂牌板用的钢筋或钢绞线必须拉直,不得出现垂度。34、现场的沙灰料必须靠帮放置,不得侵占人行道,料场内锚索线必须悬挂水平,长物料(钢带、管子等)下方可放置3-4个物料架,保证物料架间距均匀。35、新开门现场必须按标准进行准备,不得有临时观念,开门前必须按标准由调...
