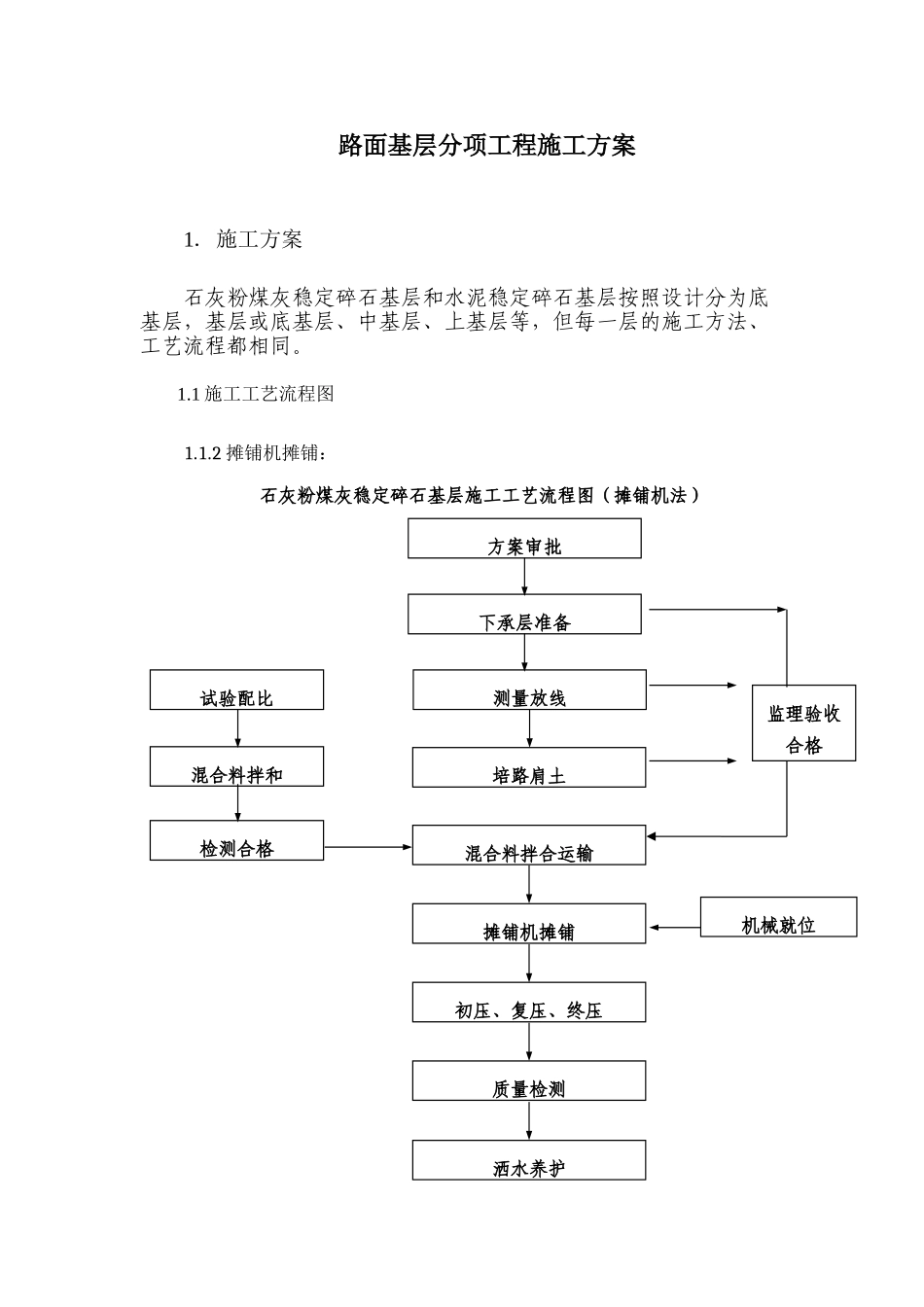

路面基层分项工程施工方案1.施工方案石灰粉煤灰稳定碎石基层和水泥稳定碎石基层按照设计分为底基层,基层或底基层、中基层、上基层等,但每一层的施工方法、工艺流程都相同
1施工工艺流程图1

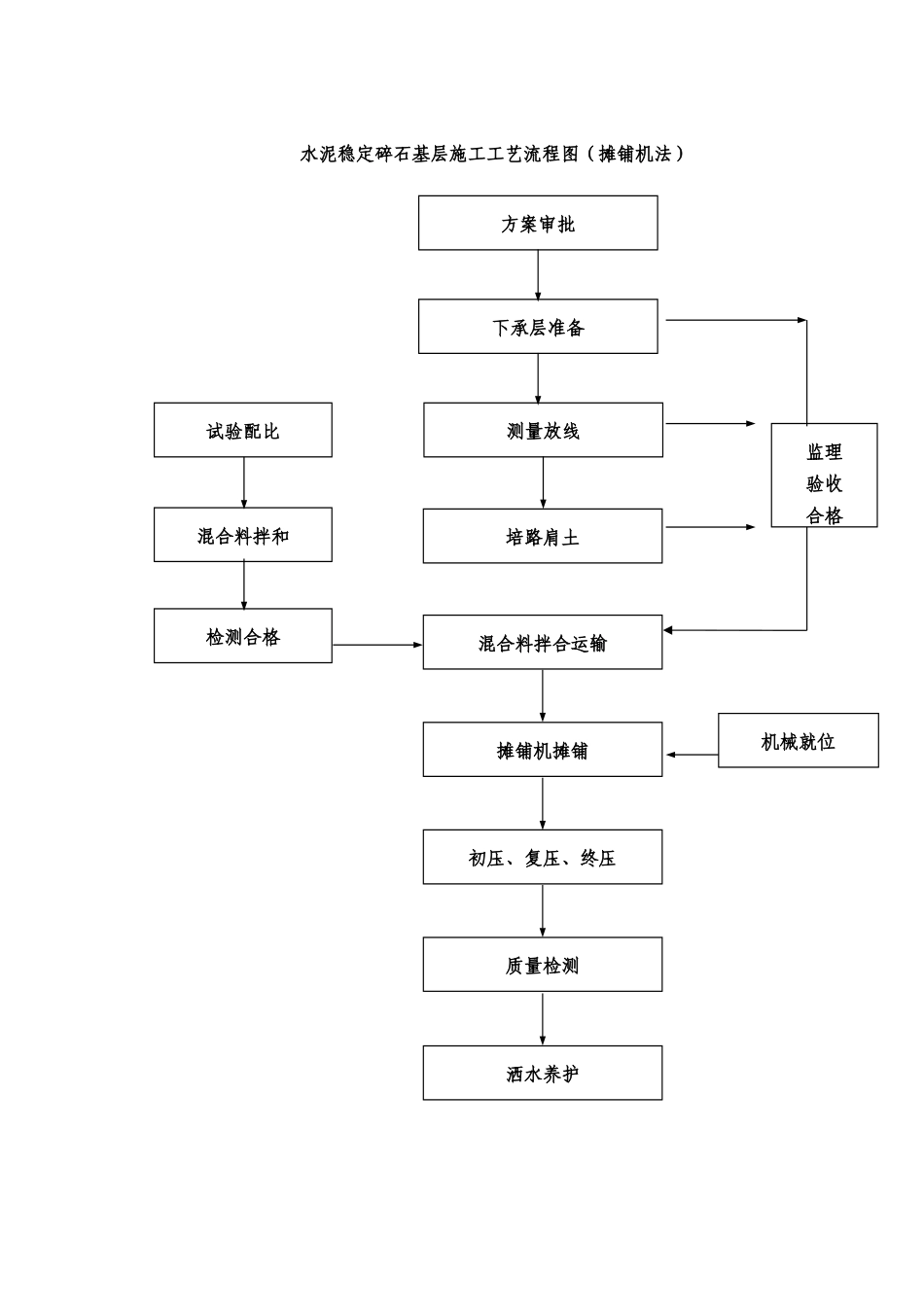

2摊铺机摊铺:培路肩土混合料拌合运输摊铺机摊铺初压、复压、终压质量检测洒水养护监理验收合格试验配比混合料拌和检测合格机械就位测量放线石灰粉煤灰稳定碎石基层施工工艺流程图(摊铺机法)下承层准备方案审批培路肩土混合料拌合运输摊铺机摊铺初压、复压、终压质量检测洒水养护监理验收合格试验配比混合料拌和检测合格机械就位测量放线水泥稳定碎石基层施工工艺流程图(摊铺机法)下承层准备方案审批1
2重点和难点1
1试验段施工是本道工序重点(1)、确定碾压机具设备的类型与最佳组合方式(2)、确定碾压遍数及碾压速度(3)、确定材料的松铺厚度(4)、确定材料碾压时最佳的含水量(5)、检验混合料的配合比试验时记录设备的类型、最佳组合方式、碾压遍数及碾压速度、顺序、每层材料的松铺厚度、材料的含水量、含灰量、无侧限抗压强度等
并根据试验数据制定下一步的施工措施,将试验结果报告监理工程师,批准试验所确定的施工方法
从而指导路面基层大面积施工
2摊铺机摊铺厚度及摊铺速度的控制时重点使用摊铺机法施工重点控制摊铺厚度和摊铺速度,只有稳定的速度才能保证摊铺的稳定性,从而保证摊铺厚度和平整度
难点也是很难保证施工段材料的均匀性
须减慢摊铺速度
3施工方法1
1摊铺机法施工1
1下承层准备下承层已施工完毕并交验合格,表面应平整、坚实,清扫后,适量洒水,保持湿润
2测量放线恢复中线,沿道路两侧及中央隔离带两侧放出基层边线位置
建立摊铺机基准线:采用铝梁导轨
沿道路两侧及中线位置用水准仪按道路设计纵坡及横坡测设各测点高程,每隔5米测一点(放铝梁底托位置),记录下测点高程与设计高程之差,用试验段确
