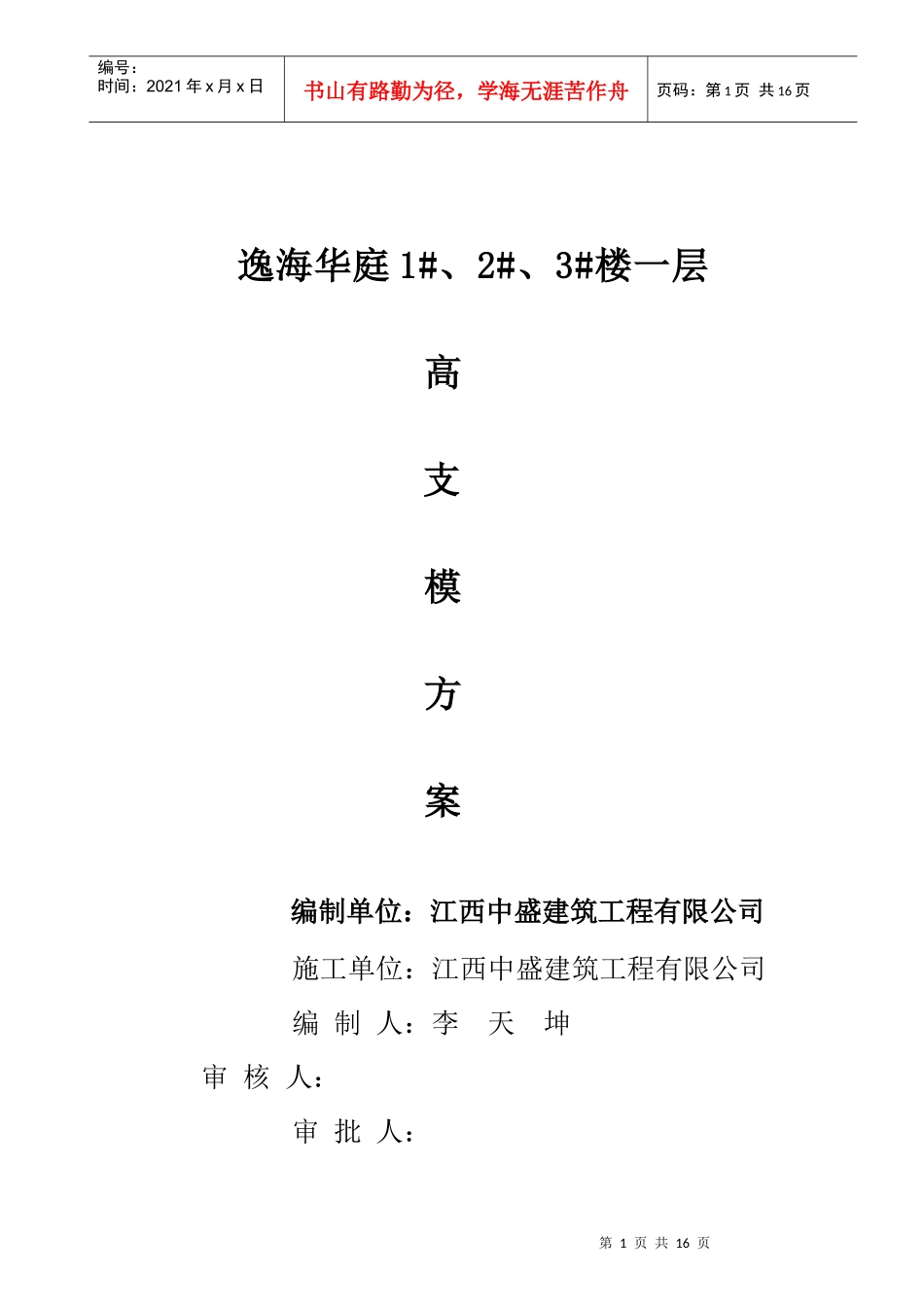

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页逸海华庭1#、2#、3#楼一层高支模方案编制单位:江西中盛建筑工程有限公司施工单位:江西中盛建筑工程有限公司编制人:李天坤审核人:审批人:第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页日期:2011年月日10月26日一、编制依据;1、本工程设计施工图纸及设计变更、图纸会审记录、设计交底等设计文件;2、本工程的施工组织设计;3、我公司类似施工经验;4、国家及现行的有关规范、规定及标准相关技术规范。(1)混凝土结构工程施工质量验收规范(GB50204-2002)(2)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)(3)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)(4)《建筑结构荷载规范》(GB50009-2001)(2006版)(5)《建筑施工安全检查标准》(JGJ59-99)(6)《建筑施工高处作业安全技术规范》(JGJ80-91)(7)《建筑施工模板安全技术规范》(JGJ162-2008)(8)《建筑施工手册》(第四版)二、工程概况本工程由海南搏海投资有限公司开发建设,海南泓景建筑设计有限公司设计。安微国汉建筑工程监理咨询有限公司监理。承建单位由江西中盛建筑工程有限公司总承包。建设地点位于澄迈县金江镇文化北路中国移动通讯公司办公楼对面,与半山花苑相邻。工程总建筑面积:15000平方米。该工程地上部分由3栋8层楼组成、地下部分2#楼1至2轴线设有架空层。本工程一层商铺层高超过6.0m(现阶段实际层高6.70m)。根据层高及上部梁、板布置,选用最高架体及最大跨度施工方案搭设、梁板截面最大的楼高支撑体系作为验算,按照超过6.70m高层搭设方案进行施工。一层铺面结构高支模区域基本情况:本区域高支模范围为1#、3#楼1至15轴线A—D轴,2#楼1\1至8轴线A-D轴。面积约为15000㎡,支模架最底从地下负0.70第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页m起支起到首层楼面,最大高度达到6.70m,梁最大截面250×700mm,250×600mm;最大净跨度9.125米;次梁截面大都为250×600mm;250×500mm,楼板厚度均为110mm,板格跨度最大是9000×7800mm。高支模体系采用Φ48×3.0钢管满堂架支模,架体基础在己夯实的土层上垫80*80方木。并尽量利用承台基础作为主要支撑点。该层框架柱、梁、板混凝土强度等级均采用C30砼;。采用商品砼泵送进行施工(框架柱使用塔机分段浇筑)。三、支模方案选择根椐《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质[2009]87号)第5.3条定义高大模板工程:水平砼构件模板支撑系统高度超过7.0m,或跨度超过9m,施工总荷载大于10KN/m2,或集中荷载大于15KN/m的模板支撑系统。按上述条款计算,本楼面梁板搭设高度均接近于7m,楼面支撑架全部按高大模板工程进行计算及设置构造要求,所以单独编制专项施工方案,组织专家对专项方案进行论证后上报有关主管部门审查备案。根据工程特点和项目材料供应等情况考虑,本工程采用支模方案选择为:梁侧、梁底板、楼板底板均采用18mm厚胶合板(915×1830mm);梁及板的次龙骨均采用截面宽×高为80×80mm长2000mm杉木枋子;加固及支承采用扣件式Φ48×3.0mm钢管,加固采用Φ12对拉螺栓及蝴蝶卡拉结。柱、梁板支撑搭设完毕后经验收合格后,先浇捣框架柱砼,然后再绑扎梁板钢筋,柱入梁或板的钢筋与梁板连接采用焊接连接,支模架与浇好并有足够强度的柱及相邻原已做好的主体结构拉结牢固。经有关部门钢筋和架体验收合格后方可浇捣梁板砼。浇捣按对称施工由两端向中间推进,由标高低的地方向标高高的地方推进。(一)楼板第首层楼面楼板厚度为110mm,层高6米(6.8米)。楼板次龙骨采用80×80mm木枋,间距300mm,主龙骨为双木方,间距1000mm,立杆间距双向≤1000mm,立杆步距1.5米,底部200mm高处设双向扫地杆,立柱置于200mm宽50厚通长设置的硬底层高支模加固节点示意图柱第4页共16页第3页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共16页杂木垫板上。立杆顶部采用双扣件...
