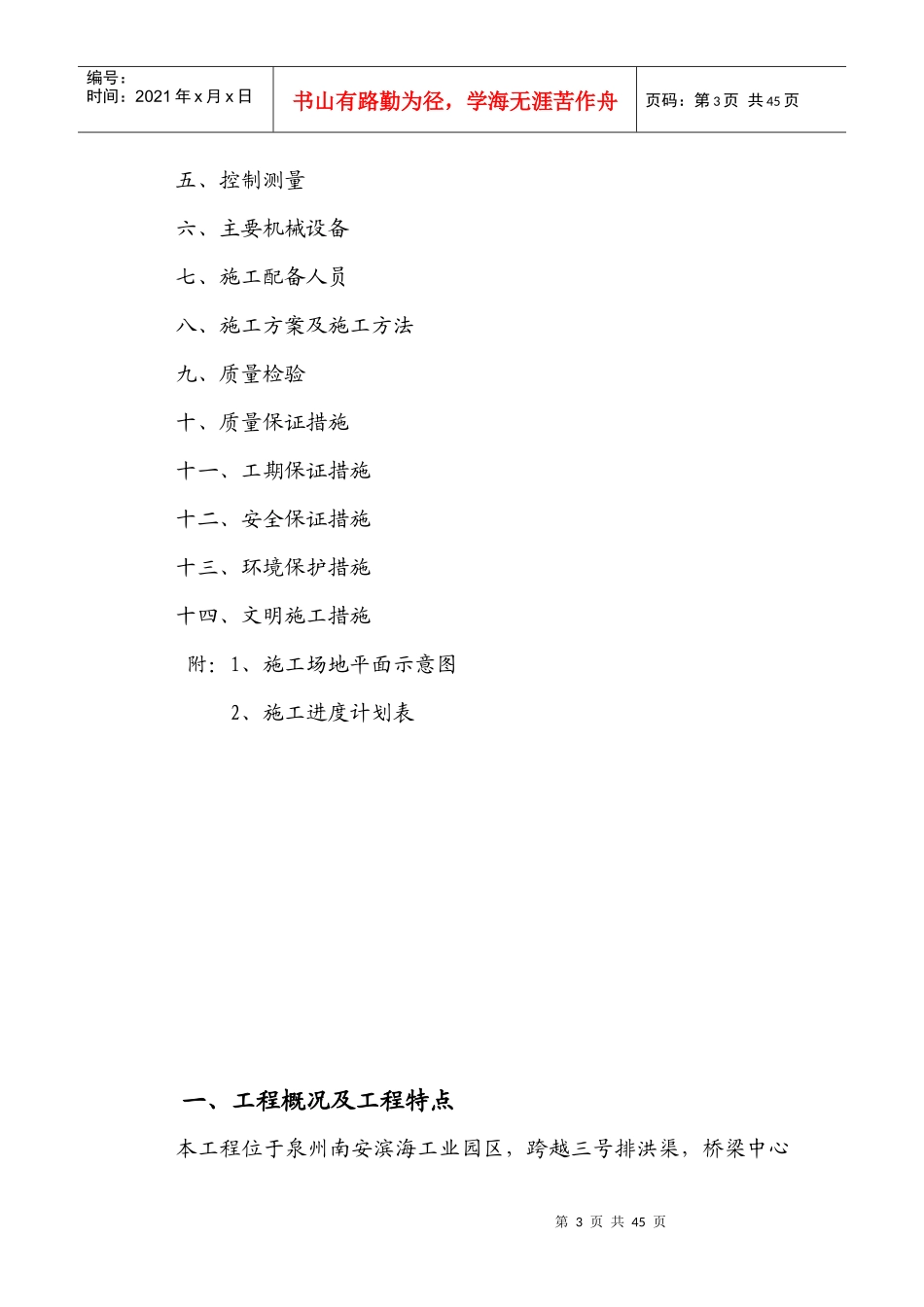

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页福建南安市滨海工业园区莲花桥桥梁工程施工组织设计施工单位:日期:年月日审批表第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页工程名称:福建南安市滨海工业园区莲花桥桥梁工程施工单位:编制人:编制日期:审核人:审核日期:审批人(企业技术负责人):审批日期:目录一、工程概况及工程特点二、施工工期三、施工准备四、材料准备第3页共45页第2页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共45页五、控制测量六、主要机械设备七、施工配备人员八、施工方案及施工方法九、质量检验十、质量保证措施十一、工期保证措施十二、安全保证措施十三、环境保护措施十四、文明施工措施附:1、施工场地平面示意图2、施工进度计划表一、工程概况及工程特点本工程位于泉州南安滨海工业园区,跨越三号排洪渠,桥梁中心第4页共45页第3页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共45页设计桩号K0+049
4,结构形式采用2*20m预制空心板,全长40
7米,桥面总宽度为16m,桥面布置:2m(人行道含栏杆)+12m(车行道)+2m(人行道含栏杆),桥梁与排洪渠正交布置,工程范围下部结构为钻孔灌注桩基础、台帽;上部结构为20m后张预应力混凝土空心板梁,横桥向由12片空心板梁组成;桥面系及其附属工程
预期工期为106天(日历天),质量目标为合格
该桥位施工现场土地已征用完毕,施工用水、用电将根据施工要求进行现场调节
现场交通及施工条件较为方便,施工区域有线、无线通讯畅通,通讯方便
二、施工工期计划开工日期:2015年7月1日计划完工日期:2015年10月15日总工期:106天三、施工准备1)场地清理:完
