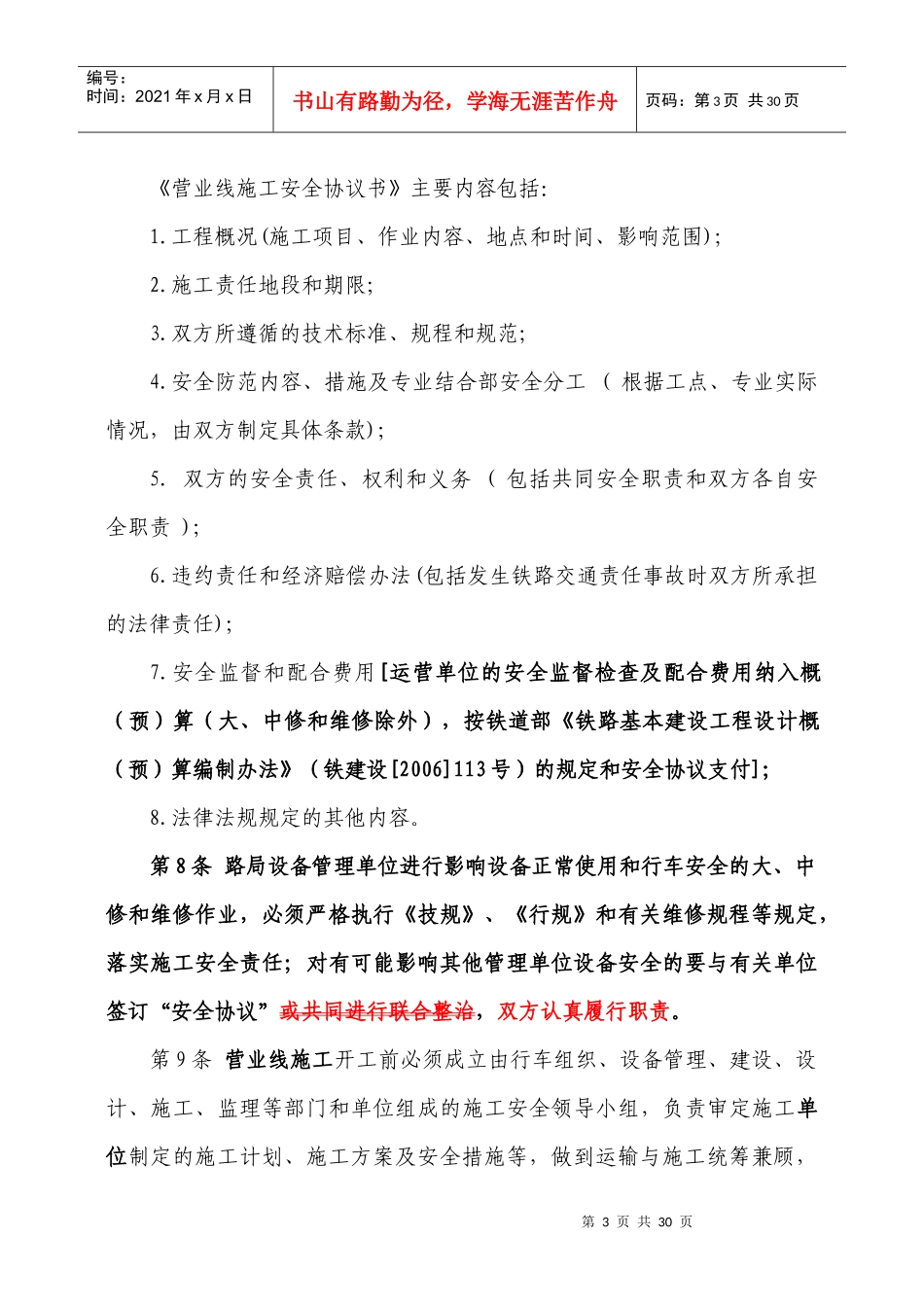

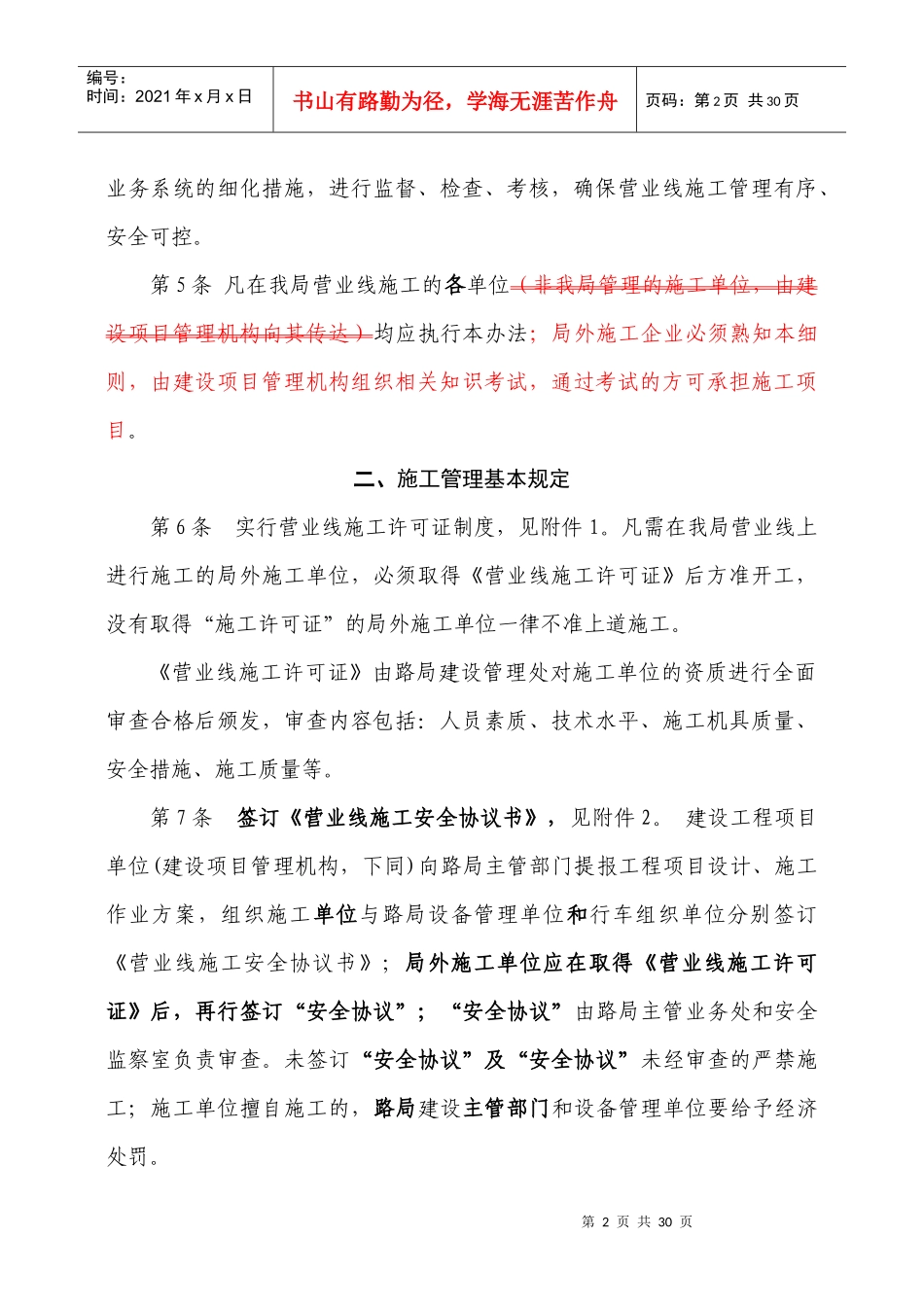

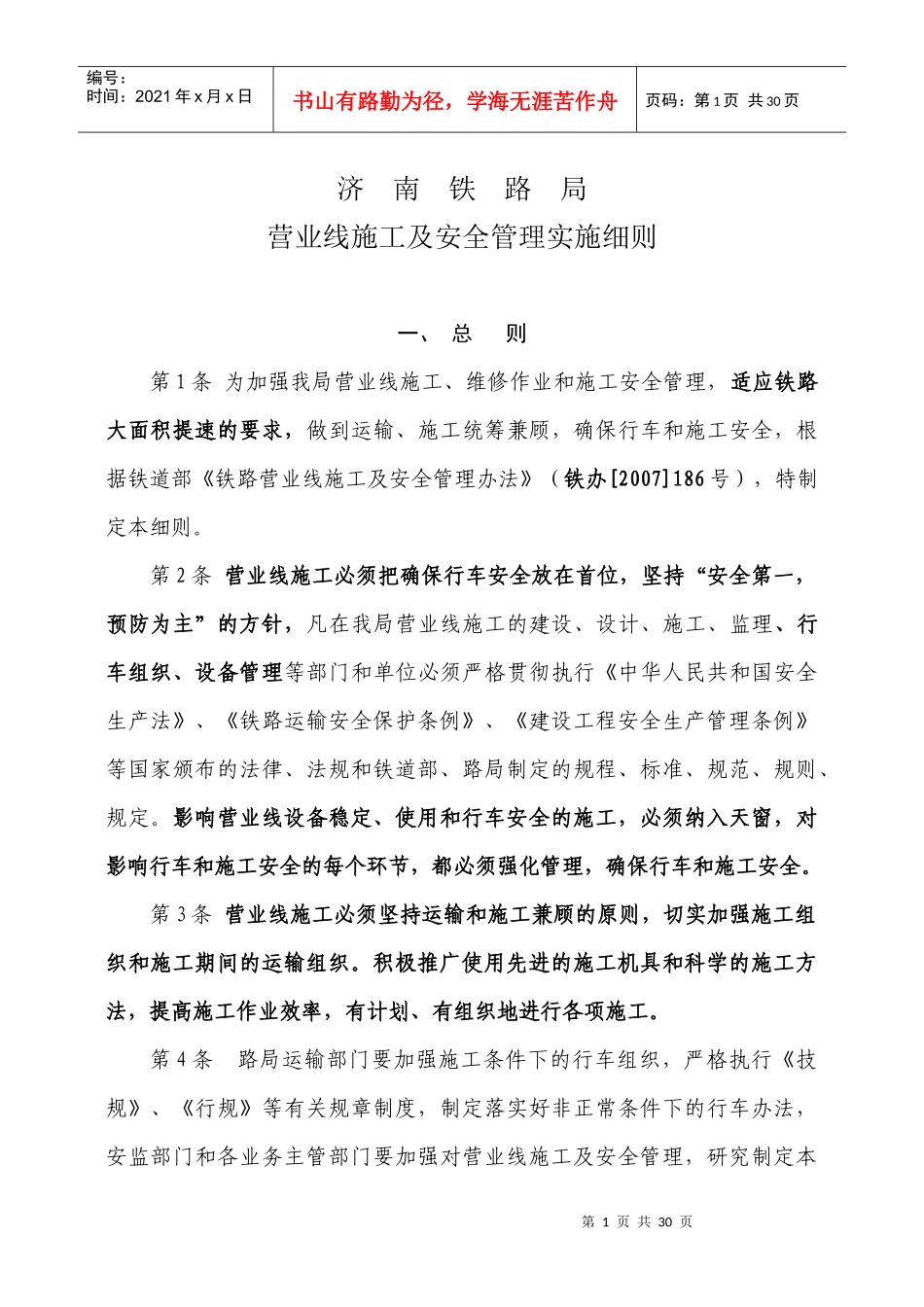

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页济南铁路局营业线施工及安全管理实施细则一、总则第1条为加强我局营业线施工、维修作业和施工安全管理,适应铁路大面积提速的要求,做到运输、施工统筹兼顾,确保行车和施工安全,根据铁道部《铁路营业线施工及安全管理办法》(铁办[2007]186号),特制定本细则。第2条营业线施工必须把确保行车安全放在首位,坚持“安全第一,预防为主”的方针,凡在我局营业线施工的建设、设计、施工、监理、行车组织、设备管理等部门和单位必须严格贯彻执行《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》等国家颁布的法律、法规和铁道部、路局制定的规程、标准、规范、规则、规定。影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。第3条营业线施工必须坚持运输和施工兼顾的原则,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,有计划、有组织地进行各项施工。第4条路局运输部门要加强施工条件下的行车组织,严格执行《技规》、《行规》等有关规章制度,制定落实好非正常条件下的行车办法,安监部门和各业务主管部门要加强对营业线施工及安全管理,研究制定本第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页业务系统的细化措施,进行监督、检查、考核,确保营业线施工管理有序、安全可控。第5条凡在我局营业线施工的各单位(非我局管理的施工单位,由建设项目管理机构向其传达)均应执行本办法;局外施工企业必须熟知本细则,由建设项目管理机构组织相关知识考试,通过考试的方可承担施工项目。二、施工管理基本规定第6条实行营业线施工许可证制度,见附件1。凡需在我局营业线上进行施工的局外施工单位,必须取得《营业线施工许可证》后方准开工,没有取得“施工许可证”的局外施工单位一律不准上道施工。《营业线施工许可证》由路局建设管理处对施工单位的资质进行全面审查合格后颁发,审查内容包括:人员素质、技术水平、施工机具质量、安全措施、施工质量等。第7条签订《营业线施工安全协议书》,见附件2。建设工程项目单位(建设项目管理机构,下同)向路局主管部门提报工程项目设计、施工作业方案,组织施工单位与路局设备管理单位和行车组织单位分别签订《营业线施工安全协议书》;局外施工单位应在取得《营业线施工许可证》后,再行签订“安全协议”;“安全协议”由路局主管业务处和安全监察室负责审查。未签订“安全协议”及“安全协议”未经审查的严禁施工;施工单位擅自施工的,路局建设主管部门和设备管理单位要给予经济处罚。第3页共30页第2页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共30页《营业线施工安全协议书》主要内容包括:1.工程概况(施工项目、作业内容、地点和时间、影响范围);2.施工责任地段和期限;3.双方所遵循的技术标准、规程和规范;4.安全防范内容、措施及专业结合部安全分工(根据工点、专业实际情况,由双方制定具体条款);5.双方的安全责任、权利和义务(包括共同安全职责和双方各自安全职责);6.违约责任和经济赔偿办法(包括发生铁路交通责任事故时双方所承担的法律责任);7.安全监督和配合费用[运营单位的安全监督检查及配合费用纳入概(预)算(大、中修和维修除外),按铁道部《铁路基本建设工程设计概(预)算编制办法》(铁建设[2006]113号)的规定和安全协议支付];8.法律法规规定的其他内容。第8条路局设备管理单位进行影响设备正常使用和行车安全的大、中修和维修作业,必须严格执行《技规》、《行规》和有关维修规程等规定,落实施工安全责任;对有可能影响其他管理单位设备安全的要与有关单位签订“安全协议”或共同进行联合整治,双方认真履行职责。第9条营业线施工开工前必须成立由行车组织、设备管理、建设、设计、施工、监理等部门和单位组成的施工安全领导小组,负责审定施工单位制定...
