灯塔村统规统建基坑开挖工程专项施工方案成都迪生建工集团有限责任公司灯塔村统规统建项目部二○○九年三月1、编制依据●彭州市桂花镇灯塔村统规统建项目工程施工合同及相关协议;●彭州市桂花镇灯塔村统规统建项目工程施工图纸●彭州市桂花镇灯塔村统规统建项目工程岩土工程勘察报告●建筑工程施工手册●施工现场实际情况及业主的有关要求

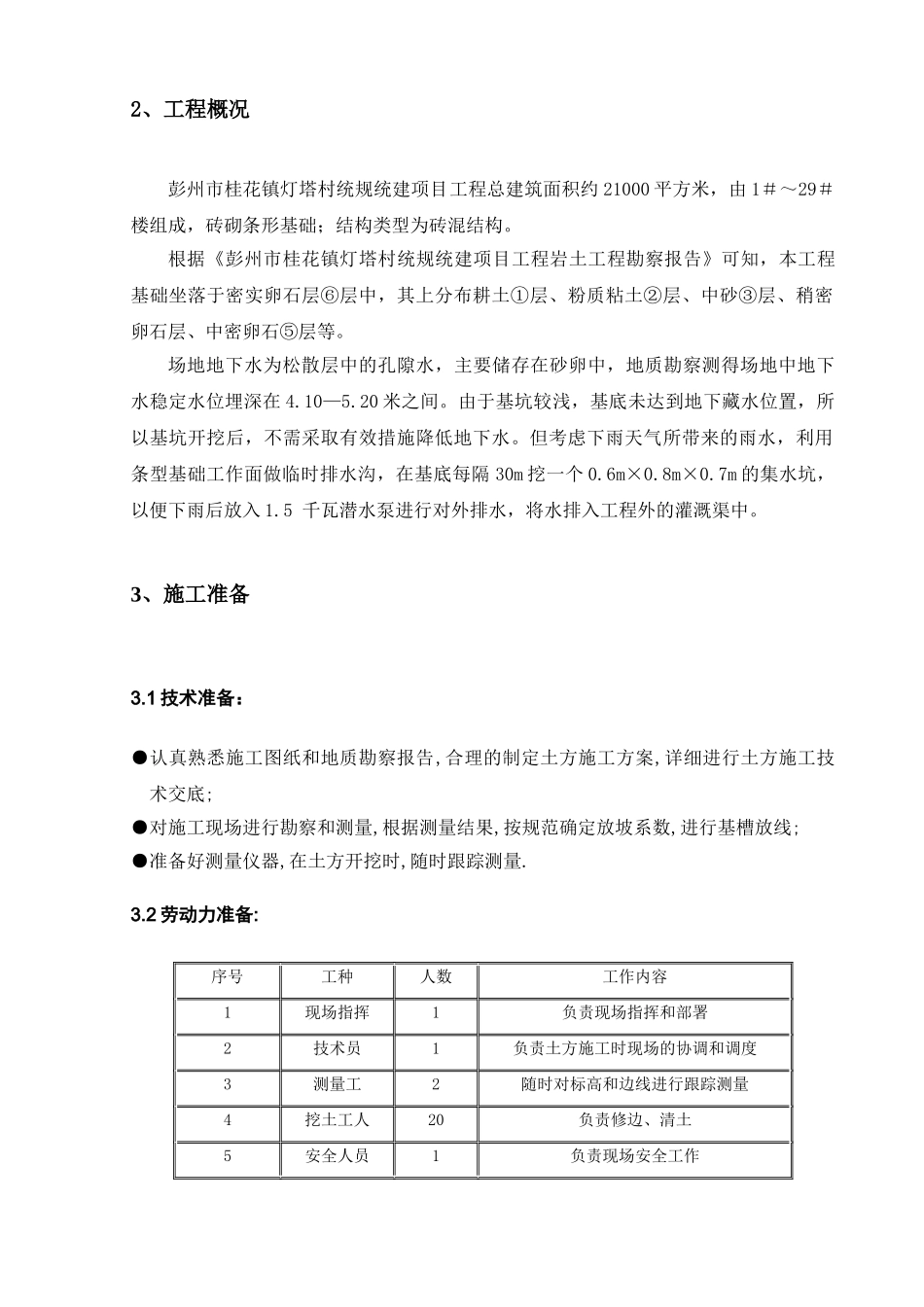

2、工程概况彭州市桂花镇灯塔村统规统建项目工程总建筑面积约21000平方米,由1#~29#楼组成,砖砌条形基础;结构类型为砖混结构
根据《彭州市桂花镇灯塔村统规统建项目工程岩土工程勘察报告》可知,本工程基础坐落于密实卵石层⑥层中,其上分布耕土①层、粉质粘土②层、中砂③层、稍密卵石层、中密卵石⑤层等
场地地下水为松散层中的孔隙水,主要储存在砂卵中,地质勘察测得场地中地下水稳定水位埋深在4
由于基坑较浅,基底未达到地下藏水位置,所以基坑开挖后,不需采取有效措施降低地下水
但考虑下雨天气所带来的雨水,利用条型基础工作面做临时排水沟,在基底每隔30m挖一个0
7m的集水坑,以便下雨后放入1
5千瓦潜水泵进行对外排水,将水排入工程外的灌溉渠中
3、施工准备3
1技术准备:●认真熟悉施工图纸和地质勘察报告,合理的制定土方施工方案,详细进行土方施工技术交底;●对施工现场进行勘察和测量,根据测量结果,按规范确定放坡系数,进行基槽放线;●准备好测量仪器,在土方开挖时,随时跟踪测量
2劳动力准备:序号工种人数工作内容1现场指挥1负责现场指挥和部署2技术员1负责土方施工时现场的协调和调度3测量工2随时对标高和边线进行跟踪测量4挖土工人20负责修边、清土5安全人员1负责现场安全工作3

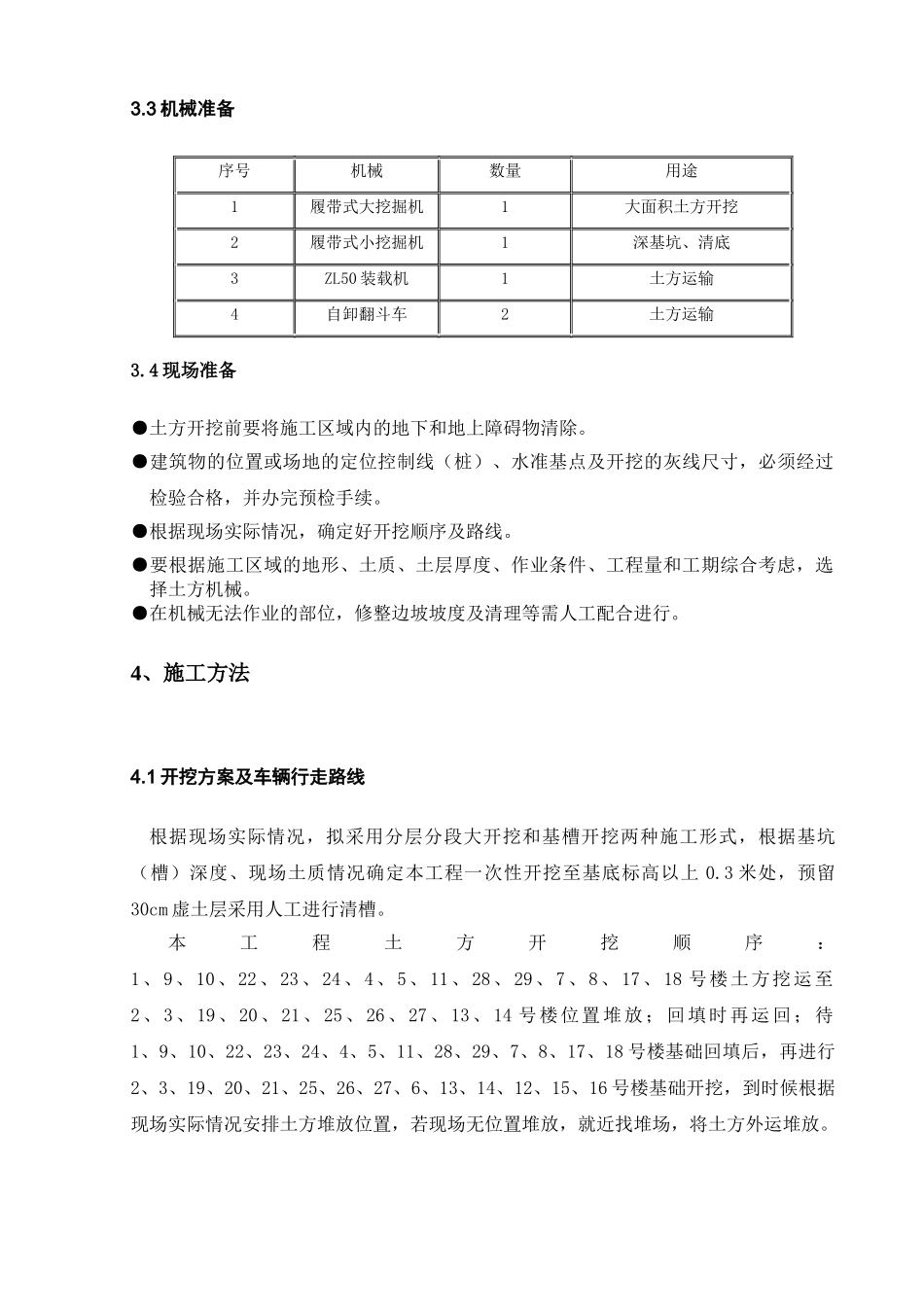

3机械准备序号机械数量用途1履带式大挖掘机1大面积土方开挖2履带式小挖掘机1深基坑、清底3ZL50装载机1土方运输4自卸翻斗车2土方运输3
4现场准备●土方开
