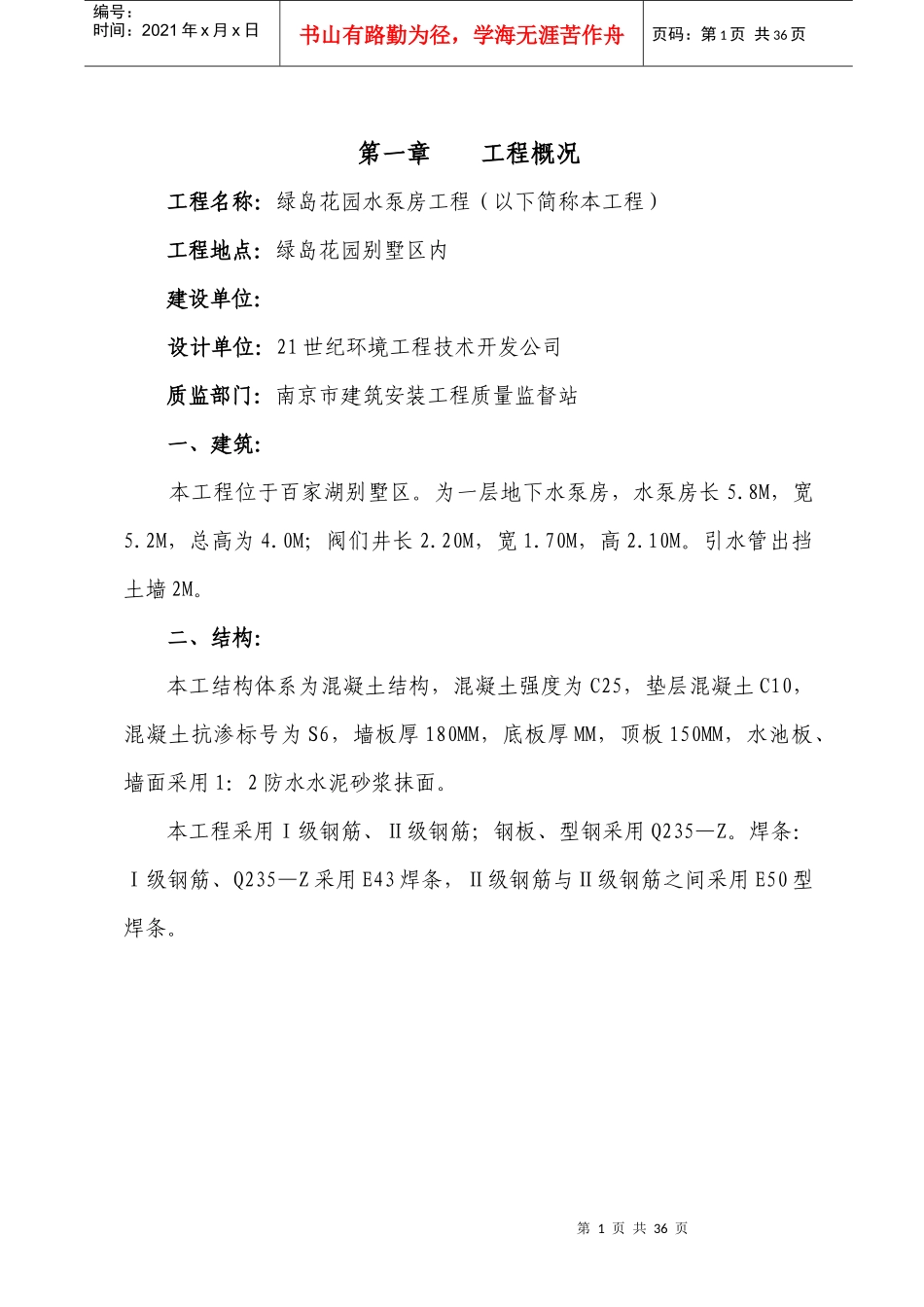

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页第一章工程概况工程名称:绿岛花园水泵房工程(以下简称本工程)工程地点:绿岛花园别墅区内建设单位:设计单位:21世纪环境工程技术开发公司质监部门:南京市建筑安装工程质量监督站一、建筑:本工程位于百家湖别墅区
为一层地下水泵房,水泵房长5
2M,总高为4
0M;阀们井长2
20M,宽1
70M,高2
引水管出挡土墙2M
二、结构:本工结构体系为混凝土结构,混凝土强度为C25,垫层混凝土C10,混凝土抗渗标号为S6,墙板厚180MM,底板厚MM,顶板150MM,水池板、墙面采用1:2防水水泥砂浆抹面
本工程采用Ⅰ级钢筋、Ⅱ级钢筋;钢板、型钢采用Q235—Z
焊条:Ⅰ级钢筋、Q235—Z采用E43焊条,Ⅱ级钢筋与Ⅱ级钢筋之间采用E50型焊条

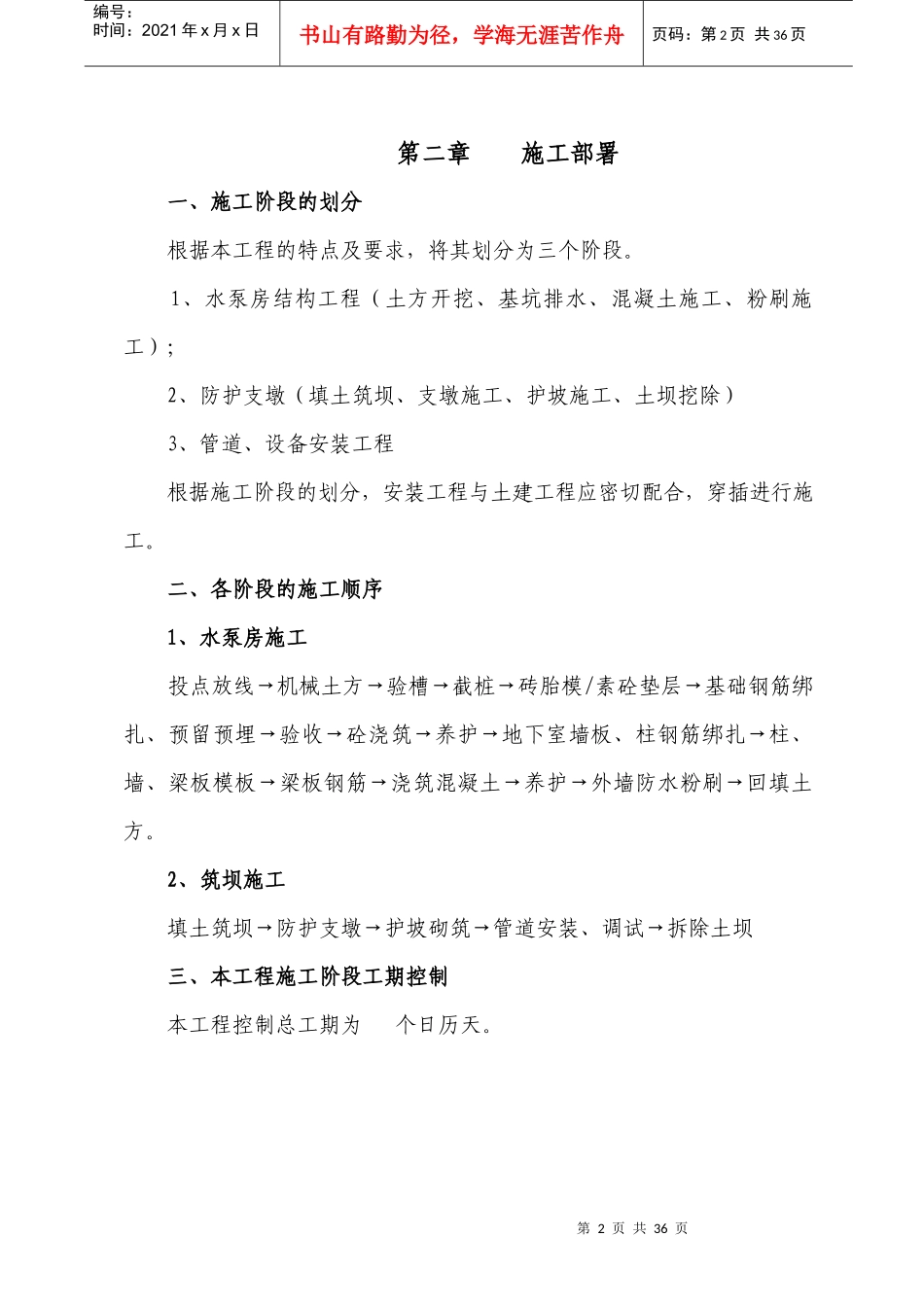

第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页第二章施工部署一、施工阶段的划分根据本工程的特点及要求,将其划分为三个阶段
1、水泵房结构工程(土方开挖、基坑排水、混凝土施工、粉刷施工);2、防护支墩(填土筑坝、支墩施工、护坡施工、土坝挖除)3、管道、设备安装工程根据施工阶段的划分,安装工程与土建工程应密切配合,穿插进行施工
二、各阶段的施工顺序1、水泵房施工投点放线→机械土方→验槽→截桩→砖胎模/素砼垫层→基础钢筋绑扎、预留预埋→验收→砼浇筑→养护→地下室墙板、柱钢筋绑扎→柱、墙、梁板模板→梁板钢筋→浇筑混凝土→养护→外墙防水粉刷→回填土方
2、筑坝施工填土筑坝→防护支墩→护坡砌筑→管道安装、调试→拆除土坝三、本工程施工阶段工期控制本工程控制总工期为个日历天
第3页共36页第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页四、主
