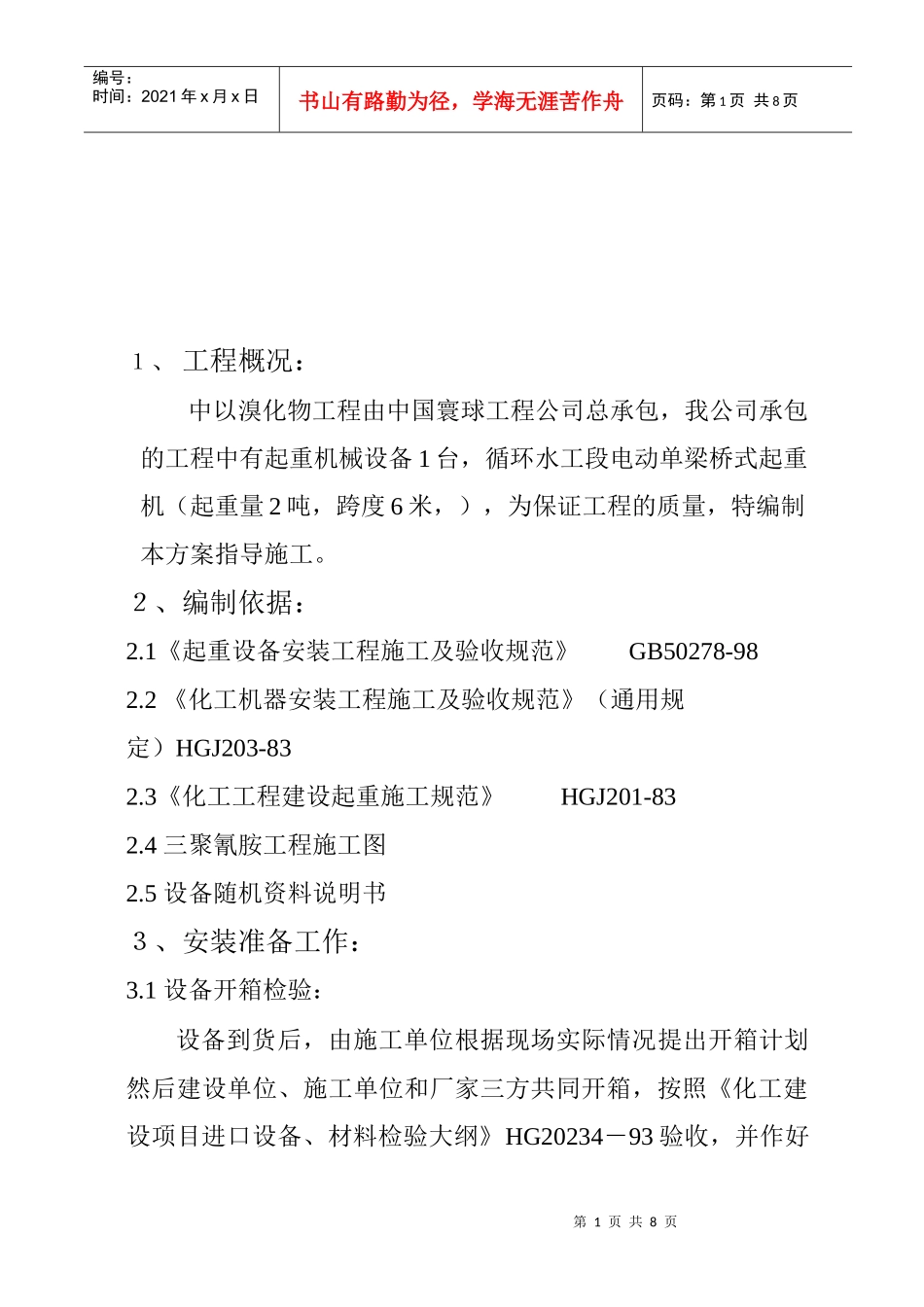

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页1、工程概况:中以溴化物工程由中国寰球工程公司总承包,我公司承包的工程中有起重机械设备1台,循环水工段电动单梁桥式起重机(起重量2吨,跨度6米,),为保证工程的质量,特编制本方案指导施工
2、编制依据:2
1《起重设备安装工程施工及验收规范》GB50278-982
2《化工机器安装工程施工及验收规范》(通用规定)HGJ203-832
3《化工工程建设起重施工规范》HGJ201-832
4三聚氰胺工程施工图2
5设备随机资料说明书3、安装准备工作:3

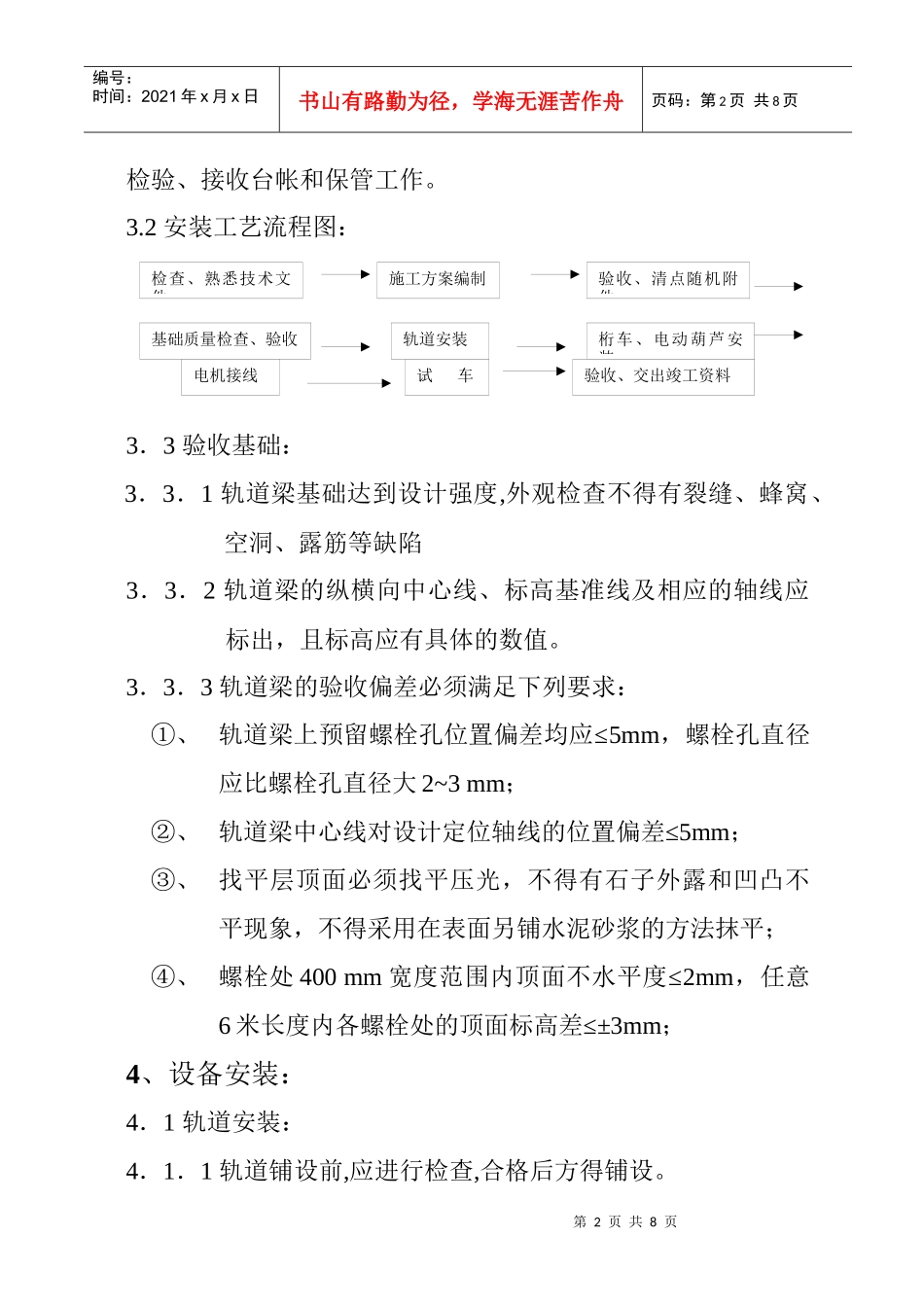

1设备开箱检验:设备到货后,由施工单位根据现场实际情况提出开箱计划然后建设单位、施工单位和厂家三方共同开箱,按照《化工建设项目进口设备、材料检验大纲》HG20234-93验收,并作好第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页检验、接收台帐和保管工作
2安装工艺流程图:3.3验收基础:3.3.1轨道梁基础达到设计强度,外观检查不得有裂缝、蜂窝、空洞、露筋等缺陷3.3.2轨道梁的纵横向中心线、标高基准线及相应的轴线应标出,且标高应有具体的数值
3.3.3轨道梁的验收偏差必须满足下列要求:①、≤轨道梁上预留螺栓孔位置偏差均应5mm,螺栓孔直径应比螺栓孔直径大2~3mm;②、≤轨道梁中心线对设计定位轴线的位置偏差5mm;③、找平层顶面必须找平压光,不得有石子外露和凹凸不平现象,不得采用在表面另铺水泥砂浆的方法抹平;④、螺栓处400mm≤宽度范围内顶面不水平度2mm,任意6≤米长度内各螺栓处的顶面标高差±3mm;4、设备安装:4.1轨道安装:4.1.1轨道铺设前,应进行检查,合格后方得铺设
检查、熟悉技术文件施工方案编制验收、清点随机附件基础质量检查、验收轨道安装桁车、电动葫芦安装电机接
