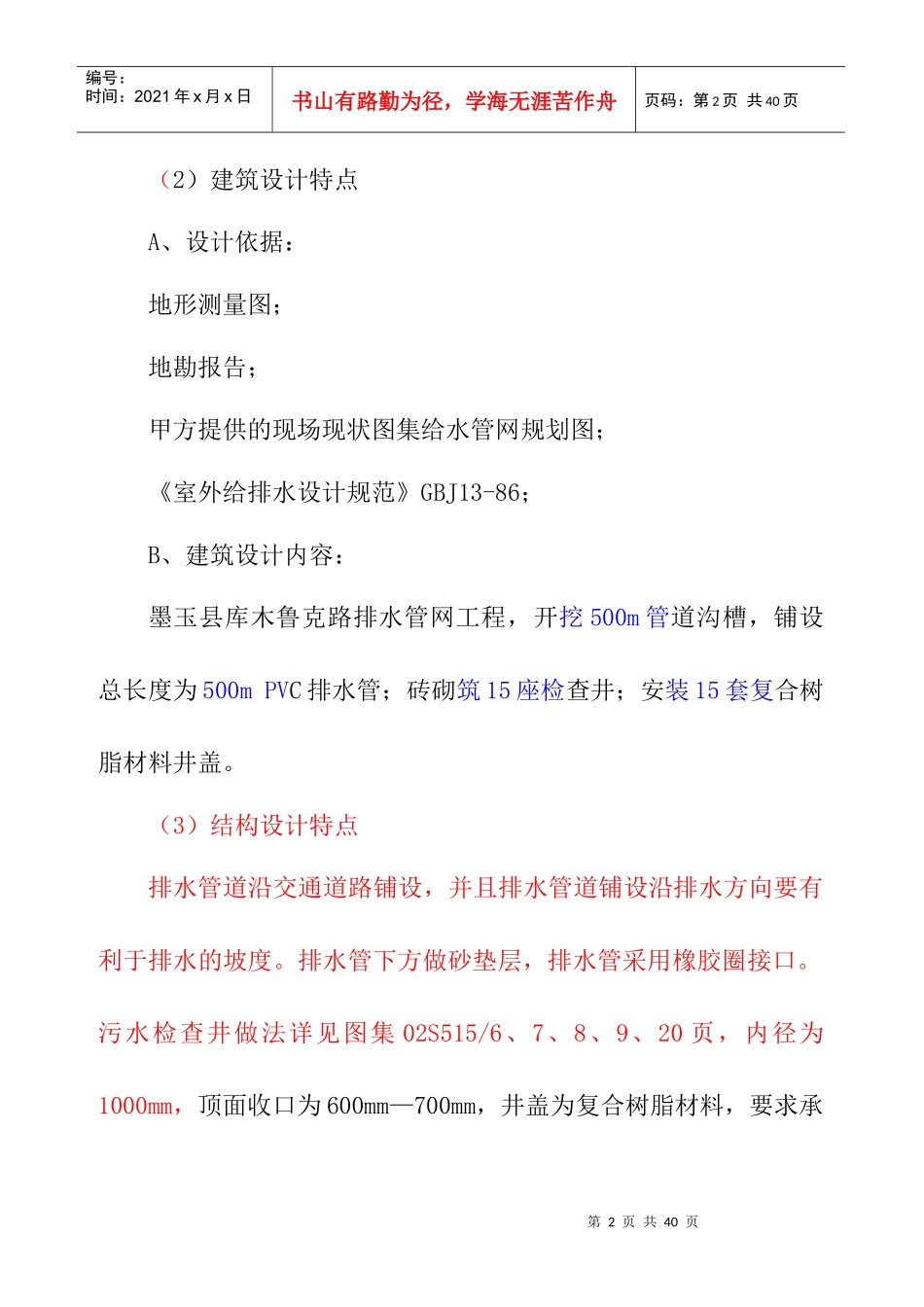

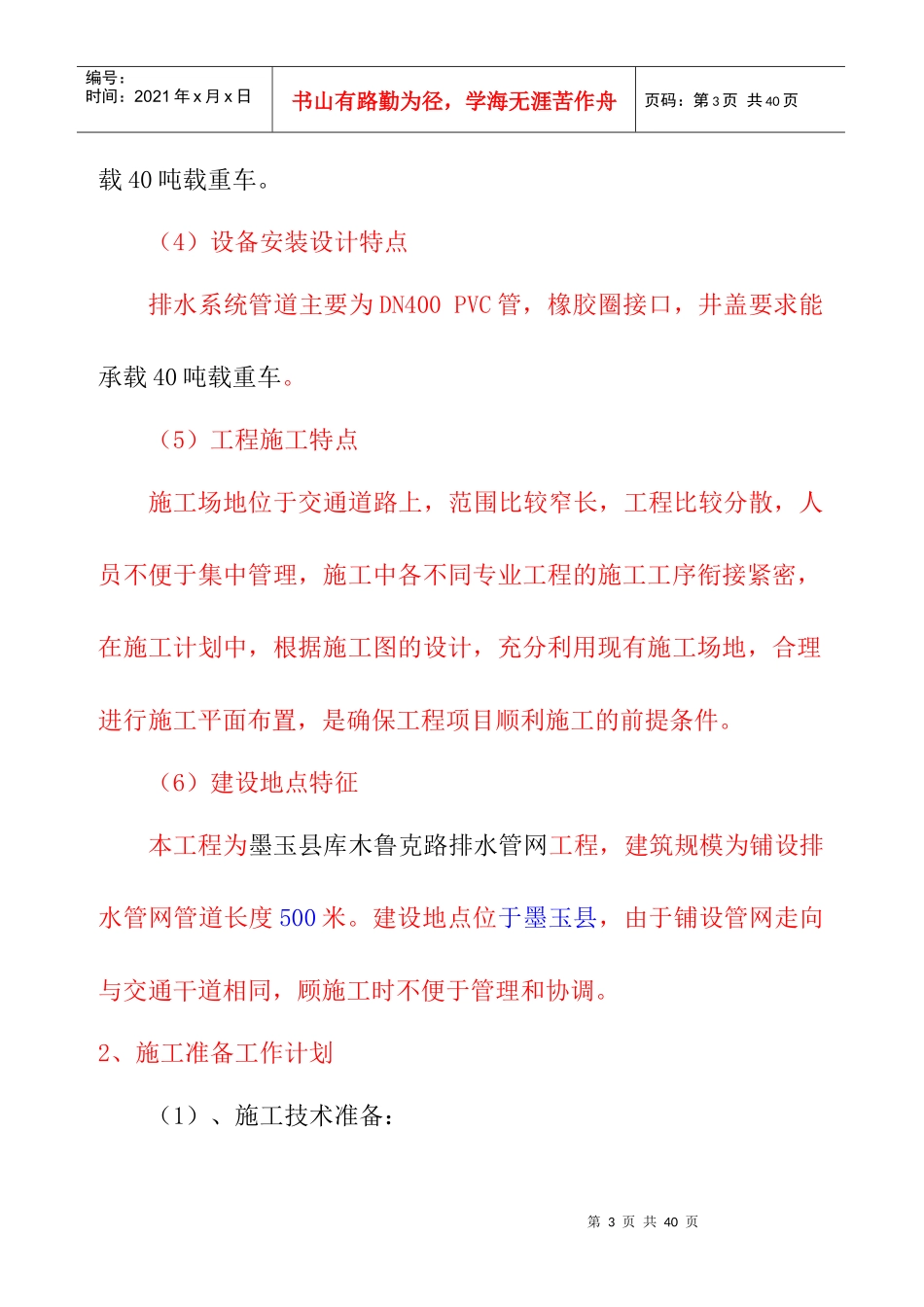

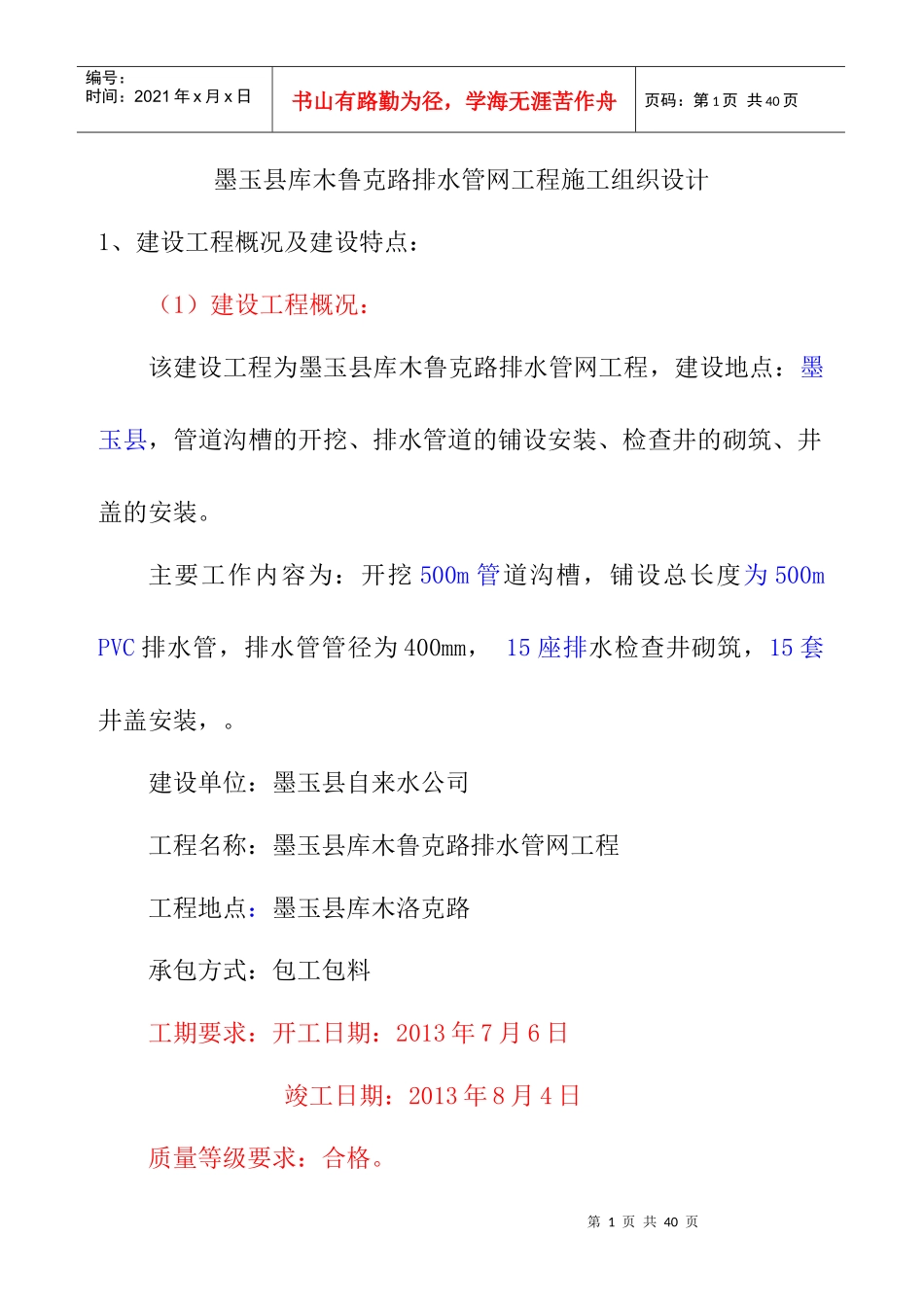

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页墨玉县库木鲁克路排水管网工程施工组织设计1、建设工程概况及建设特点:(1)建设工程概况:该建设工程为墨玉县库木鲁克路排水管网工程,建设地点:墨玉县,管道沟槽的开挖、排水管道的铺设安装、检查井的砌筑、井盖的安装。主要工作内容为:开挖500m管道沟槽,铺设总长度为500mPVC排水管,排水管管径为400mm,15座排水检查井砌筑,15套井盖安装,。建设单位:墨玉县自来水公司工程名称:墨玉县库木鲁克路排水管网工程工程地点:墨玉县库木洛克路承包方式:包工包料工期要求:开工日期:2013年7月6日竣工日期:2013年8月4日质量等级要求:合格。第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页(2)建筑设计特点A、设计依据:地形测量图;地勘报告;甲方提供的现场现状图集给水管网规划图;《室外给排水设计规范》GBJ13-86;B、建筑设计内容:墨玉县库木鲁克路排水管网工程,开挖500m管道沟槽,铺设总长度为500mPVC排水管;砖砌筑15座检查井;安装15套复合树脂材料井盖。(3)结构设计特点排水管道沿交通道路铺设,并且排水管道铺设沿排水方向要有利于排水的坡度。排水管下方做砂垫层,排水管采用橡胶圈接口。污水检查井做法详见图集02S515/6、7、8、9、20页,内径为1000mm,顶面收口为600mm—700mm,井盖为复合树脂材料,要求承第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页载40吨载重车。(4)设备安装设计特点排水系统管道主要为DN400PVC管,橡胶圈接口,井盖要求能承载40吨载重车。(5)工程施工特点施工场地位于交通道路上,范围比较窄长,工程比较分散,人员不便于集中管理,施工中各不同专业工程的施工工序衔接紧密,在施工计划中,根据施工图的设计,充分利用现有施工场地,合理进行施工平面布置,是确保工程项目顺利施工的前提条件。(6)建设地点特征本工程为墨玉县库木鲁克路排水管网工程,建筑规模为铺设排水管网管道长度500米。建设地点位于墨玉县,由于铺设管网走向与交通干道相同,顾施工时不便于管理和协调。2、施工准备工作计划(1)、施工技术准备:第4页共40页第3页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共40页由项目经理组织业务能力强、技术水平高、具有丰富施工经验的,参与本工程施工的项目工程师、施工技术员、材料员、计划管理员、资料员等管理人员就位,以及各专业项目的技术骨干工人,熟悉施工图纸及施工技术要求,利用经纬仪、水准仪等测量仪器对现场进行地形地貌和标高实测。对于发现的问题会同设计单位、业主、监理,进行图纸会审及现场沟通解决。对设计单位的设计意图及业主要求进行充分领会,为工程的顺利实施打下坚实基础。1〉落实技术资料开工前公司工程部组织项目部的技术人员,认真学习、领会图纸内容,先组织内部会审,解决不了的问题在图纸会审时提出,尽量将需变动设计的资料落实解决,以利加工订货和组织施工。2〉组织加工订货根据该工程的排水管道、检查井盖等材料料品种和规格较多的特点,应及时提出加工订货数量,指派专人落实货源和供货日期。(2)、施工现场准备:第5页共40页第4页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共40页按施工平面布置图及现场实际情况,合理确定施工生活区和施工材料、设备的场地堆放地点布置。施工及生活所需的临设搭建及临时用水、用电的接入保证安全通畅;对于施工路线和机械的进出入口,经请示业主及监理单位同意后进行合理确定。为正常顺利的施工做好充分的保证。该工程场地狭长,所以采用可移动帐篷,随着施工进度的变化移动施工,在移动帐篷所在地做封闭围挡,确保指挥部及器械安全。由于在交通干道上施工,项目经理部将和建设单位一同协调好与周围群众关系。尽量不影响交通及周边群众的日常生活。(详见施工现场平面布置图)。(3)、物资与机械准备:根据施工图纸及现场实测的地形地貌和标高,对施工范围内的工程量进行准确核算。...
