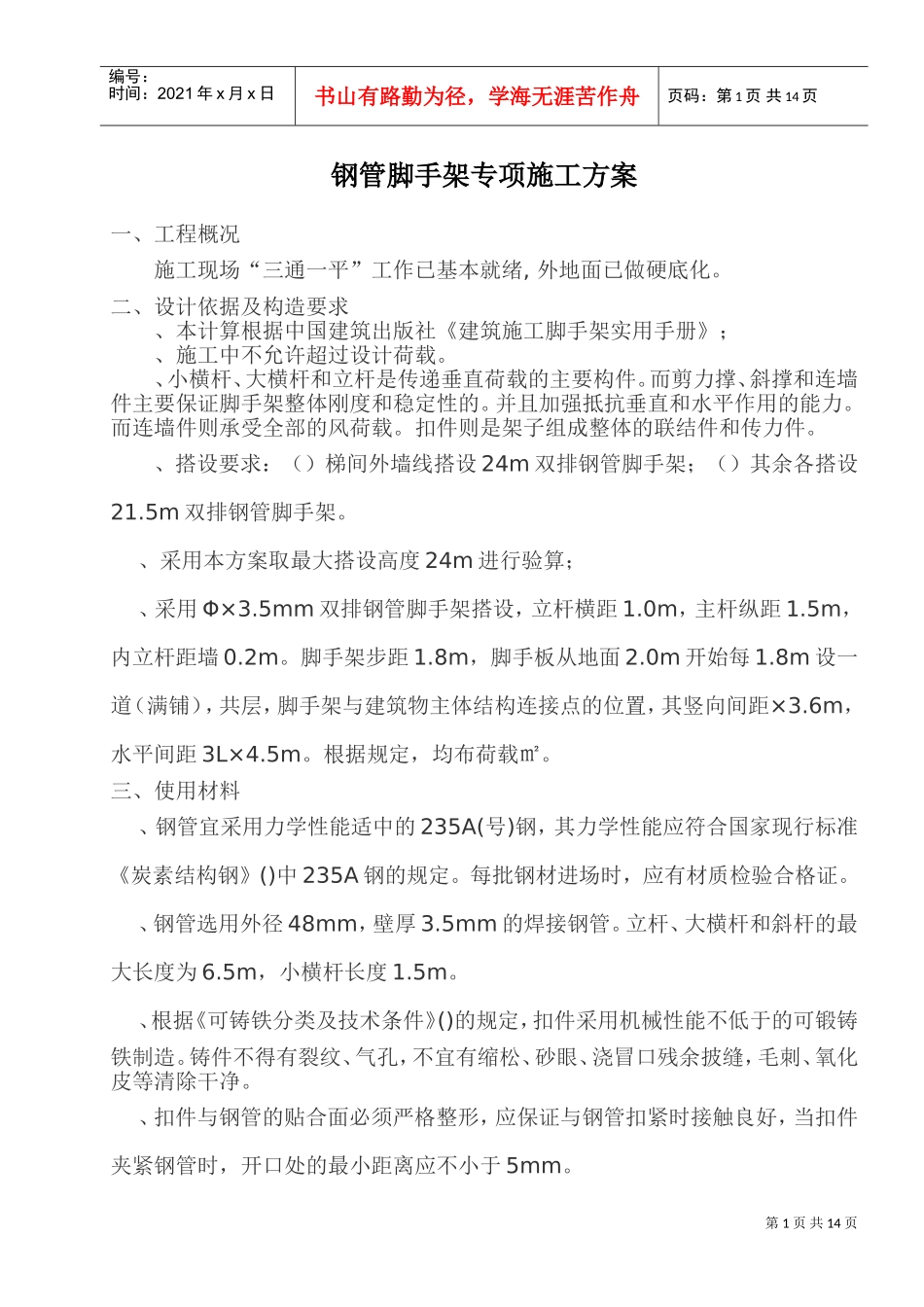

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页钢管脚手架专项施工方案一、工程概况施工现场“三通一平”工作已基本就绪,外地面已做硬底化
二、设计依据及构造要求、本计算根据中国建筑出版社《建筑施工脚手架实用手册》;、施工中不允许超过设计荷载
、小横杆、大横杆和立杆是传递垂直荷载的主要构件
而剪力撑、斜撑和连墙件主要保证脚手架整体刚度和稳定性的
并且加强抵抗垂直和水平作用的能力
而连墙件则承受全部的风荷载
扣件则是架子组成整体的联结件和传力件
、搭设要求:()梯间外墙线搭设24m双排钢管脚手架;()其余各搭设21
5m双排钢管脚手架
、采用本方案取最大搭设高度24m进行验算;、采用Φ×3
5mm双排钢管脚手架搭设,立杆横距1
0m,主杆纵距1
5m,内立杆距墙0
脚手架步距1
8m,脚手板从地面2
0m开始每1
8m设一道(满铺),共层,脚手架与建筑物主体结构连接点的位置,其竖向间距×3
6m,水平间距3L×4
根据规定,均布荷载㎡
三、使用材料、钢管宜采用力学性能适中的235A(号)钢,其力学性能应符合国家现行标准《炭素结构钢》()中235A钢的规定
每批钢材进场时,应有材质检验合格证
、钢管选用外径48mm,壁厚3
5mm的焊接钢管
立杆、大横杆和斜杆的最大长度为6
5m,小横杆长度1
、根据《可铸铁分类及技术条件》()的规定,扣件采用机械性能不低于的可锻铸铁制造
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净
、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm
第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm
