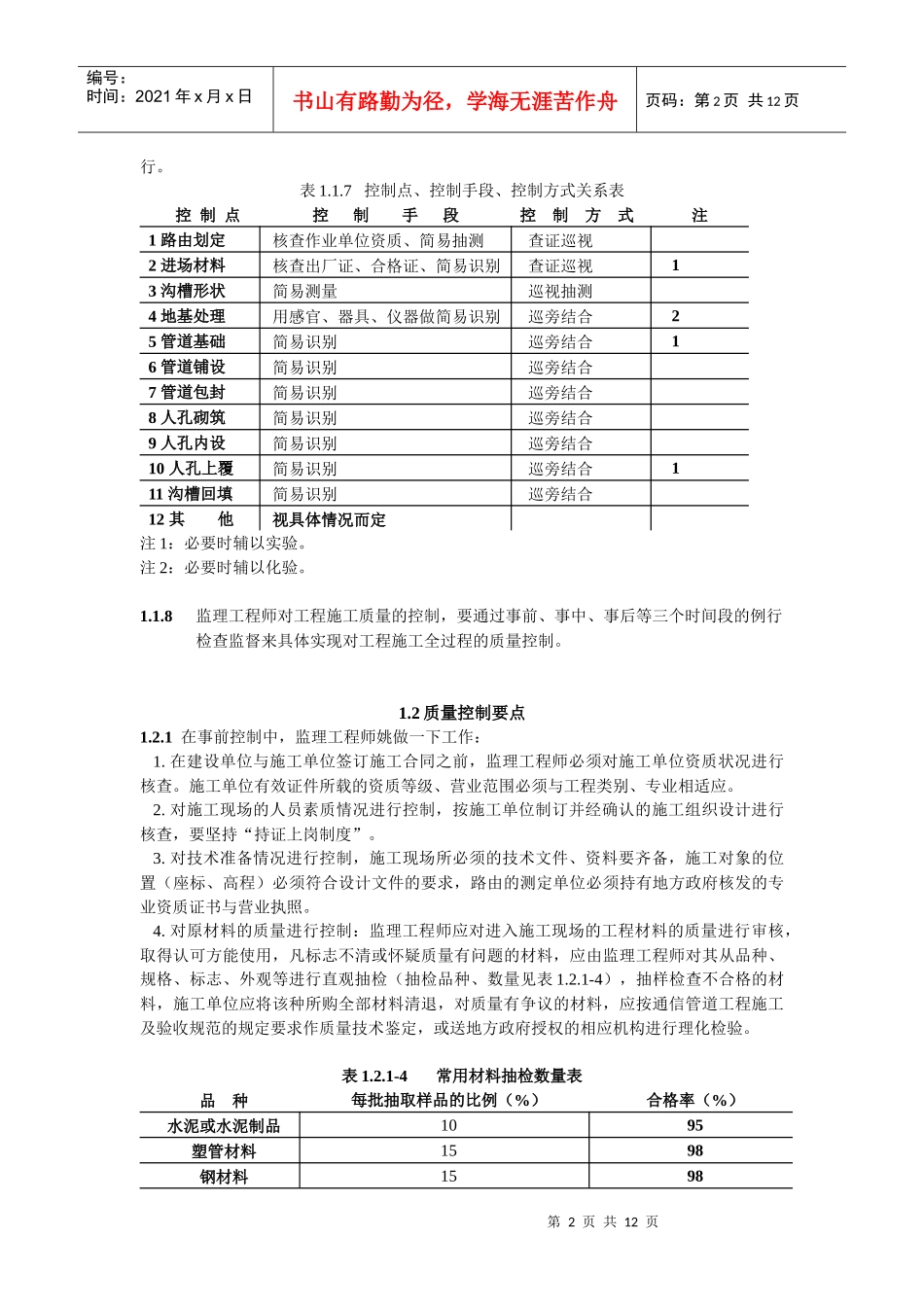

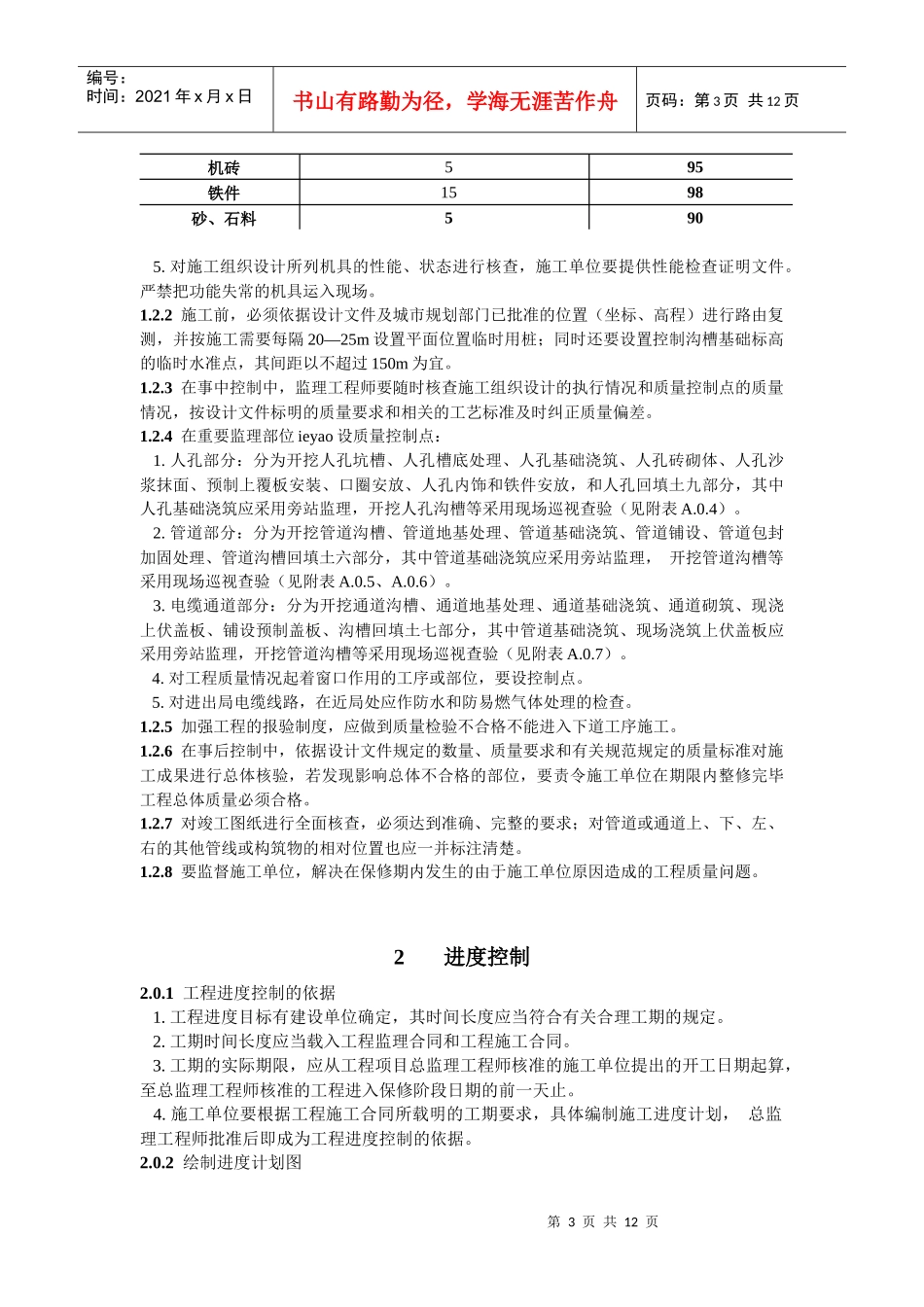

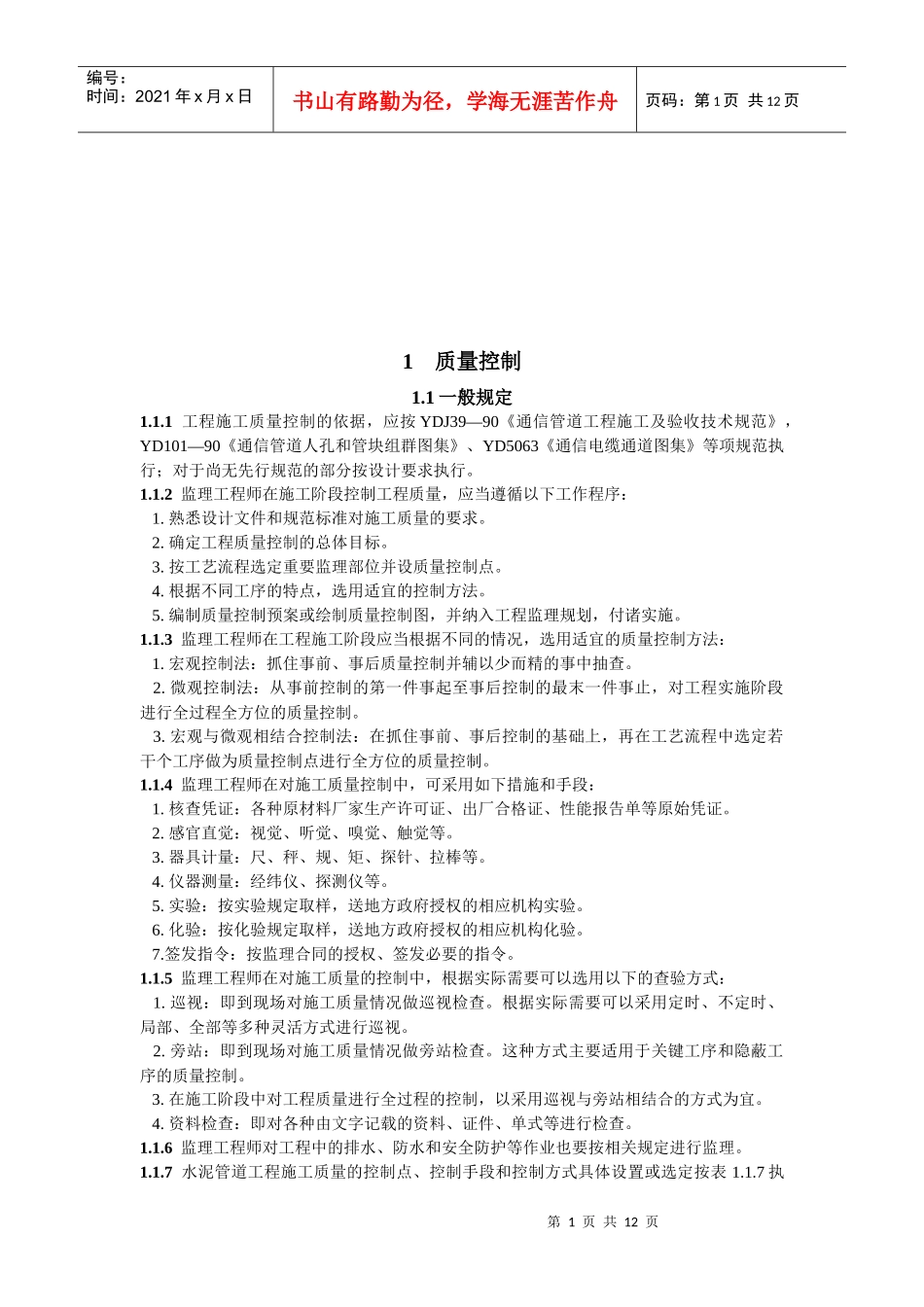

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页1质量控制1.1一般规定1.1.1工程施工质量控制的依据,应按YDJ39—90《通信管道工程施工及验收技术规范》,YD101—90《通信管道人孔和管块组群图集》、YD5063《通信电缆通道图集》等项规范执行;对于尚无先行规范的部分按设计要求执行。1.1.2监理工程师在施工阶段控制工程质量,应当遵循以下工作程序:1.熟悉设计文件和规范标准对施工质量的要求。2.确定工程质量控制的总体目标。3.按工艺流程选定重要监理部位并设质量控制点。4.根据不同工序的特点,选用适宜的控制方法。5.编制质量控制预案或绘制质量控制图,并纳入工程监理规划,付诸实施。1.1.3监理工程师在工程施工阶段应当根据不同的情况,选用适宜的质量控制方法:1.宏观控制法:抓住事前、事后质量控制并辅以少而精的事中抽查。2.微观控制法:从事前控制的第一件事起至事后控制的最末一件事止,对工程实施阶段进行全过程全方位的质量控制。3.宏观与微观相结合控制法:在抓住事前、事后控制的基础上,再在工艺流程中选定若干个工序做为质量控制点进行全方位的质量控制。1.1.4监理工程师在对施工质量控制中,可采用如下措施和手段:1.核查凭证:各种原材料厂家生产许可证、出厂合格证、性能报告单等原始凭证。2.感官直觉:视觉、听觉、嗅觉、触觉等。3.器具计量:尺、秤、规、矩、探针、拉棒等。4.仪器测量:经纬仪、探测仪等。5.实验:按实验规定取样,送地方政府授权的相应机构实验。6.化验:按化验规定取样,送地方政府授权的相应机构化验。7.签发指令:按监理合同的授权、签发必要的指令。1.1.5监理工程师在对施工质量的控制中,根据实际需要可以选用以下的查验方式:1.巡视:即到现场对施工质量情况做巡视检查。根据实际需要可以采用定时、不定时、局部、全部等多种灵活方式进行巡视。2.旁站:即到现场对施工质量情况做旁站检查。这种方式主要适用于关键工序和隐蔽工序的质量控制。3.在施工阶段中对工程质量进行全过程的控制,以采用巡视与旁站相结合的方式为宜。4.资料检查:即对各种由文字记载的资料、证件、单式等进行检查。1.1.6监理工程师对工程中的排水、防水和安全防护等作业也要按相关规定进行监理。1.1.7水泥管道工程施工质量的控制点、控制手段和控制方式具体设置或选定按表1.1.7执第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页行。表1.1.7控制点、控制手段、控制方式关系表控制点控制手段控制方式注1路由划定核查作业单位资质、简易抽测查证巡视2进场材料核查出厂证、合格证、简易识别查证巡视13沟槽形状简易测量巡视抽测4地基处理用感官、器具、仪器做简易识别巡旁结合25管道基础简易识别巡旁结合16管道铺设简易识别巡旁结合7管道包封简易识别巡旁结合8人孔砌筑简易识别巡旁结合9人孔内设简易识别巡旁结合10人孔上覆简易识别巡旁结合111沟槽回填简易识别巡旁结合12其他视具体情况而定注1:必要时辅以实验。注2:必要时辅以化验。1.1.8监理工程师对工程施工质量的控制,要通过事前、事中、事后等三个时间段的例行检查监督来具体实现对工程施工全过程的质量控制。1.2质量控制要点1.2.1在事前控制中,监理工程师姚做一下工作:1.在建设单位与施工单位签订施工合同之前,监理工程师必须对施工单位资质状况进行核查。施工单位有效证件所载的资质等级、营业范围必须与工程类别、专业相适应。2.对施工现场的人员素质情况进行控制,按施工单位制订并经确认的施工组织设计进行核查,要坚持“持证上岗制度”。3.对技术准备情况进行控制,施工现场所必须的技术文件、资料要齐备,施工对象的位置(座标、高程)必须符合设计文件的要求,路由的测定单位必须持有地方政府核发的专业资质证书与营业执照。4.对原材料的质量进行控制:监理工程师应对进入施工现场的工程材料的质量进行审核,取得认可方能使用,凡标志不清或怀疑质量有问题的材料,应由监理工程师对其从品种、规格、标志、外观等进行直观抽检(抽检品种、数量见表1.2.1-4),抽样检查不合格的材料,施工单位应将该种所购...
