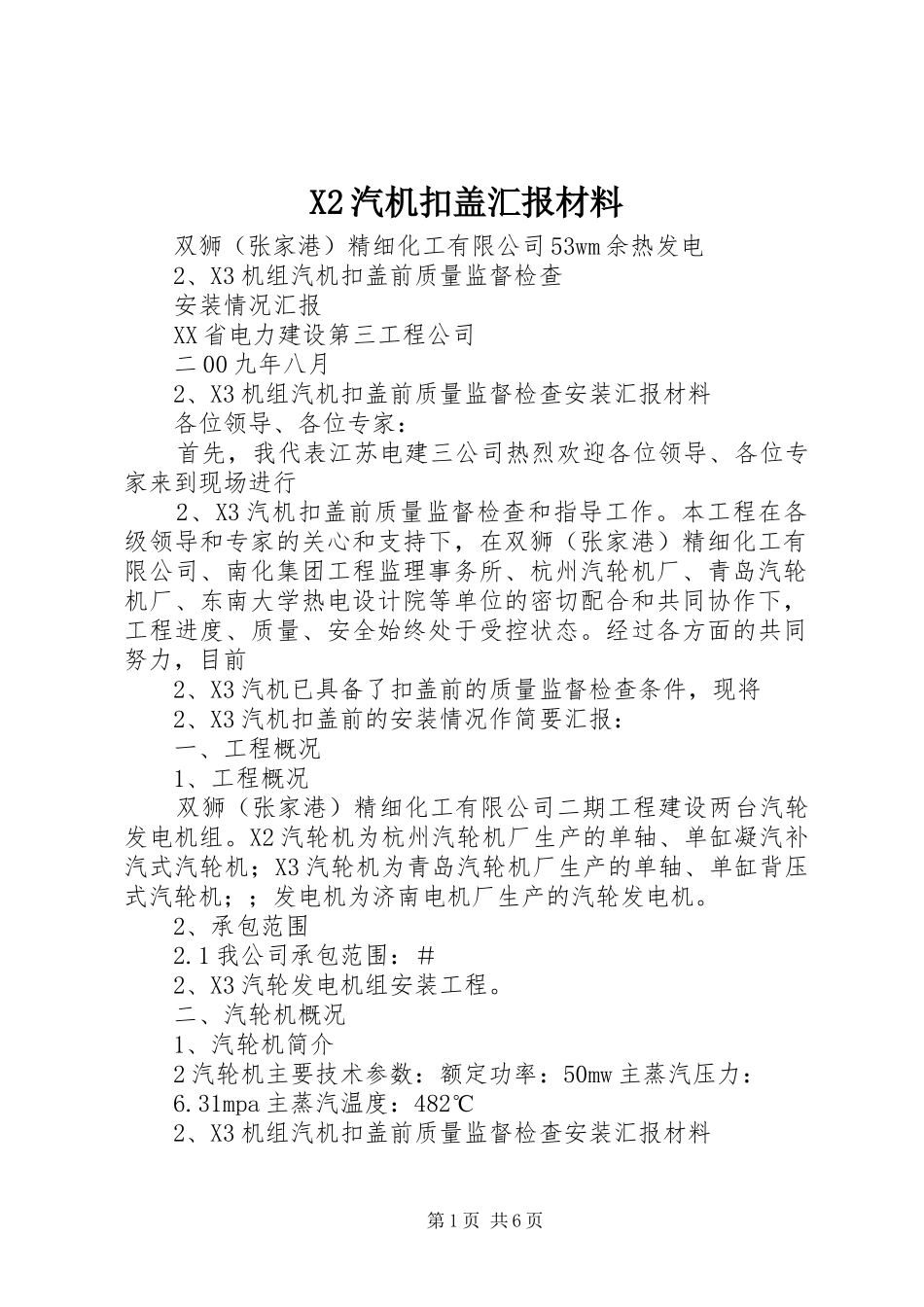

X2汽机扣盖汇报材料双狮(张家港)精细化工有限公司53wm余热发电2、X3机组汽机扣盖前质量监督检查安装情况汇报XX省电力建设第三工程公司二00九年八月2、X3机组汽机扣盖前质量监督检查安装汇报材料各位领导、各位专家:首先,我代表江苏电建三公司热烈欢迎各位领导、各位专家来到现场进行2、X3汽机扣盖前质量监督检查和指导工作。本工程在各级领导和专家的关心和支持下,在双狮(张家港)精细化工有限公司、南化集团工程监理事务所、杭州汽轮机厂、青岛汽轮机厂、东南大学热电设计院等单位的密切配合和共同协作下,工程进度、质量、安全始终处于受控状态。经过各方面的共同努力,目前2、X3汽机已具备了扣盖前的质量监督检查条件,现将2、X3汽机扣盖前的安装情况作简要汇报:一、工程概况1、工程概况双狮(张家港)精细化工有限公司二期工程建设两台汽轮发电机组。X2汽轮机为杭州汽轮机厂生产的单轴、单缸凝汽补汽式汽轮机;X3汽轮机为青岛汽轮机厂生产的单轴、单缸背压式汽轮机;;发电机为济南电机厂生产的汽轮发电机。2、承包范围2.1我公司承包范围:#2、X3汽轮发电机组安装工程。二、汽轮机概况1、汽轮机简介2汽轮机主要技术参数:额定功率:50mw主蒸汽压力:6.31mpa主蒸汽温度:482℃2、X3机组汽机扣盖前质量监督检查安装汇报材料第1页共6页转速:3000r/min旋转方向(从调端看):顺时针排汽压力:0.096mpaX3汽轮机主要技术参数:额定功力:3mw主蒸汽压力:3.43mpa主蒸汽温度:435℃转速:3000r/min旋转方向(从调端看):顺时针排汽压力:0.785mpa2、汽机本体施工情况2、X3汽机本体安装自2009年4月18日基础交安以来,遇到设备供货严重滞后的实际困难,但在业主、监理的大力支持下,我公司精心组织,广大职工齐心协力,在设备到达现场后立即组织人力、物力投入到汽机本体安装工作中去。从2009年4月台板到货以来,项目部广大职工克服工期紧、设备供应迟缓等困难,精心编排详细周密的施工进度计划,并在施工过程中及时调整。同时,项目部组织了富有经验的安装人员承担安装工作,使安装质量得到保证。目前,已完成了发电机定子就位、发电机穿转子、汽轮机台板就位、汽缸就位、2X机凝汽器与排汽缸焊接、全实缸对轮中心、汽缸内部部件找中、通流部分间隙测量与调整等一系列重要安装项目。2汽轮机的主要安装进度如下:2009年4月18日,基础交接2、X3机组汽机扣盖前质量监督检查安装汇报材料2009年8月16日,发电机定子就位2009年8月21日,发电机穿转子2009年5月15日,台板就位2009年5月19日,轴承座就位2009年5月19日,汽缸就位2009年6月15日,凝汽器与排汽缸焊接完2009年6月18日,汽缸通流间隙验收完,转子外引X3汽轮机的主要安装进度如下:2009年7月3日,基础交接2009年7月25日,发电机定子就位2009年7月27日,发电机穿转子2009年7月8日,台板就位2009年7月10日,轴承座就位2009年7月10日,汽缸就位2009年7月18日,排汽管接至第一个支架2009年7月20日,汽缸通流间隙验收完,转子外引三、建立完善的质量保证体系我公司于1996年通过了质量管理体系的认证,并于2004第2页共6页年通过了质量、环境和职业健康安全管理体系整合型体系审核,项目部于工程开工阶段按照公司《管理手册》和《管理程序》的要求,及时建立健全了质量管理体系。项目部及时成立了以项目经理为组长的质量管理小组,并根据人员进点情况适时进行调整,配备了相关专业人员,明确了各级人员的质量管理职责。四、质量管理2、X3机组汽机扣盖前质量监督检查安装汇报材料1、质量目标的确定和策划工程开工阶段,项目部确立了“以人为本、构建和谐、创造精品、追求卓越”的总体管理思路,进行了一系列的策划,编制了施工组织总设计、管理体系实施计划和年度质量工作计划,编制了《作业指导书一览表》、《图纸会审一览表》、《文件包名称一览表》、《项目验评划分表》等质量策划文件。2、进行全员教育,强化质量意识项目部充分利用五牌二图、宣传标牌等载体在广大职工中进行“产品即人品、质量即生命”的质量理念教育,根据工程的进展情况,利用培训班、生产调度会、班组例会、站班会、技术交底等多种方式进行质量管理知识的培...
