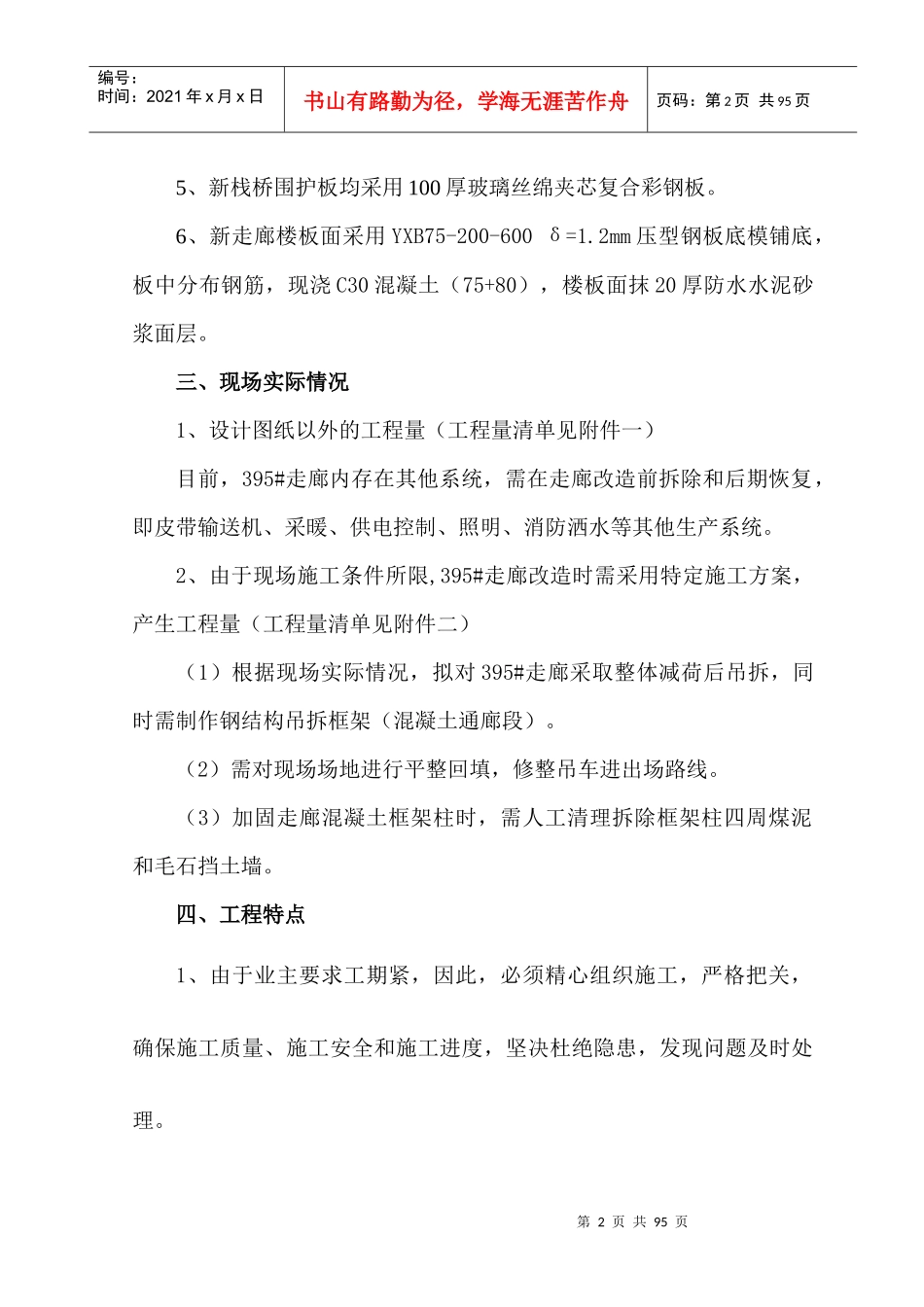

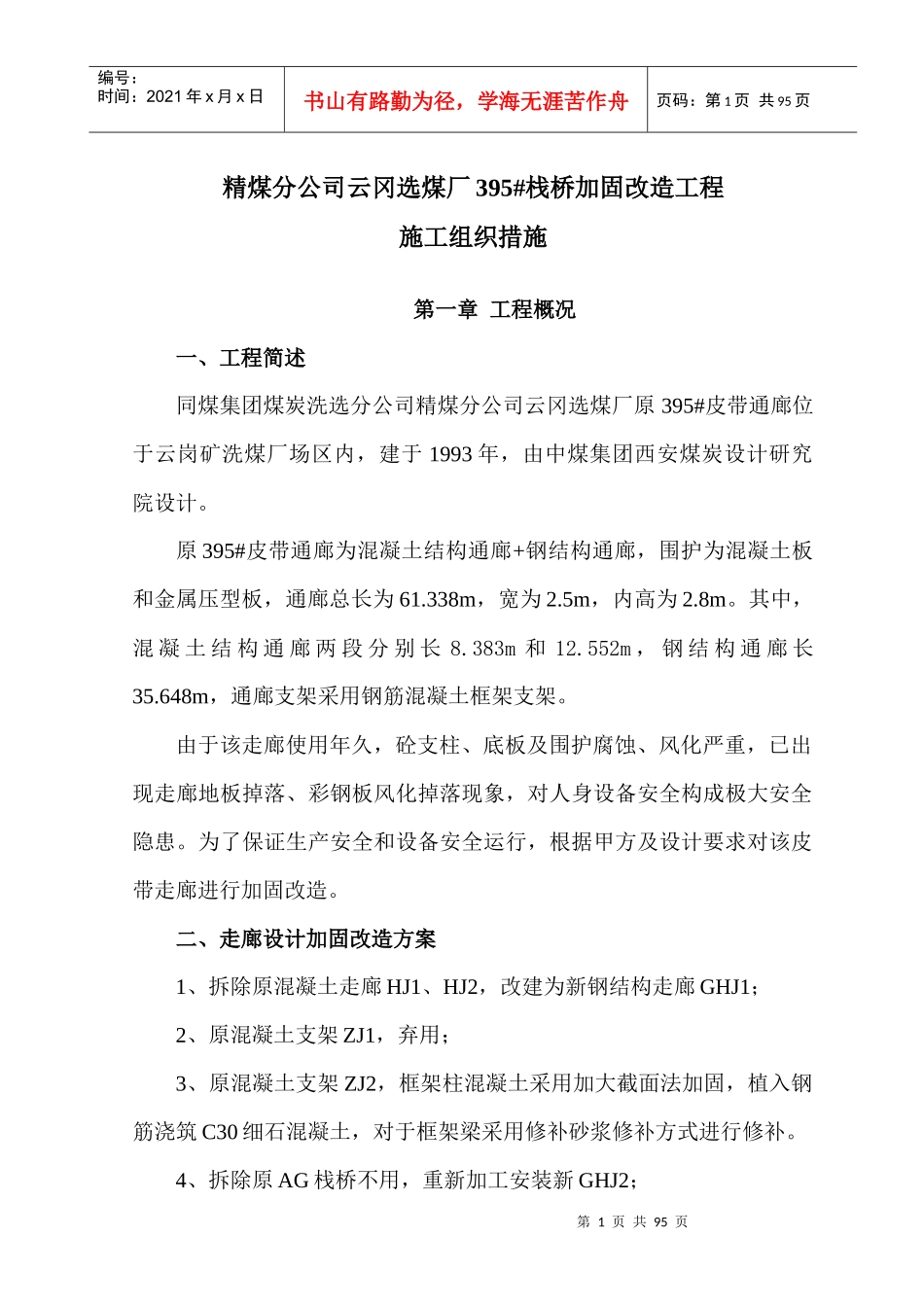

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页精煤分公司云冈选煤厂395#栈桥加固改造工程施工组织措施第一章工程概况一、工程简述同煤集团煤炭洗选分公司精煤分公司云冈选煤厂原395#皮带通廊位于云岗矿洗煤厂场区内,建于1993年,由中煤集团西安煤炭设计研究院设计
原395#皮带通廊为混凝土结构通廊+钢结构通廊,围护为混凝土板和金属压型板,通廊总长为61
338m,宽为2
5m,内高为2
其中,混凝土结构通廊两段分别长8
383m和12
552m,钢结构通廊长35
648m,通廊支架采用钢筋混凝土框架支架
由于该走廊使用年久,砼支柱、底板及围护腐蚀、风化严重,已出现走廊地板掉落、彩钢板风化掉落现象,对人身设备安全构成极大安全隐患
为了保证生产安全和设备安全运行,根据甲方及设计要求对该皮带走廊进行加固改造
二、走廊设计加固改造方案1、拆除原混凝土走廊HJ1、HJ2,改建为新钢结构走廊GHJ1;2、原混凝土支架ZJ1,弃用;3、原混凝土支架ZJ2,框架柱混凝土采用加大截面法加固,植入钢筋浇筑C30细石混凝土,对于框架梁采用修补砂浆修补方式进行修补
4、拆除原AG栈桥不用,重新加工安装新GHJ2;第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页5、新栈桥围护板均采用100厚玻璃丝绵夹芯复合彩钢板
6、新走廊楼板面采用YXB75-200-600δ=1
2mm压型钢板底模铺底,板中分布钢筋,现浇C30混凝土(75+80),楼板面抹20厚防水水泥砂浆面层
三、现场实际情况1、设计图纸以外的工程量(工程量清单见附件一)目前,395#走廊内存在其他系统,需在走廊改造前拆除和后期恢复,即皮带输送机、采暖、供电控制、照明、消防洒水等其他生产系统

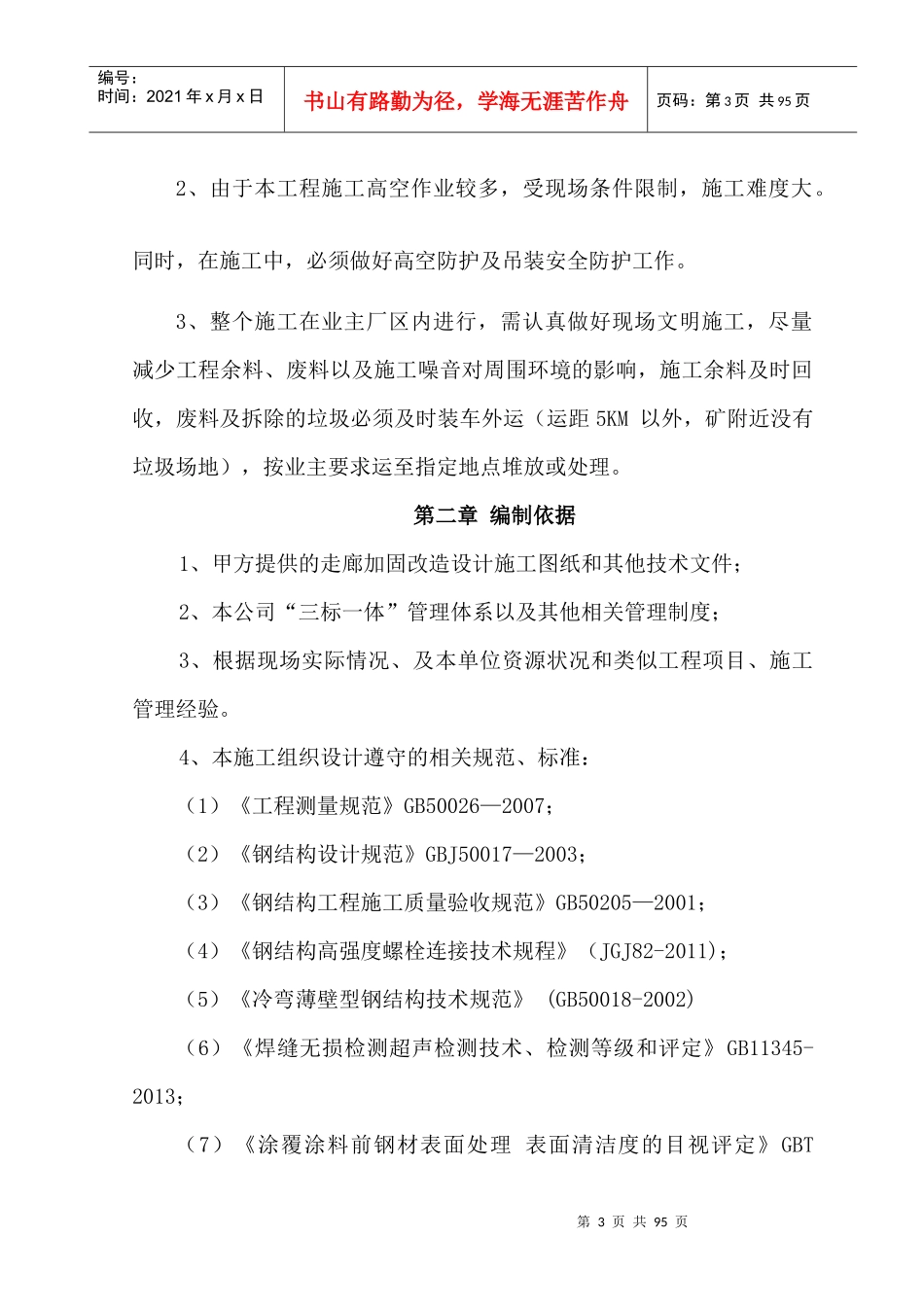

2、由于现场施工条件所限,395#走廊改
