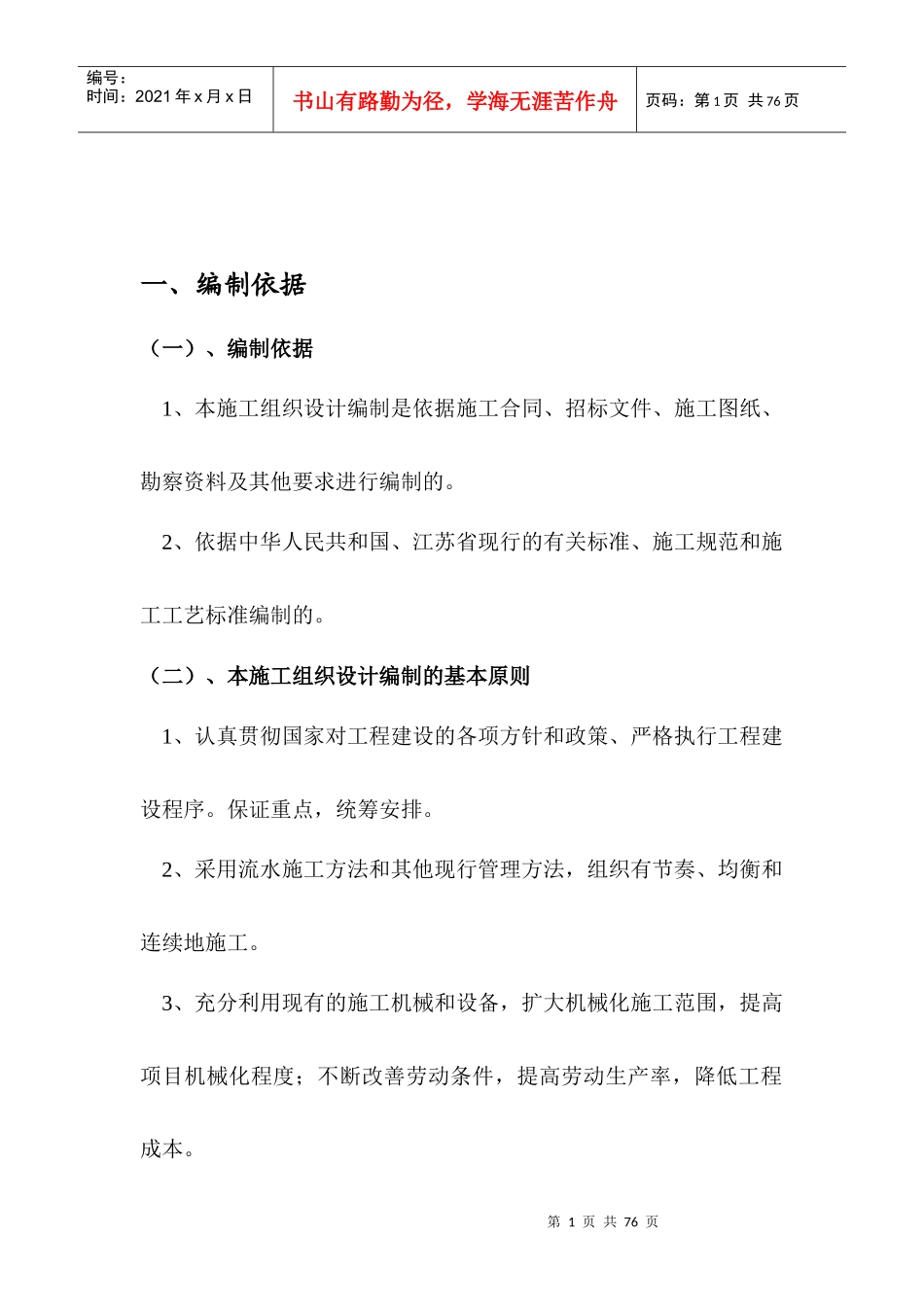

第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共76页一、编制依据(一)、编制依据1、本施工组织设计编制是依据施工合同、招标文件、施工图纸、勘察资料及其他要求进行编制的
2、依据中华人民共和国、江苏省现行的有关标准、施工规范和施工工艺标准编制的
(二)、本施工组织设计编制的基本原则1、认真贯彻国家对工程建设的各项方针和政策、严格执行工程建设程序
保证重点,统筹安排
2、采用流水施工方法和其他现行管理方法,组织有节奏、均衡和连续地施工
3、充分利用现有的施工机械和设备,扩大机械化施工范围,提高项目机械化程度;不断改善劳动条件,提高劳动生产率,降低工程成本
第2页共76页第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共76页三、工程概况一、工程概况1、工程名称:滨州市沾化区粮食收储公司泊头粮库2、建设单位:滨州市沾化区粮食粮食局3、工程地点:滨州市沾化区4、现场条件:三通一平已完成,具备施工条件
5、本设计为滨州市沾化区粮食收储工程21m跨预应力混凝土双板屋盖散装平房仓,共6个仓
轴线尺寸21×112
14m,建筑面积为2381
85㎡,散装平堆高度为6m,采用砖混结构,预应力混凝土拱板屋盖结构
耐火等级为二级,建筑结构安全等级为三级,抗震设防烈度:6度,火灾危险性分类为丙类
屋面防水等级为二级
另外,本工程还设电安装工程
第二部分施工方案总述一、施工工期根据招标文件要求,投标承诺工程从开工至竣工完成工程全部工程内容按合同工期90天,并且根据建设单位实际要求及本单位的管第3页共76页第2页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共76页理水平、人员素质、机械设备、技术措施、施工经验等确定
施工组织设计以此编制
本工程坚持先地下后地上的原则,可分为以下几个阶段施
