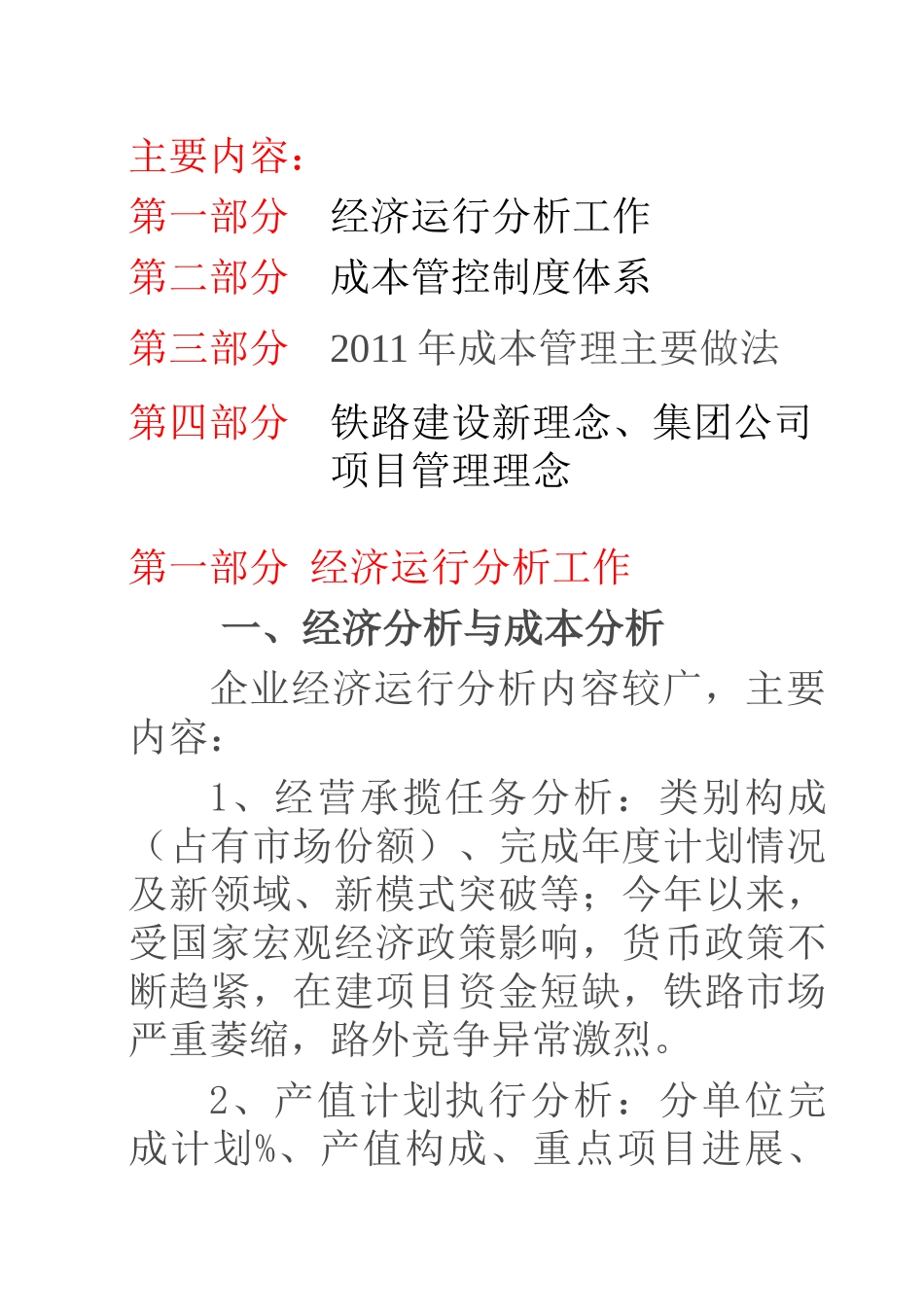

主要内容:第一部分经济运行分析工作第二部分成本管控制度体系第三部分2011年成本管理主要做法第四部分铁路建设新理念、集团公司项目管理理念第一部分经济运行分析工作一、经济分析与成本分析企业经济运行分析内容较广,主要内容:1、经营承揽任务分析:类别构成(占有市场份额)、完成年度计划情况及新领域、新模式突破等;今年以来,受国家宏观经济政策影响,货币政策不断趋紧,在建项目资金短缺,铁路市场严重萎缩,路外竞争异常激烈

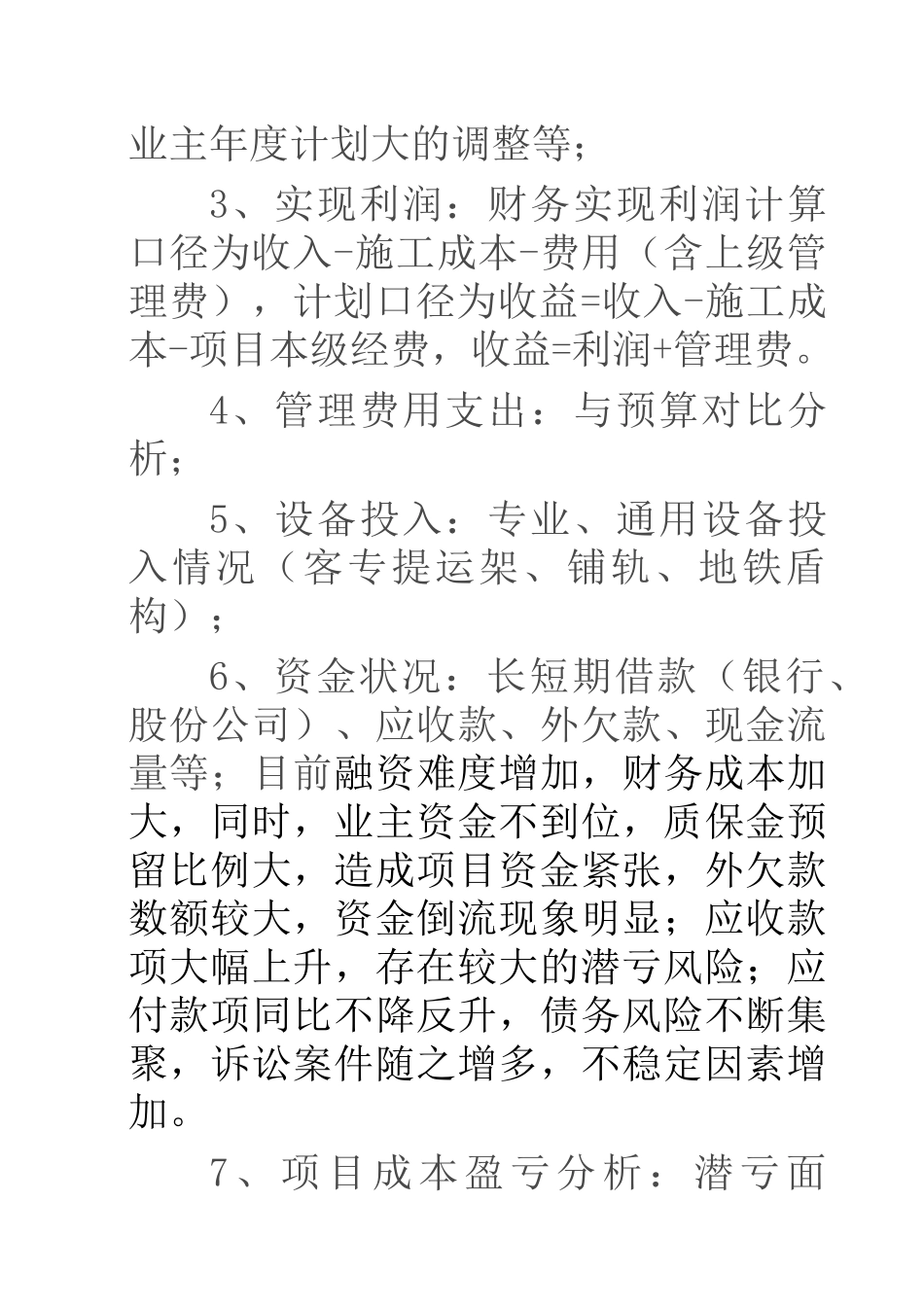

2、产值计划执行分析:分单位完成计划%、产值构成、重点项目进展、业主年度计划大的调整等;3、实现利润:财务实现利润计算口径为收入-施工成本-费用(含上级管理费),计划口径为收益=收入-施工成本-项目本级经费,收益=利润+管理费
4、管理费用支出:与预算对比分析;5、设备投入:专业、通用设备投入情况(客专提运架、铺轨、地铁盾构);6、资金状况:长短期借款(银行、股份公司)、应收款、外欠款、现金流量等;目前融资难度增加,财务成本加大,同时,业主资金不到位,质保金预留比例大,造成项目资金紧张,外欠款数额较大,资金倒流现象明显;应收款项大幅上升,存在较大的潜亏风险;应付款项同比不降反升,债务风险不断集聚,诉讼案件随之增多,不稳定因素增加

7、项目成本盈亏分析:潜亏面(公司、项目两方面),分单位、分项目类别盈亏情况(潜亏额度、现阶段及完工预计潜亏);影响成本的主客观原因:如铁路项目受概算编制及政策影响,包括大临严重不足,地材差价较大等客观因素;部分公路项目投标报价较低或失误等客观上造成了项目潜亏;劳务队伍管控不到位、征拆滞后、图纸延迟及组织安排不当造成的窝工、停工损失,出现的安全质量问题造成的经济损失,工期的延长加大成本,管理费用比例较大,现场临设标准过高增加费用;工费、材料、油料涨价,补差不到位;资金短缺带来材料供给间断、工序衔接拖延问题加大费用;变更调差及概算梳理的不确定性
