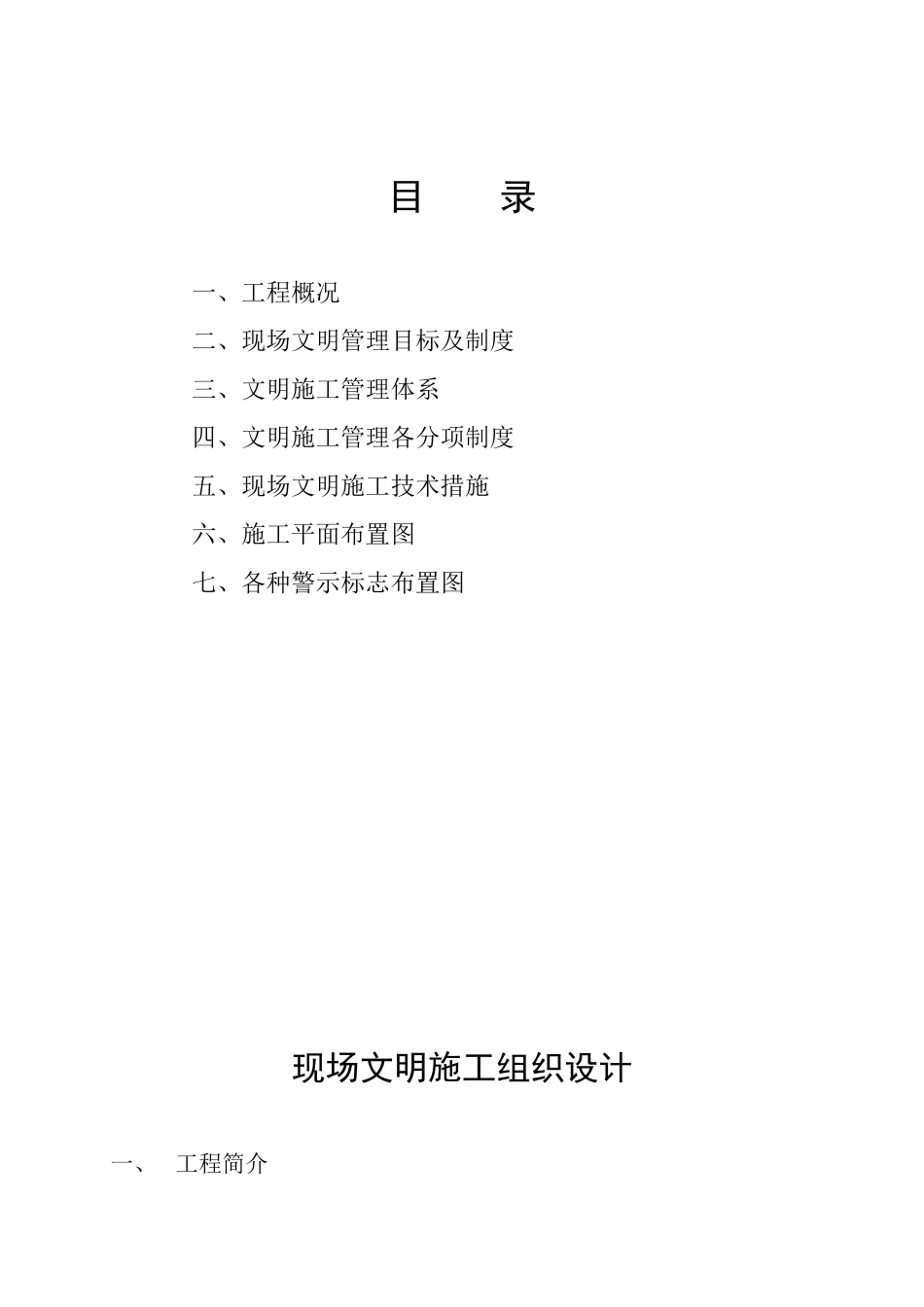

目录一、工程概况二、现场文明管理目标及制度三、文明施工管理体系四、文明施工管理各分项制度五、现场文明施工技术措施六、施工平面布置图七、各种警示标志布置图现场文明施工组织设计一、工程简介第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页1

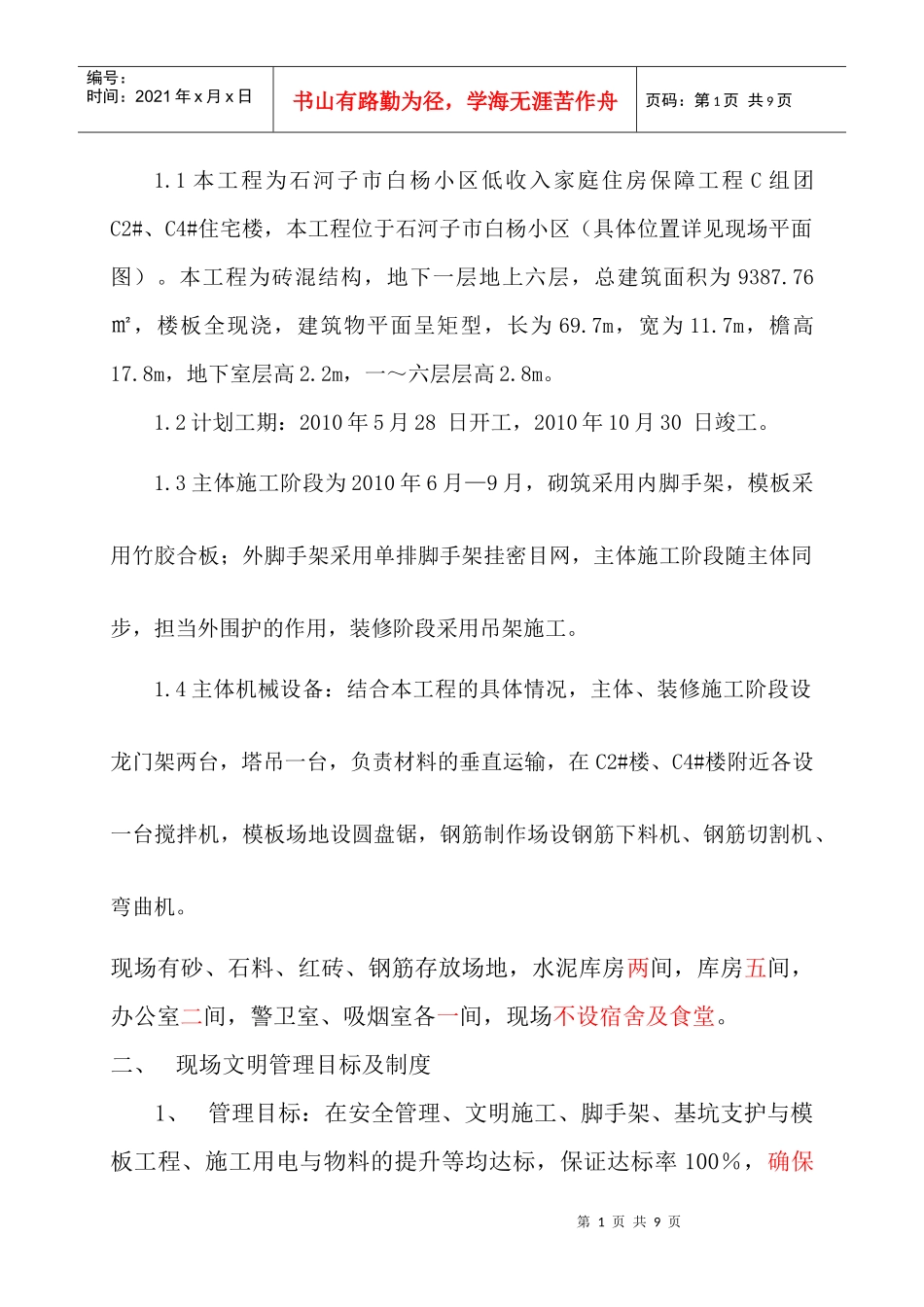

1本工程为石河子市白杨小区低收入家庭住房保障工程C组团C2#、C4#住宅楼,本工程位于石河子市白杨小区(具体位置详见现场平面图)
本工程为砖混结构,地下一层地上六层,总建筑面积为9387
76㎡,楼板全现浇,建筑物平面呈矩型,长为69
7m,宽为11
7m,檐高17
8m,地下室层高2
2m,一~六层层高2
2计划工期:2010年5月28日开工,2010年10月30日竣工
3主体施工阶段为2010年6月—9月,砌筑采用内脚手架,模板采用竹胶合板;外脚手架采用单排脚手架挂密目网,主体施工阶段随主体同步,担当外围护的作用,装修阶段采用吊架施工
4主体机械设备:结合本工程的具体情况,主体、装修施工阶段设龙门架两台,塔吊一台,负责材料的垂直运输,在C2#楼、C4#楼附近各设一台搅拌机,模板场地设圆盘锯,钢筋制作场设钢筋下料机、钢筋切割机、弯曲机
现场有砂、石料、红砖、钢筋存放场地,水泥库房两间,库房五间,办公室二间,警卫室、吸烟室各一间,现场不设宿舍及食堂

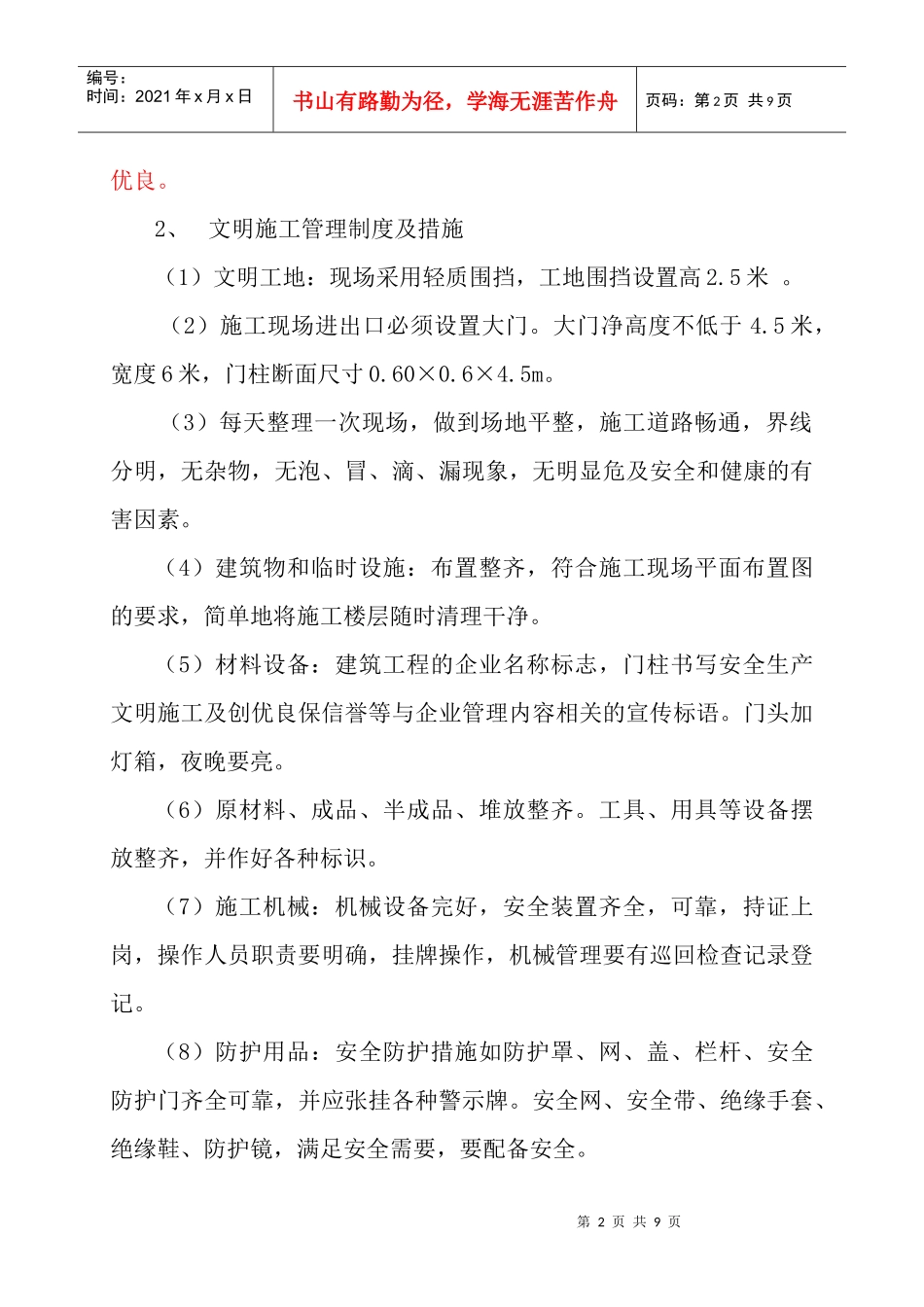

二、现场文明管理目标及制度1、管理目标:在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电与物料的提升等均达标,保证达标率100%,确保第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页优良
2、文明施工管理制度及措施(1)文明工地:现场采用轻质围挡,工地围挡设置高2
(2)施工现场进出口必须设置大门
大门净高度不低于4
5米,宽度6米,门柱断面尺寸0
