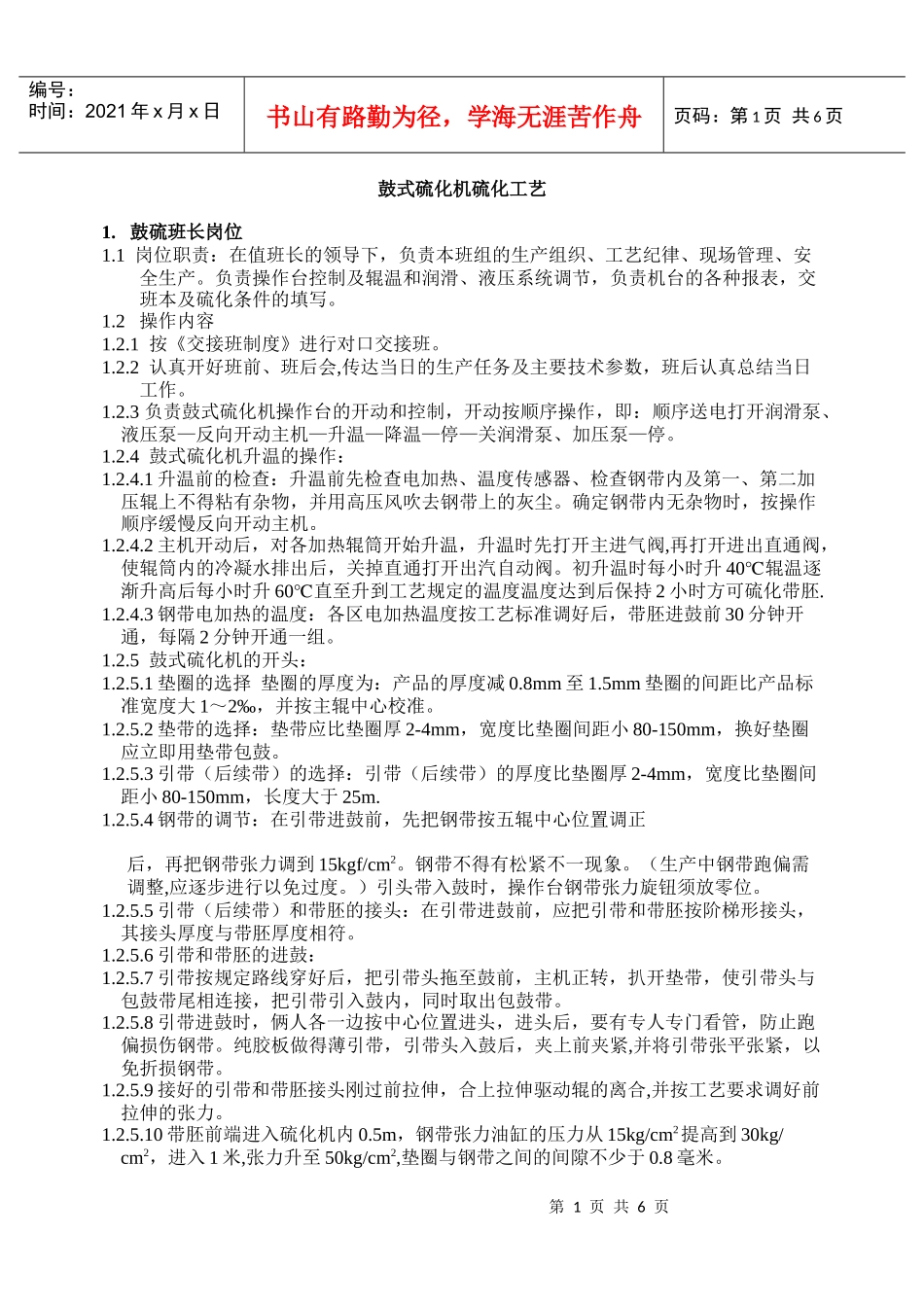

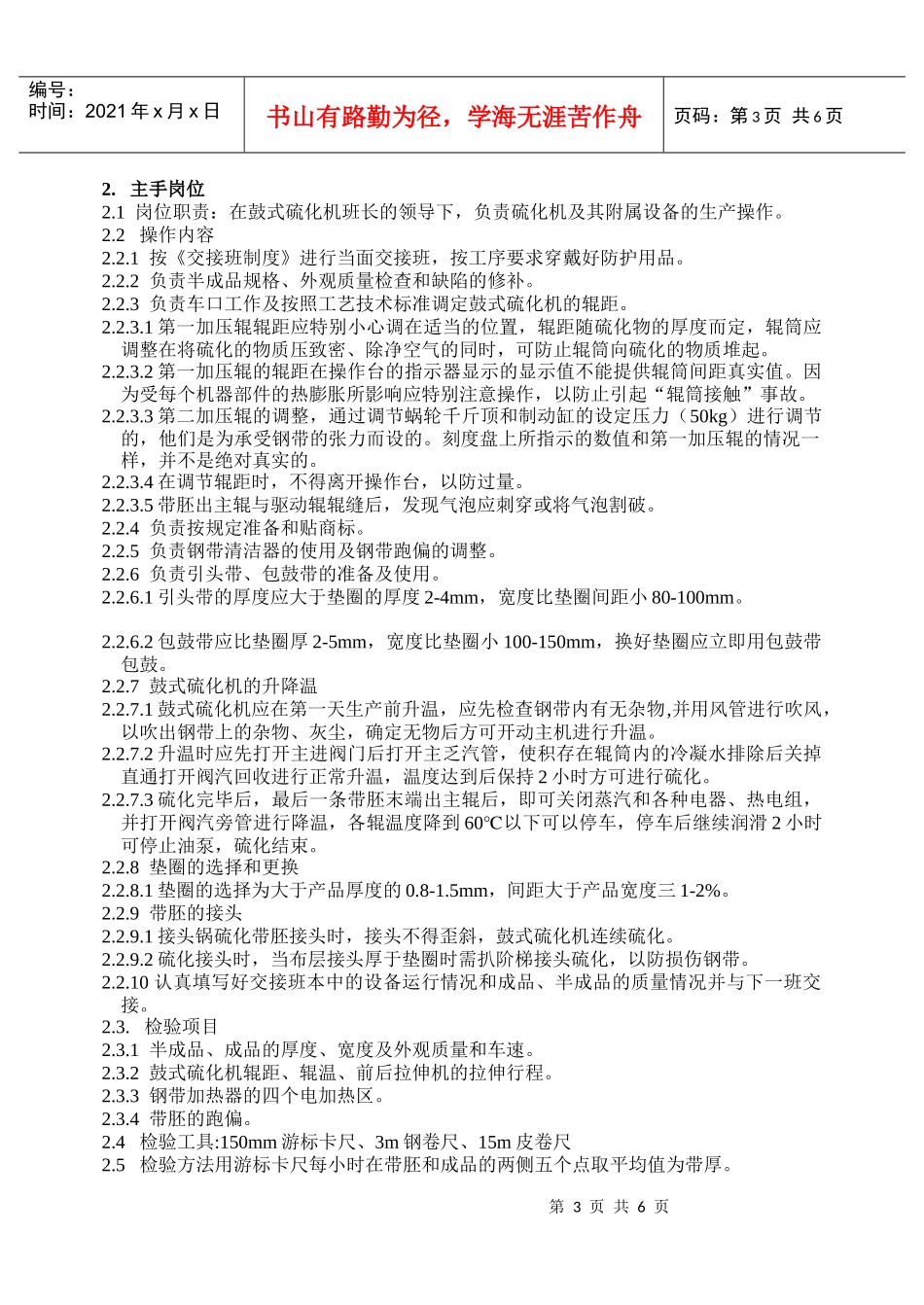

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页鼓式硫化机硫化工艺1
鼓硫班长岗位1
1岗位职责:在值班长的领导下,负责本班组的生产组织、工艺纪律、现场管理、安全生产
负责操作台控制及辊温和润滑、液压系统调节,负责机台的各种报表,交班本及硫化条件的填写
2操作内容1
1按《交接班制度》进行对口交接班
2认真开好班前、班后会,传达当日的生产任务及主要技术参数,班后认真总结当日工作
3负责鼓式硫化机操作台的开动和控制,开动按顺序操作,即:顺序送电打开润滑泵、液压泵—反向开动主机—升温—降温—停—关润滑泵、加压泵—停
4鼓式硫化机升温的操作:1
1升温前的检查:升温前先检查电加热、温度传感器、检查钢带内及第一、第二加压辊上不得粘有杂物,并用高压风吹去钢带上的灰尘
确定钢带内无杂物时,按操作顺序缓慢反向开动主机
2主机开动后,对各加热辊筒开始升温,升温时先打开主进气阀,再打开进出直通阀,使辊筒内的冷凝水排出后,关掉直通打开出汽自动阀
初升温时每小时升40℃辊温逐渐升高后每小时升60℃直至升到工艺规定的温度温度达到后保持2小时方可硫化带胚
3钢带电加热的温度:各区电加热温度按工艺标准调好后,带胚进鼓前30分钟开通,每隔2分钟开通一组
5鼓式硫化机的开头:1
1垫圈的选择垫圈的厚度为:产品的厚度减0
5mm垫圈的间距比产品标准宽度大1~2‰,并按主辊中心校准
2垫带的选择:垫带应比垫圈厚2-4mm,宽度比垫圈间距小80-150mm,换好垫圈应立即用垫带包鼓
3引带(后续带)的选择:引带(后续带)的厚度比垫圈厚2-4mm,宽度比垫圈间距小80-150mm,长度大于25m
4钢带的调节:在引带进鼓前,先把钢带按五辊中心位置
