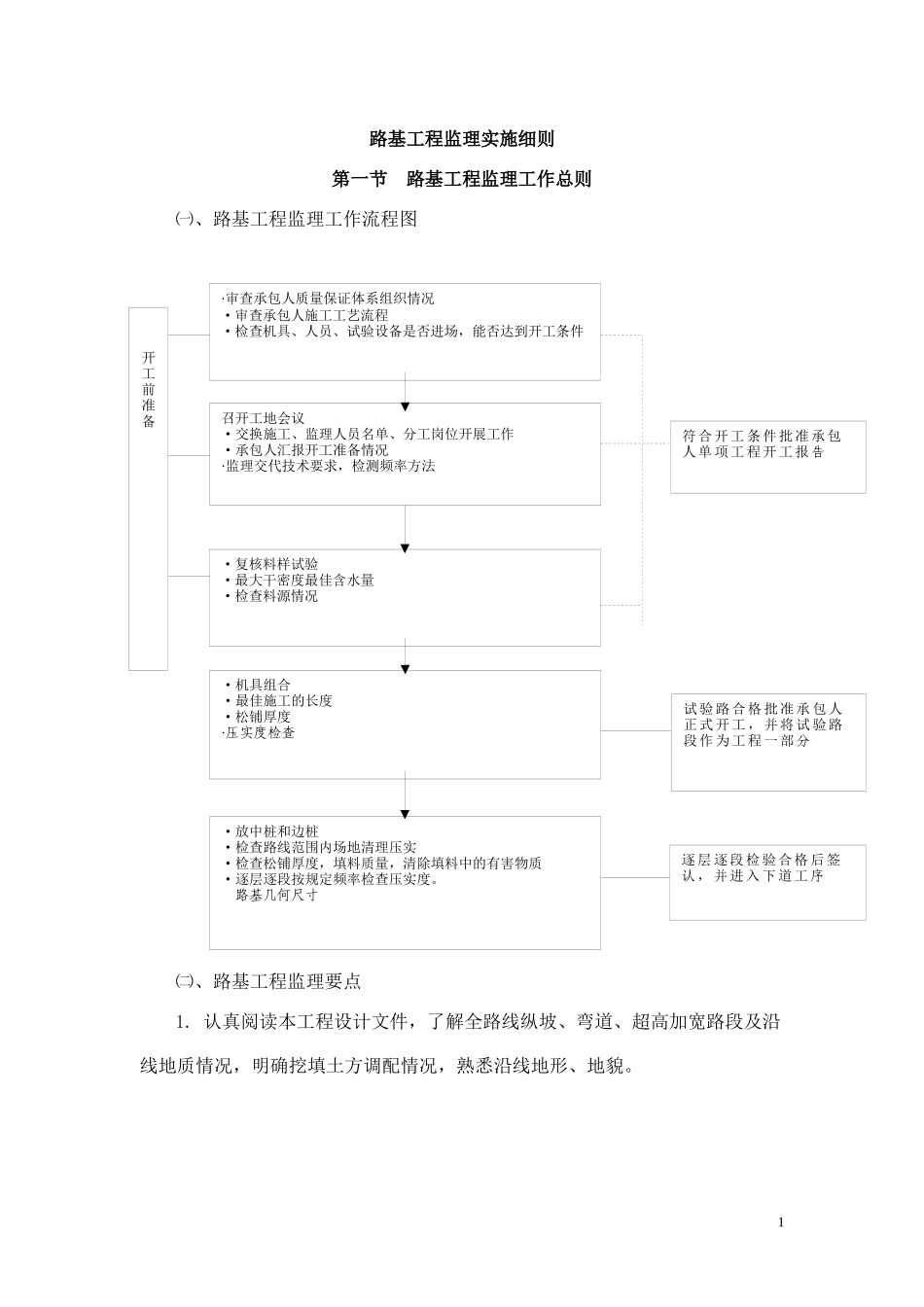

路基工程监理实施细则第一节路基工程监理工作总则㈠、路基工程监理工作流程图㈡、路基工程监理要点1
认真阅读本工程设计文件,了解全路线纵坡、弯道、超高加宽路段及沿线地质情况,明确挖填土方调配情况,熟悉沿线地形、地貌
·审查承包人质量保证体系组织情况·审查承包人施工工艺流程·检查机具、人员、试验设备是否进场,能否达到开工条件召开工地会议·交换施工、监理人员名单、分工岗位开展工作·承包人汇报开工准备情况·监理交代技术要求,检测频率方法·复核料样试验·最大干密度最佳含水量·检查料源情况·机具组合·最佳施工的长度·松铺厚度·压实度检查·放中桩和边桩·检查路线范围内场地清理压实·检查松铺厚度,填料质量,清除填料中的有害物质·逐层逐段按规定频率检查压实度
路基几何尺寸开工前准备符合开工条件批准承包人单项工程开工报告试验路合格批准承包人正式开工,并将试验路段作为工程一部分逐层逐段检验合格后签认,并进入下道工序12

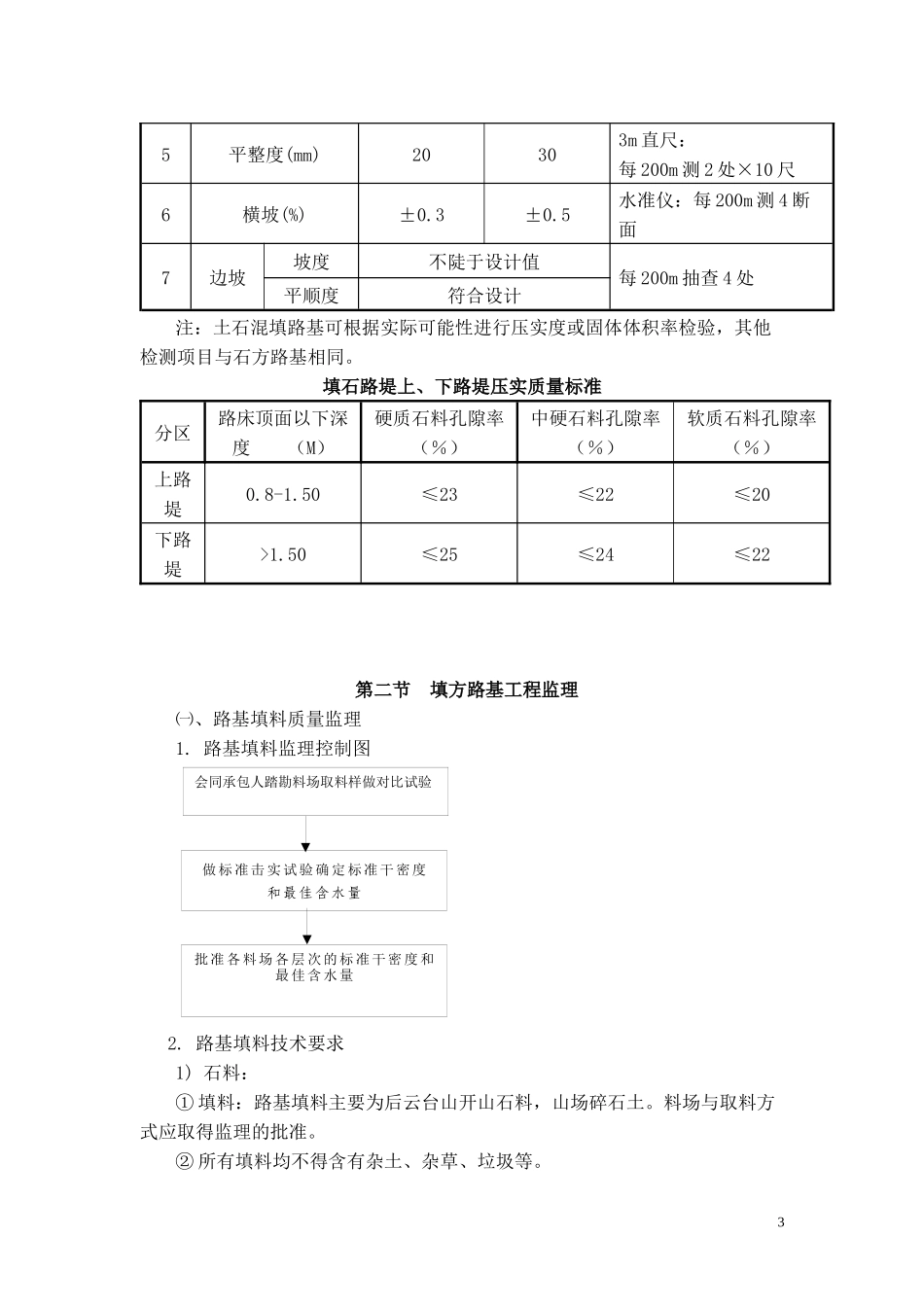

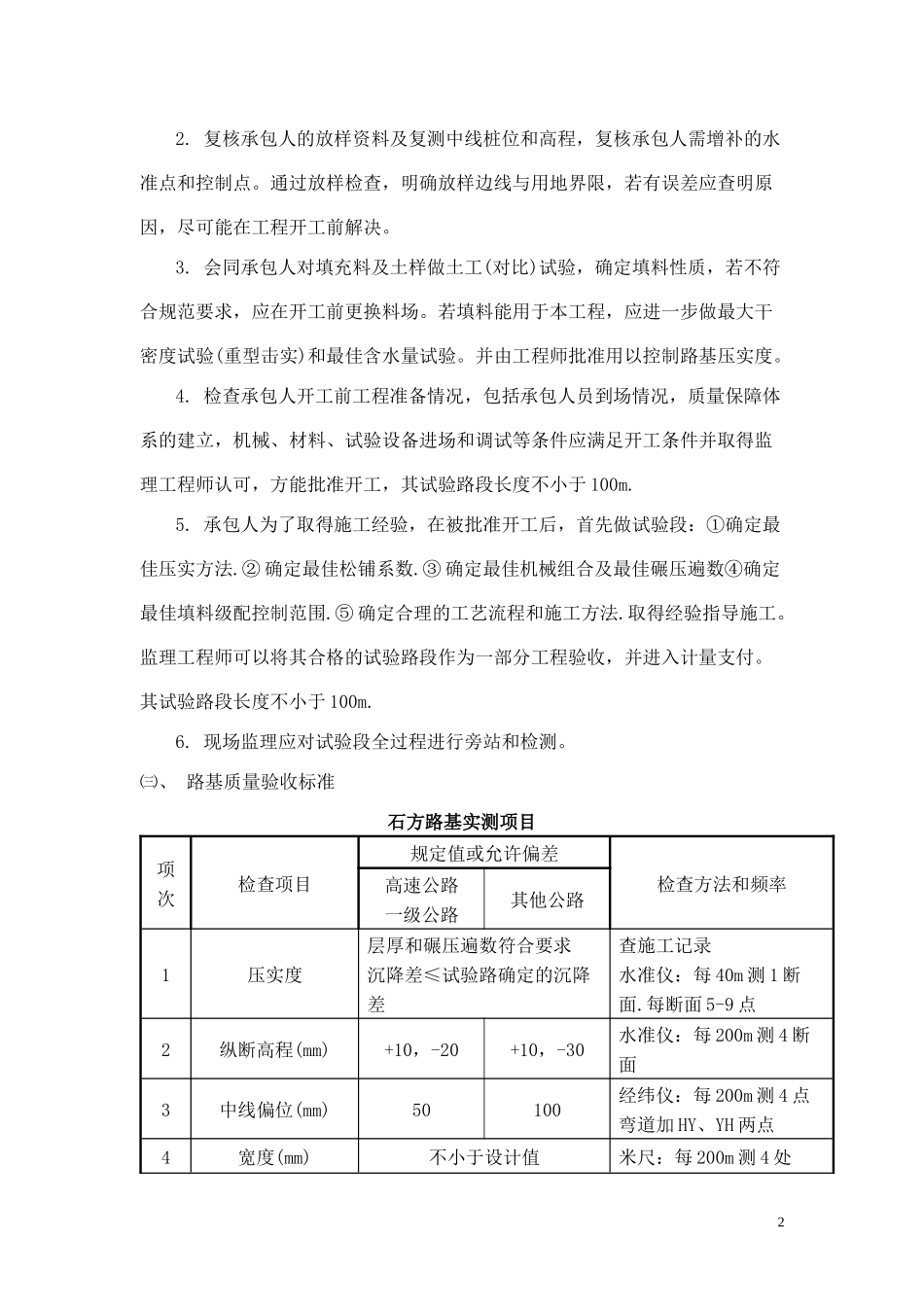

复核承包人的放样资料及复测中线桩位和高程,复核承包人需增补的水准点和控制点
通过放样检查,明确放样边线与用地界限,若有误差应查明原因,尽可能在工程开工前解决
会同承包人对填充料及土样做土工(对比)试验,确定填料性质,若不符合规范要求,应在开工前更换料场
若填料能用于本工程,应进一步做最大干密度试验(重型击实)和最佳含水量试验
并由工程师批准用以控制路基压实度
检查承包人开工前工程准备情况,包括承包人员到场情况,质量保障体系的建立,机械、材料、试验设备进场和调试等条件应满足开工条件并取得监理工程师认可,方能批准开工,其试验路段长度不小于100m
承包人为了取得施工经验,在被批准开工后,首先做试验段:①确定最佳压实方法
②确定最佳松铺系数
③确定最佳机械组合及最佳碾压遍数④确定最佳填料级配控制范围
⑤确定合理的工艺流程和施工方法
取得经验指导施工
监理工程师可以将其合格的试
