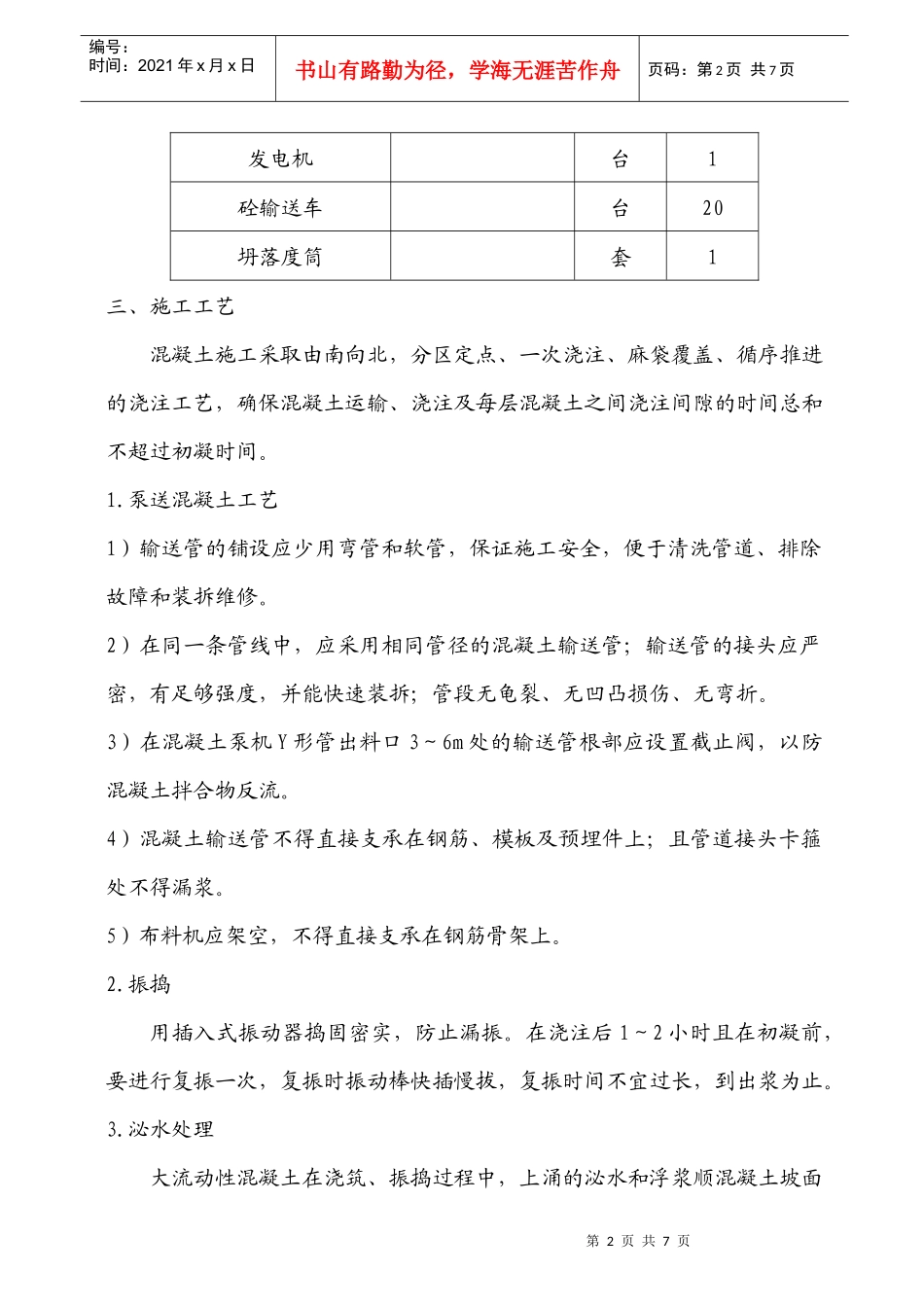

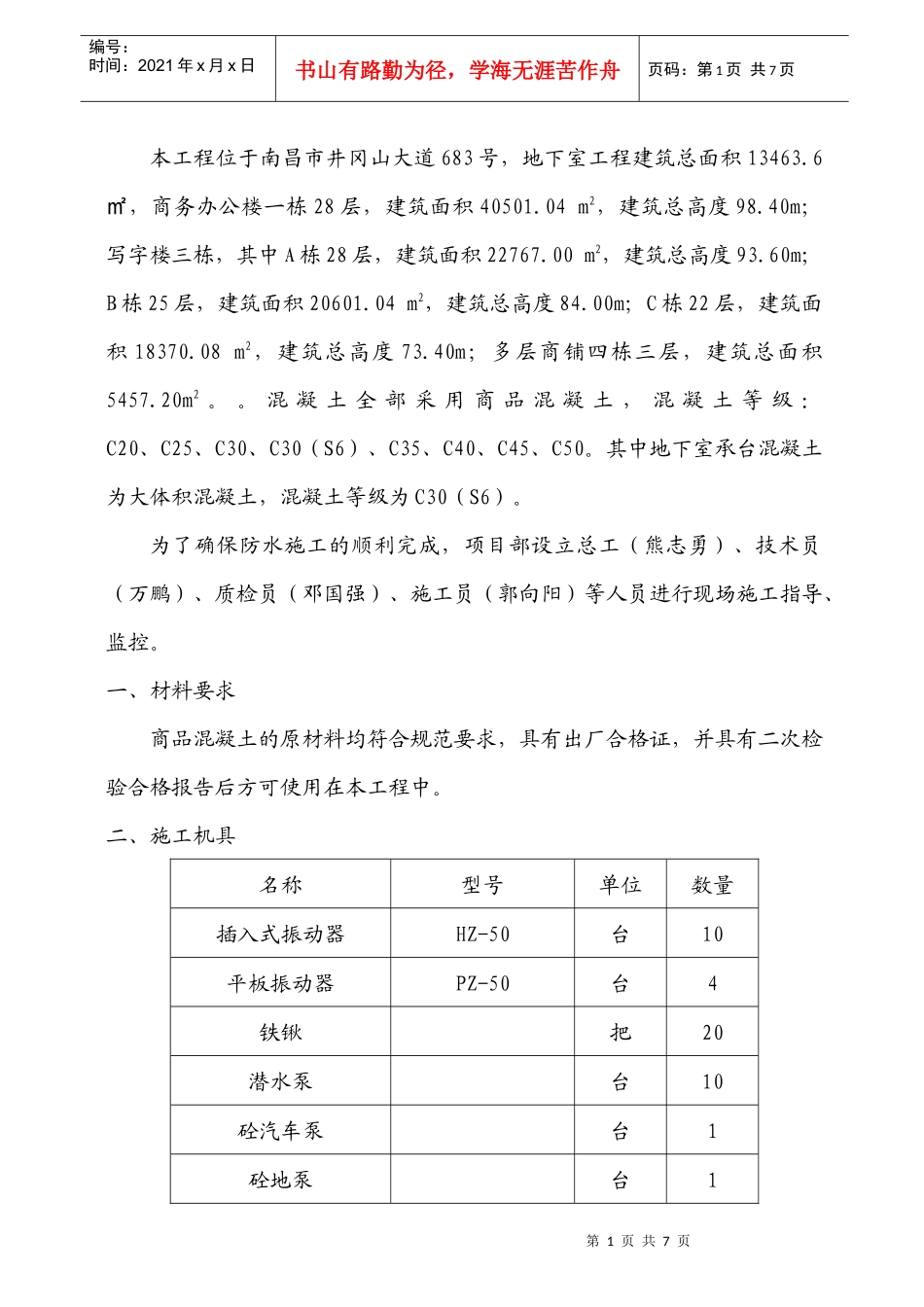

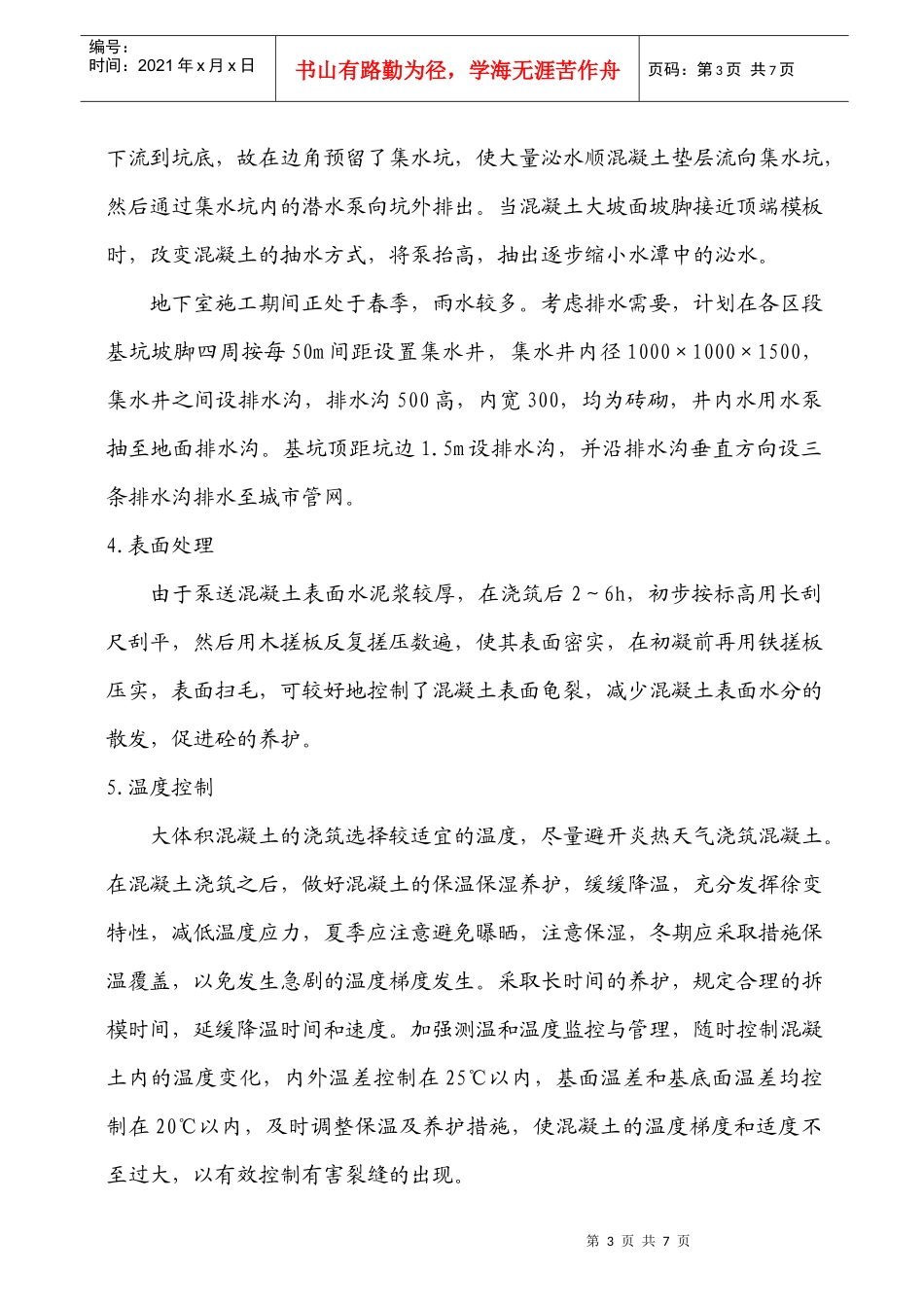

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页本工程位于南昌市井冈山大道683号,地下室工程建筑总面积13463.6,㎡商务办公楼一栋28层,建筑面积40501.04m2,建筑总高度98.40m;写字楼三栋,其中A栋28层,建筑面积22767.00m2,建筑总高度93.60m;B栋25层,建筑面积20601.04m2,建筑总高度84.00m;C栋22层,建筑面积18370.08m2,建筑总高度73.40m;多层商铺四栋三层,建筑总面积5457.20m2。。混凝土全部采用商品混凝土,混凝土等级:C20、C25、C30、C30(S6)、C35、C40、C45、C50。其中地下室承台混凝土为大体积混凝土,混凝土等级为C30(S6)。为了确保防水施工的顺利完成,项目部设立总工(熊志勇)、技术员(万鹏)、质检员(邓国强)、施工员(郭向阳)等人员进行现场施工指导、监控。一、材料要求商品混凝土的原材料均符合规范要求,具有出厂合格证,并具有二次检验合格报告后方可使用在本工程中。二、施工机具名称型号单位数量插入式振动器HZ-50台10平板振动器PZ-50台4铁锹把20潜水泵台10砼汽车泵台1砼地泵台1第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页发电机台1砼输送车台20坍落度筒套1三、施工工艺混凝土施工采取由南向北,分区定点、一次浇注、麻袋覆盖、循序推进的浇注工艺,确保混凝土运输、浇注及每层混凝土之间浇注间隙的时间总和不超过初凝时间。1.泵送混凝土工艺1)输送管的铺设应少用弯管和软管,保证施工安全,便于清洗管道、排除故障和装拆维修。2)在同一条管线中,应采用相同管径的混凝土输送管;输送管的接头应严密,有足够强度,并能快速装拆;管段无龟裂、无凹凸损伤、无弯折。3)在混凝土泵机Y形管出料口3~6m处的输送管根部应设置截止阀,以防混凝土拌合物反流。4)混凝土输送管不得直接支承在钢筋、模板及预埋件上;且管道接头卡箍处不得漏浆。5)布料机应架空,不得直接支承在钢筋骨架上。2.振捣用插入式振动器捣固密实,防止漏振。在浇注后1~2小时且在初凝前,要进行复振一次,复振时振动棒快插慢拔,复振时间不宜过长,到出浆为止。3.泌水处理大流动性混凝土在浇筑、振捣过程中,上涌的泌水和浮浆顺混凝土坡面第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页下流到坑底,故在边角预留了集水坑,使大量泌水顺混凝土垫层流向集水坑,然后通过集水坑内的潜水泵向坑外排出。当混凝土大坡面坡脚接近顶端模板时,改变混凝土的抽水方式,将泵抬高,抽出逐步缩小水潭中的泌水。地下室施工期间正处于春季,雨水较多。考虑排水需要,计划在各区段基坑坡脚四周按每50m间距设置集水井,集水井内径1000×1000×1500,集水井之间设排水沟,排水沟500高,内宽300,均为砖砌,井内水用水泵抽至地面排水沟。基坑顶距坑边1.5m设排水沟,并沿排水沟垂直方向设三条排水沟排水至城市管网。4.表面处理由于泵送混凝土表面水泥浆较厚,在浇筑后2~6h,初步按标高用长刮尺刮平,然后用木搓板反复搓压数遍,使其表面密实,在初凝前再用铁搓板压实,表面扫毛,可较好地控制了混凝土表面龟裂,减少混凝土表面水分的散发,促进砼的养护。5.温度控制大体积混凝土的浇筑选择较适宜的温度,尽量避开炎热天气浇筑混凝土。在混凝土浇筑之后,做好混凝土的保温保湿养护,缓缓降温,充分发挥徐变特性,减低温度应力,夏季应注意避免曝晒,注意保湿,冬期应采取措施保温覆盖,以免发生急剧的温度梯度发生。采取长时间的养护,规定合理的拆模时间,延缓降温时间和速度。加强测温和温度监控与管理,随时控制混凝土内的温度变化,内外温差控制在25℃以内,基面温差和基底面温差均控制在20℃以内,及时调整保温及养护措施,使混凝土的温度梯度和适度不至过大,以有效控制有害裂缝的出现。第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页6.养护大体积混凝土浇注完毕待其初凝后,在新浇注的混凝土表面铺一层塑料薄膜,密封各种预埋管件的出口,用沙袋把须养护的部位围起来,蓄水0.2m以上养护不小于7天。四...
